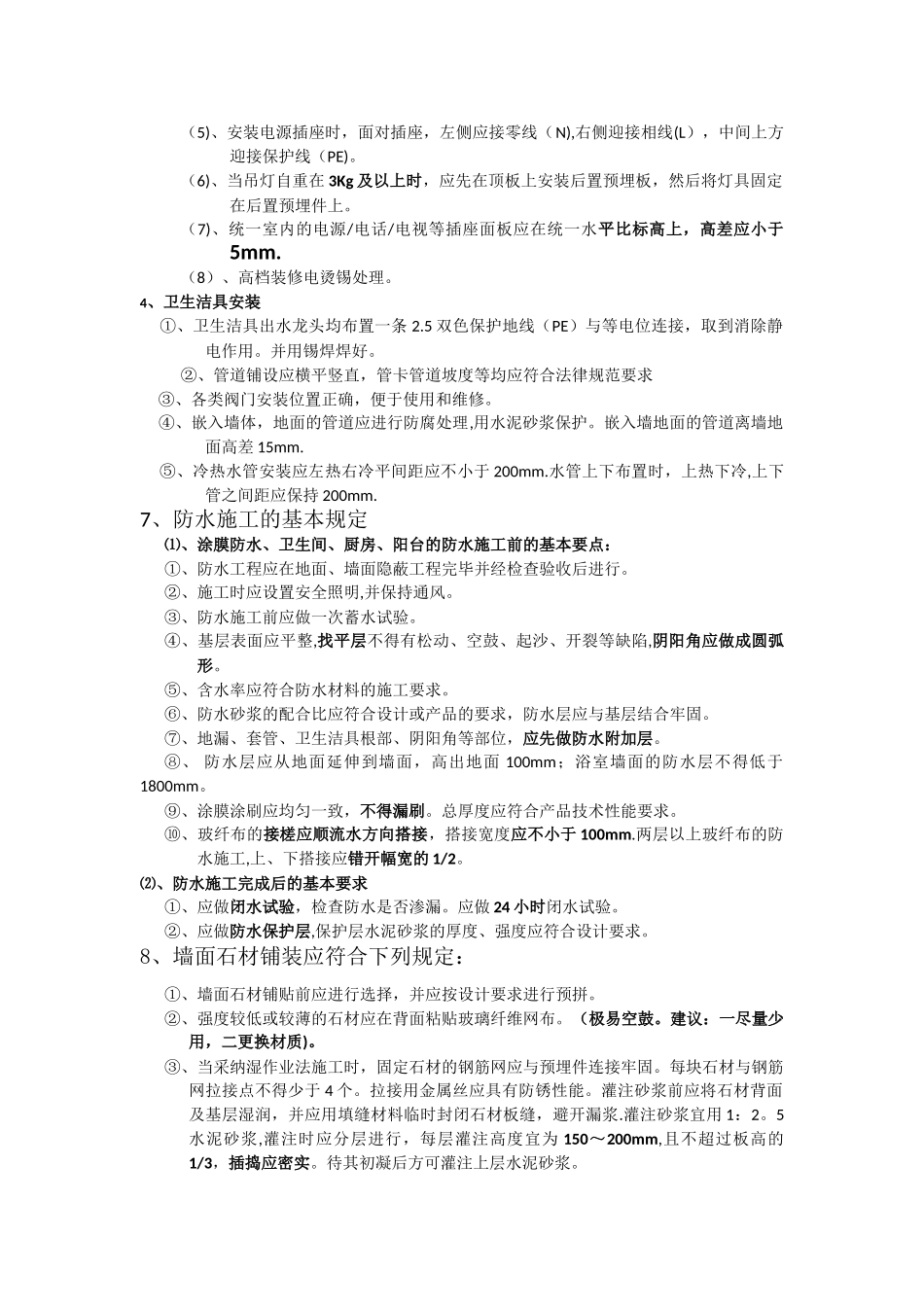

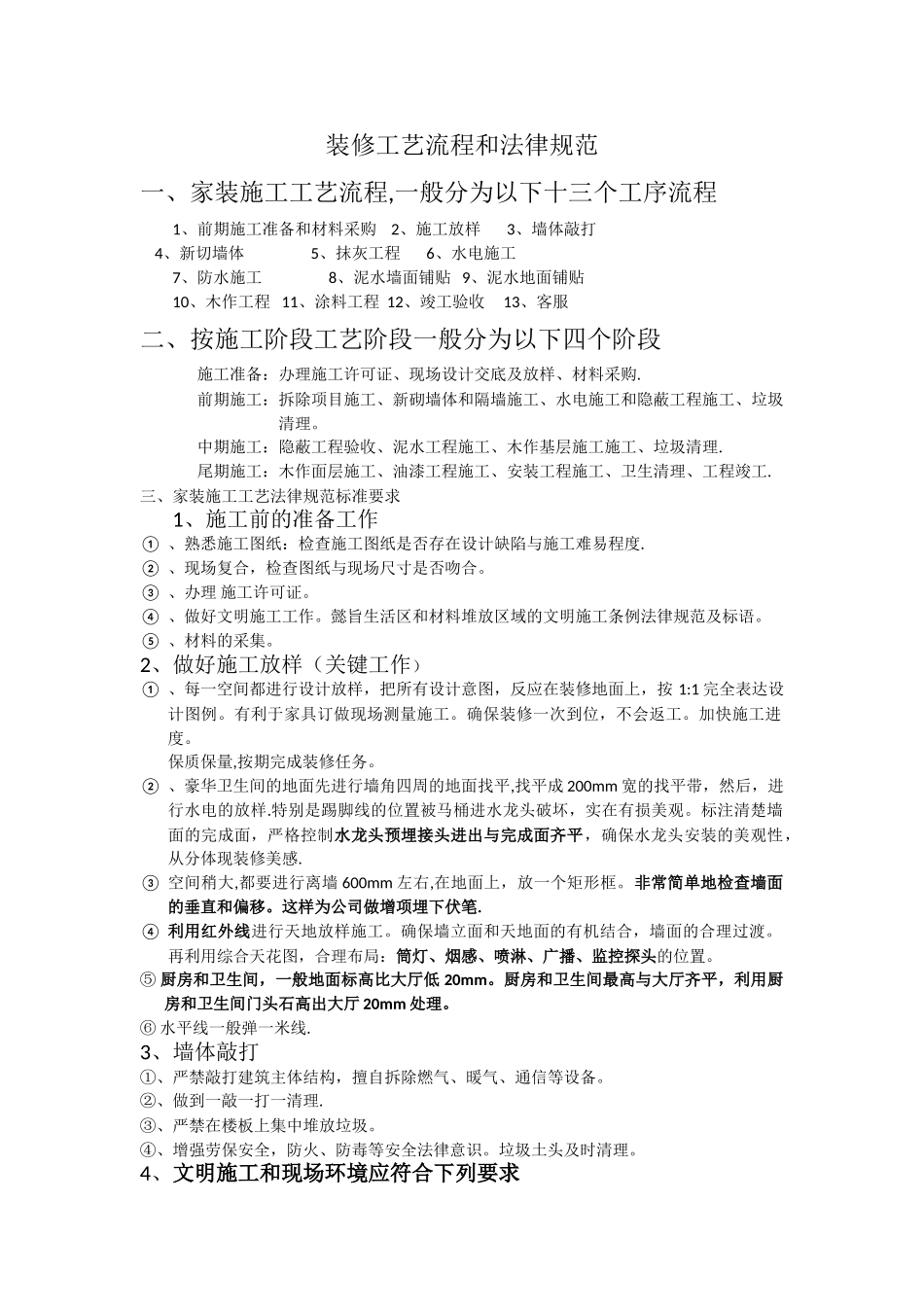

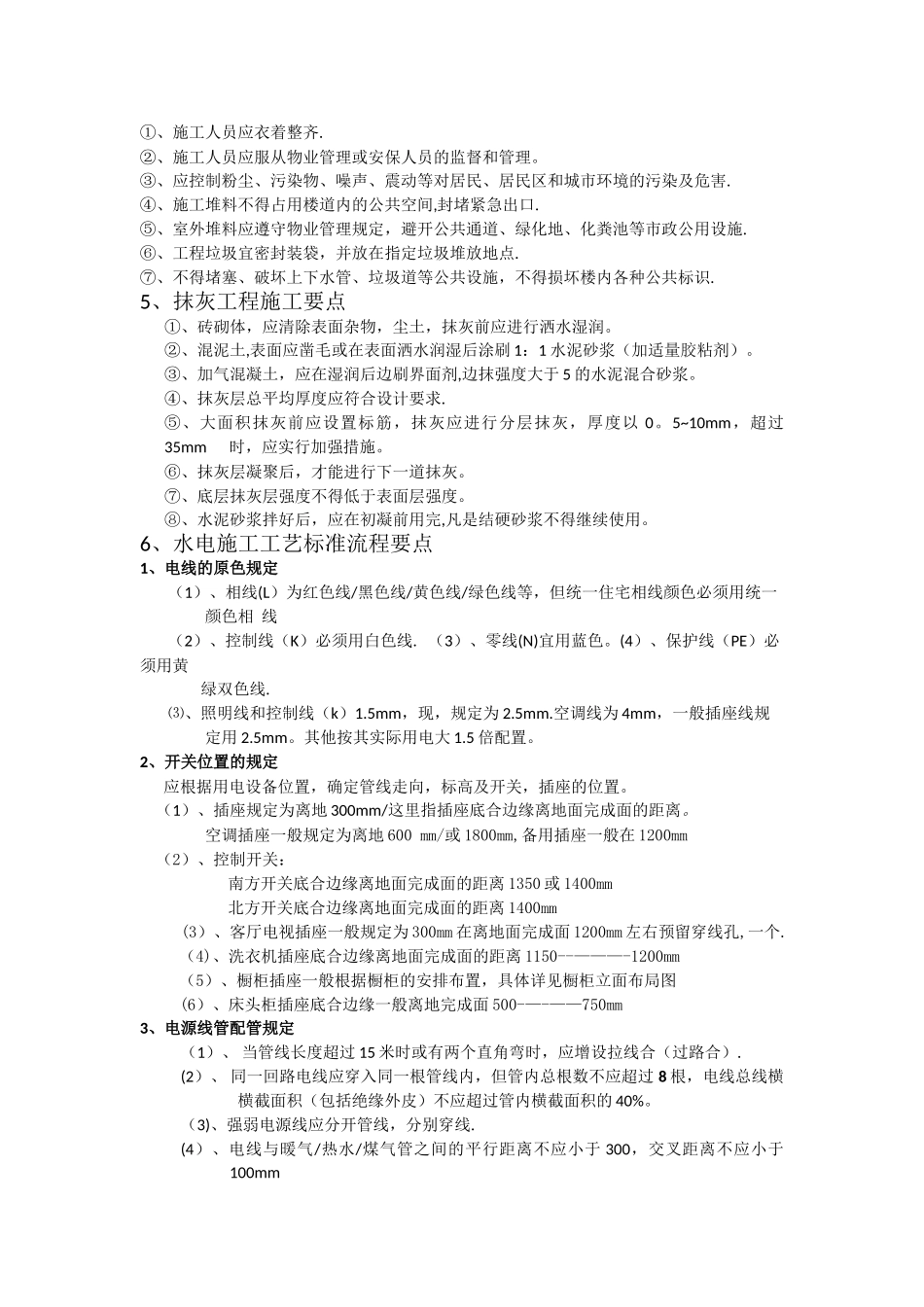

装修工艺流程和法律规范一、家装施工工艺流程,一般分为以下十三个工序流程1、前期施工准备和材料采购 2、施工放样 3、墙体敲打 4、新切墙体 5、抹灰工程 6、水电施工 7、防水施工 8、泥水墙面铺贴 9、泥水地面铺贴 10、木作工程 11、涂料工程 12、竣工验收 13、客服二、按施工阶段工艺阶段一般分为以下四个阶段施工准备:办理施工许可证、现场设计交底及放样、材料采购.前期施工:拆除项目施工、新砌墙体和隔墙施工、水电施工和隐蔽工程施工、垃圾清理。中期施工:隐蔽工程验收、泥水工程施工、木作基层施工施工、垃圾清理.尾期施工:木作面层施工、油漆工程施工、安装工程施工、卫生清理、工程竣工.三、家装施工工艺法律规范标准要求1、施工前的准备工作① 、熟悉施工图纸:检查施工图纸是否存在设计缺陷与施工难易程度.② 、现场复合,检查图纸与现场尺寸是否吻合。③ 、办理 施工许可证。④ 、做好文明施工工作。懿旨生活区和材料堆放区域的文明施工条例法律规范及标语。⑤ 、材料的采集。2、做好施工放样(关键工作)① 、每一空间都进行设计放样,把所有设计意图,反应在装修地面上,按 1:1 完全表达设计图例。有利于家具订做现场测量施工。确保装修一次到位,不会返工。加快施工进度。保质保量,按期完成装修任务。② 、豪华卫生间的地面先进行墙角四周的地面找平,找平成 200mm 宽的找平带,然后,进行水电的放样.特别是踢脚线的位置被马桶进水龙头破坏,实在有损美观。标注清楚墙面的完成面,严格控制水龙头预埋接头进出与完成面齐平,确保水龙头安装的美观性,从分体现装修美感.③ 空间稍大,都要进行离墙 600mm 左右,在地面上,放一个矩形框。非常简单地检查墙面的垂直和偏移。这样为公司做增项埋下伏笔.④ 利用红外线进行天地放样施工。确保墙立面和天地面的有机结合,墙面的合理过渡。再利用综合天花图,合理布局:筒灯、烟感、喷淋、广播、监控探头的位置。⑤ 厨房和卫生间,一般地面标高比大厅低 20mm。厨房和卫生间最高与大厅齐平,利用厨房和卫生间门头石高出大厅 20mm 处理。⑥ 水平线一般弹一米线.3、墙体敲打①、严禁敲打建筑主体结构,擅自拆除燃气、暖气、通信等设备。②、做到一敲一打一清理.③、严禁在楼板上集中堆放垃圾。④、增强劳保安全,防火、防毒等安全法律意识。垃圾土头及时清理。4、文明施工和现场环境应符合下列要求①、施工人员应衣着整齐.②、施工人员应服从物业管理或安保人员...
