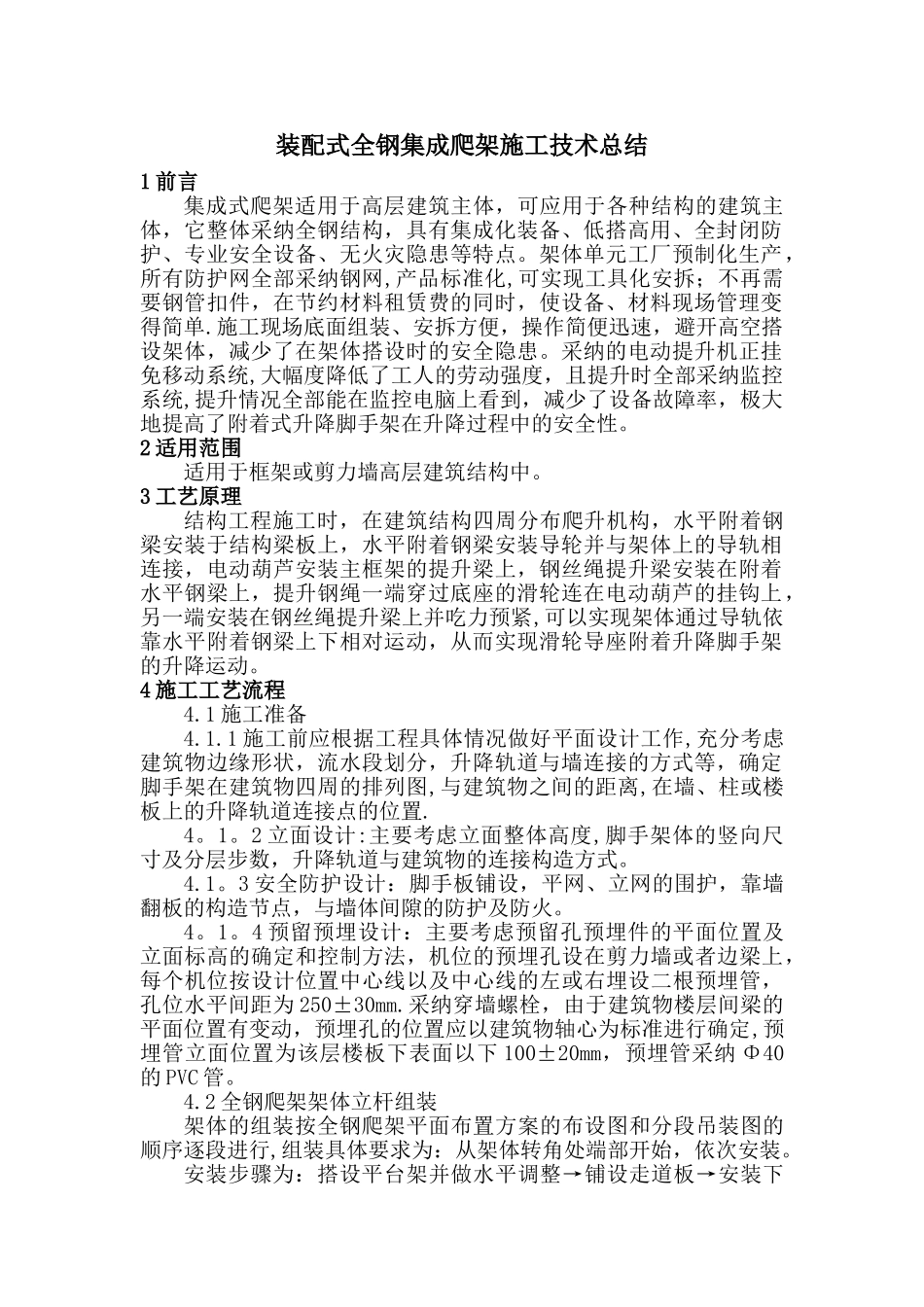

装配式全钢集成爬架施工技术总结1 前言集成式爬架适用于高层建筑主体,可应用于各种结构的建筑主体,它整体采纳全钢结构,具有集成化装备、低搭高用、全封闭防护、专业安全设备、无火灾隐患等特点
架体单元工厂预制化生产,所有防护网全部采纳钢网,产品标准化,可实现工具化安拆;不再需要钢管扣件,在节约材料租赁费的同时,使设备、材料现场管理变得简单
施工现场底面组装、安拆方便,操作简便迅速,避开高空搭设架体,减少了在架体搭设时的安全隐患
采纳的电动提升机正挂免移动系统,大幅度降低了工人的劳动强度,且提升时全部采纳监控系统,提升情况全部能在监控电脑上看到,减少了设备故障率,极大地提高了附着式升降脚手架在升降过程中的安全性
2 适用范围适用于框架或剪力墙高层建筑结构中
3 工艺原理结构工程施工时,在建筑结构四周分布爬升机构,水平附着钢梁安装于结构梁板上,水平附着钢梁安装导轮并与架体上的导轨相连接,电动葫芦安装主框架的提升梁上,钢丝绳提升梁安装在附着水平钢梁上,提升钢绳一端穿过底座的滑轮连在电动葫芦的挂钩上,另一端安装在钢丝绳提升梁上并吃力预紧,可以实现架体通过导轨依靠水平附着钢梁上下相对运动,从而实现滑轮导座附着升降脚手架的升降运动

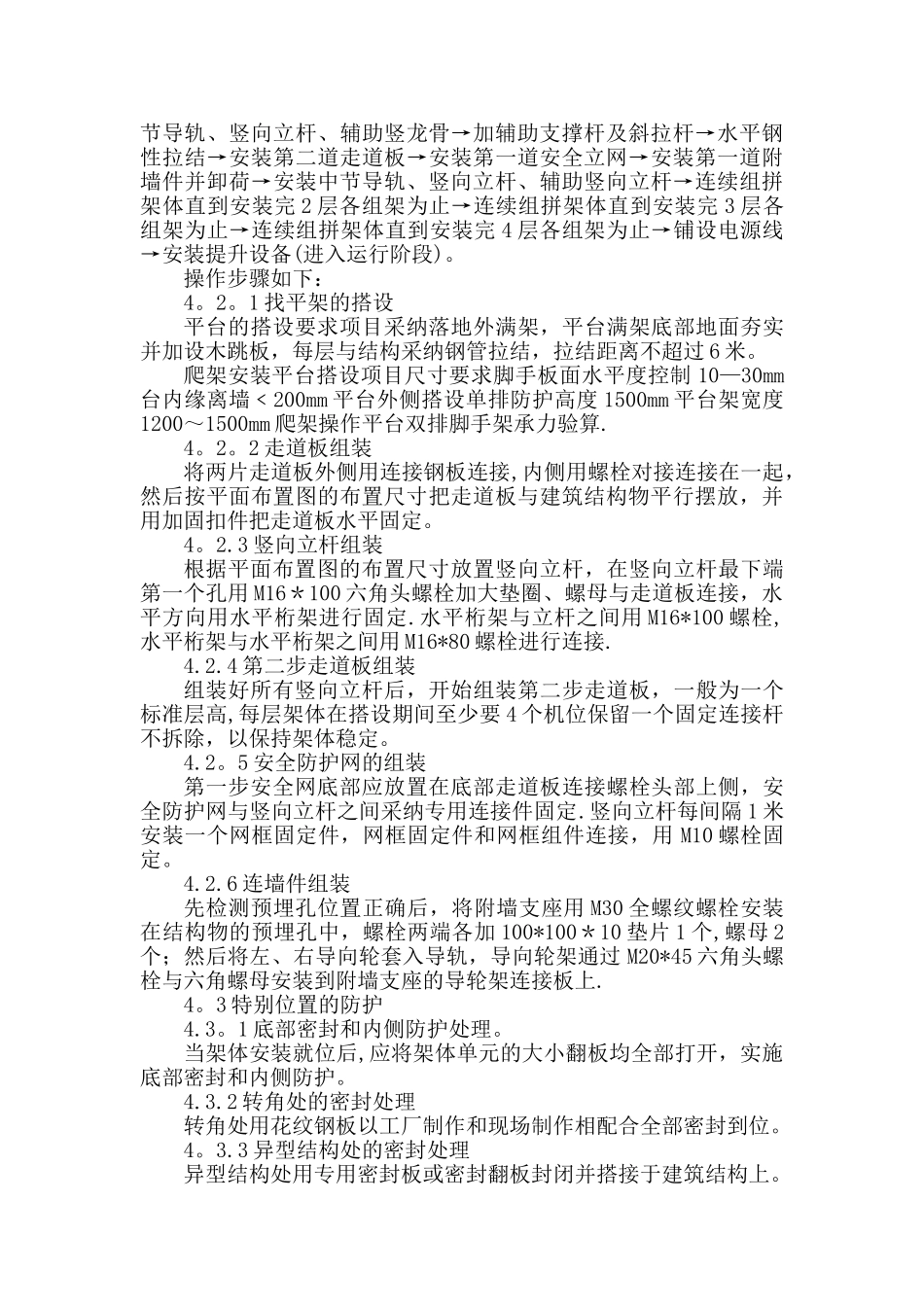

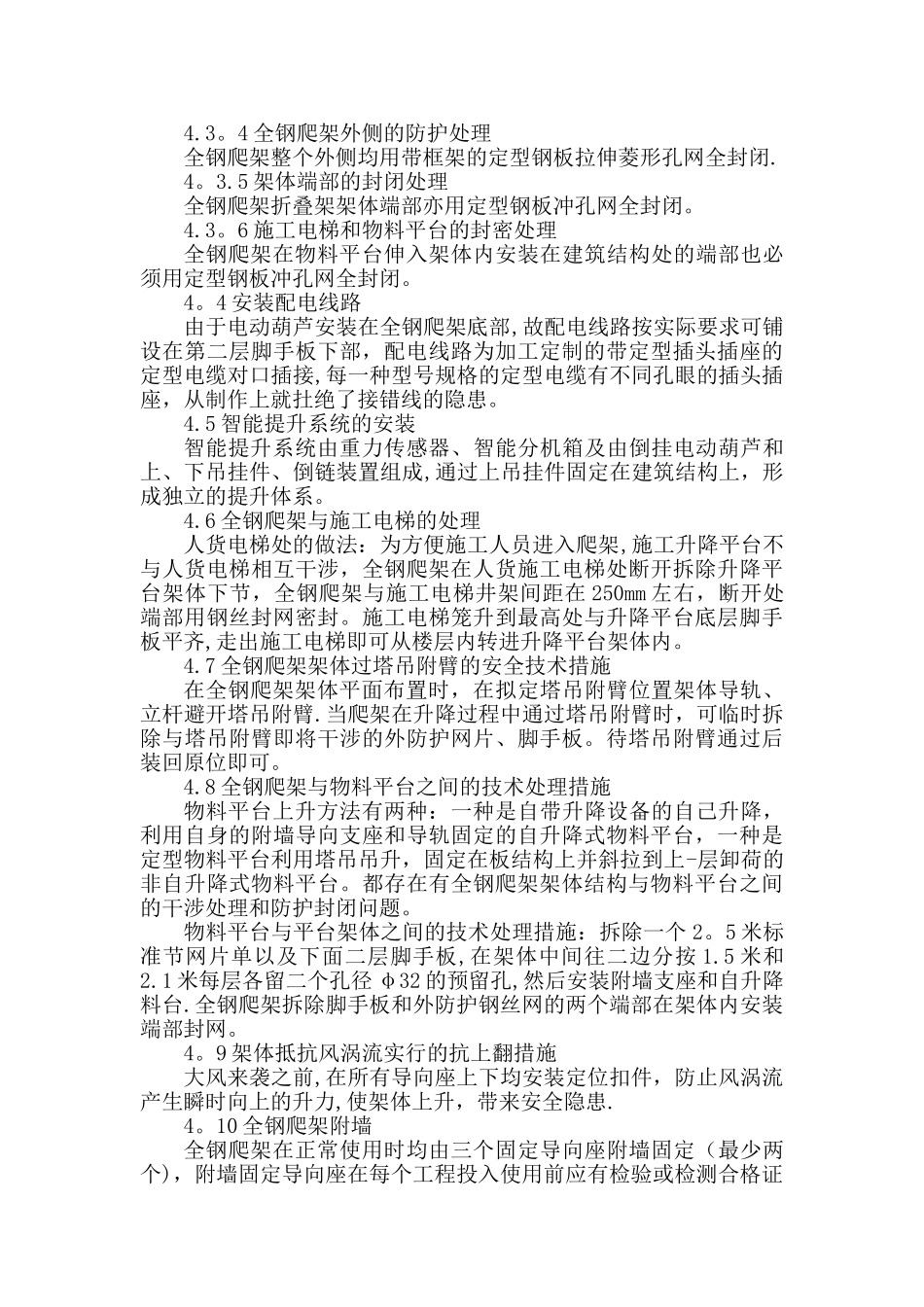

4 施工工艺流程4
1 施工准备4
1 施工前应根据工程具体情况做好平面设计工作,充分考虑建筑物边缘形状,流水段划分,升降轨道与墙连接的方式等,确定脚手架在建筑物四周的排列图,与建筑物之间的距离,在墙、柱或楼板上的升降轨道连接点的位置
2 立面设计:主要考虑立面整体高度,脚手架体的竖向尺寸及分层步数,升降轨道与建筑物的连接构造方式
3 安全防护设计:脚手板铺设,平网、立网的围护,靠墙翻板的构造节点,与墙体间隙的防护及防火
4 预留预埋设计:主要考虑预留孔预埋件的平面位置及立面标高的确定和控制方法,机位的预埋孔设在剪力墙或者边梁上,每个机
