设备吊装施工方案一、适用范围本方案适合在唐山三友远达化纤有限公司 16 万吨差别化粘胶短纤维项目酸浴车间工程闪蒸设备的吊装施工中应用
二、工程概况1、本项吊装施工工程计划吊运和安装约 192 台大小设备,根据设备的重量大小和吊装状态高度或直径大小的差距特点,针对施工现场的实际情况,为保障施工进度,设计采纳两个吊装分施作业方案,从厂房南面或北面随机应变地进行吊装作业的方法施工
各吊装分施作业方案涉及的设备技术参数见表 2-1-1 和 2-1-2

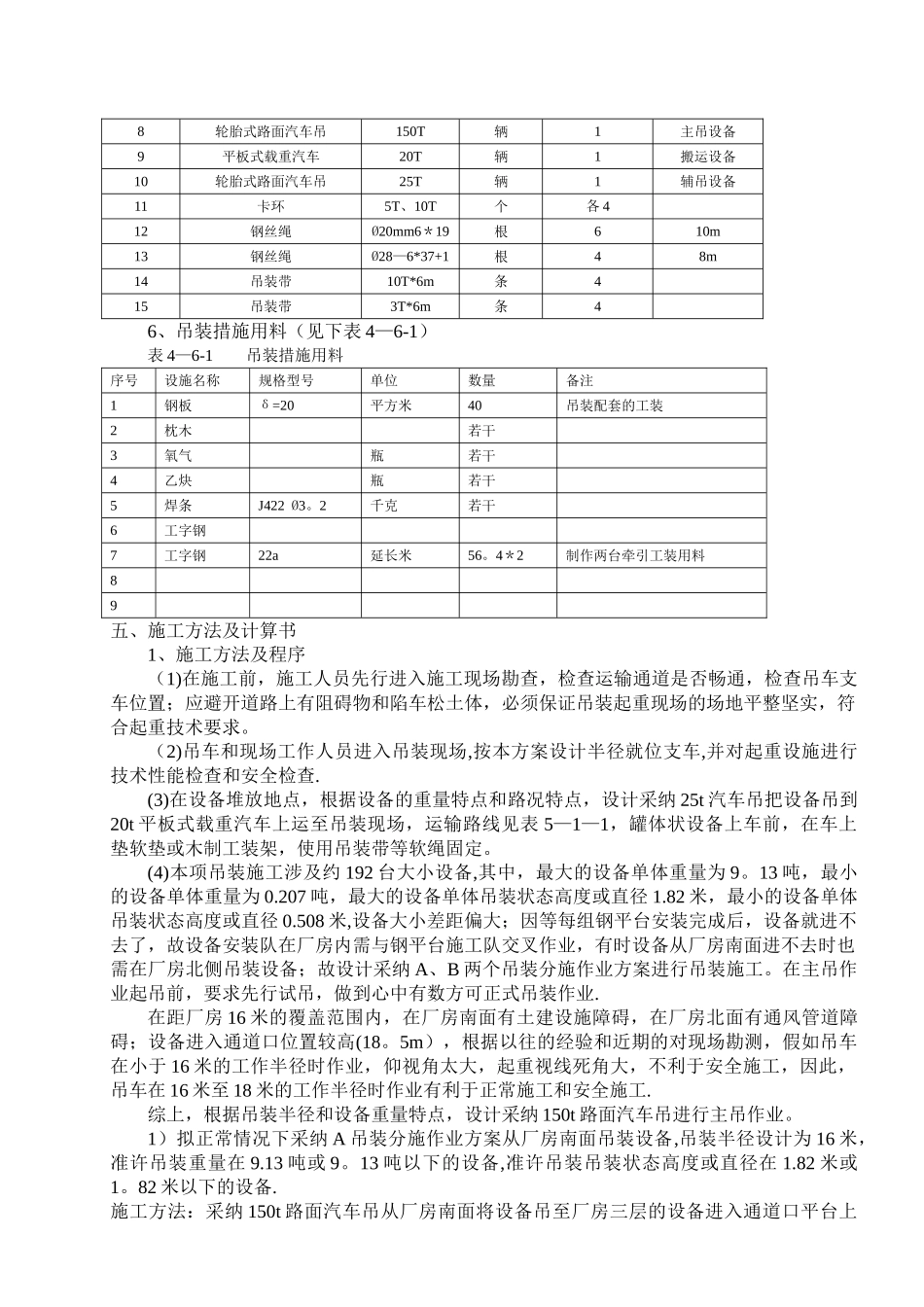

表 2-1—1 A 吊装分施作业方案的设备技术参数(9、13 吨以下)表 2—1-2 B 吊装分 施 作 业 方案 的 设 备 技术 参 数 ( 5T以下)2、设备吊 装 , 尤 其是 大 型 设 备吊 装 , 安 全工 作 极 为 重要
吊 装 工作量大,吊装难度大(如:需要设备运输通道、需要在楼面上牵引就位等),吊装安全要求高是本工程设备吊装的三大特点,同时也是整个工程施工的重点和难点,在施工中引起我公司的高度重视,故项目部通过技术经济论证选取最佳最安全的吊装方案,投入最精良的吊装机械,抽调具有丰富经验的吊装工程师和起重工人,参加本工程的设备吊装
与此同时,我们将精心组织,细心指挥,用心施工,确保每一台设备都万无一失,完好无损地吊装就位
三、编制依据1、25T 汽车吊的性能参数表(表 3—1—1)2、150T 汽车吊的性能参数表(表 3—1-2)3、本工程设备、结构专业图纸4、设备随机资料5、《化工设备安装工程质量检验评定标准》HG20246—19936、《机械设备安装工程施工及验收法律规范》GB50231-20247、《化工工程建设起重施工法律规范》HG20241—20008、《大型设备吊装工程施工工艺标准》SH3515-20249、《大型设备吊装安全规程》SY6279-202410、《工业安装工程施工质量验收统一标准》GB
