一、工程概述1、 业主名称: 2、 工程名称: 3、 质量目标:检修质量事故为零,安装一次性到位,精度达标
4、 安全目标:安全、消防、保卫事故为零;5、 本工程的工期目标:本工程计划工期50天,具体开工时间待业主确定

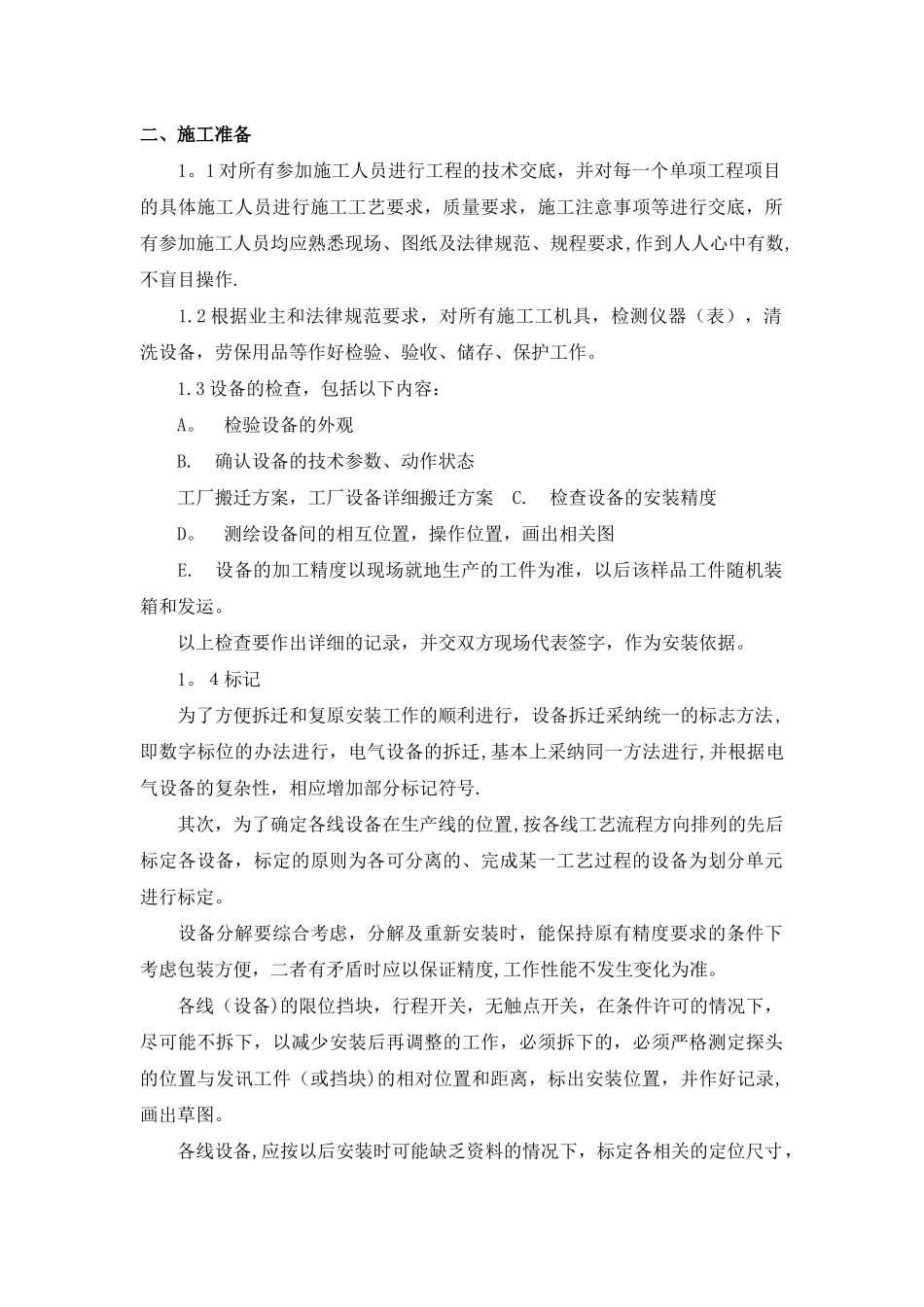

二、施工准备 1
1 对所有参加施工人员进行工程的技术交底,并对每一个单项工程项目的具体施工人员进行施工工艺要求,质量要求,施工注意事项等进行交底,所有参加施工人员均应熟悉现场、图纸及法律规范、规程要求,作到人人心中有数,不盲目操作
2 根据业主和法律规范要求,对所有施工工机具,检测仪器(表),清洗设备,劳保用品等作好检验、验收、储存、保护工作
3 设备的检查,包括以下内容: A
检验设备的外观 B
确认设备的技术参数、动作状态 工厂搬迁方案,工厂设备详细搬迁方案 C
检查设备的安装精度 D
测绘设备间的相互位置,操作位置,画出相关图 E
设备的加工精度以现场就地生产的工件为准,以后该样品工件随机装箱和发运
以上检查要作出详细的记录,并交双方现场代表签字,作为安装依据
4标记 为了方便拆迁和复原安装工作的顺利进行,设备拆迁采纳统一的标志方法,即数字标位的办法进行,电气设备的拆迁,基本上采纳同一方法进行,并根据电气设备的复杂性,相应增加部分标记符号
其次,为了确定各线设备在生产线的位置,按各线工艺流程方向排列的先后标定各设备,标定的原则为各可分离的、完成某一工艺过程的设备为划分单元进行标定
设备分解要综合考虑,分解及重新安装时,能保持原有精度要求的条件下考虑包装方便,二者有矛盾时应以保证精度,工作性能不发生变化为准
各线(设备)的限位挡块,行程开关,无触点开关,在条件许可的情况下,尽可能不拆下,以减少安装后再调整的工作,必须拆下的,必须严格测定探头的位置与发讯工件(或挡块)的相对位置和距离,标出安装位置,并作好记录,画出草图
