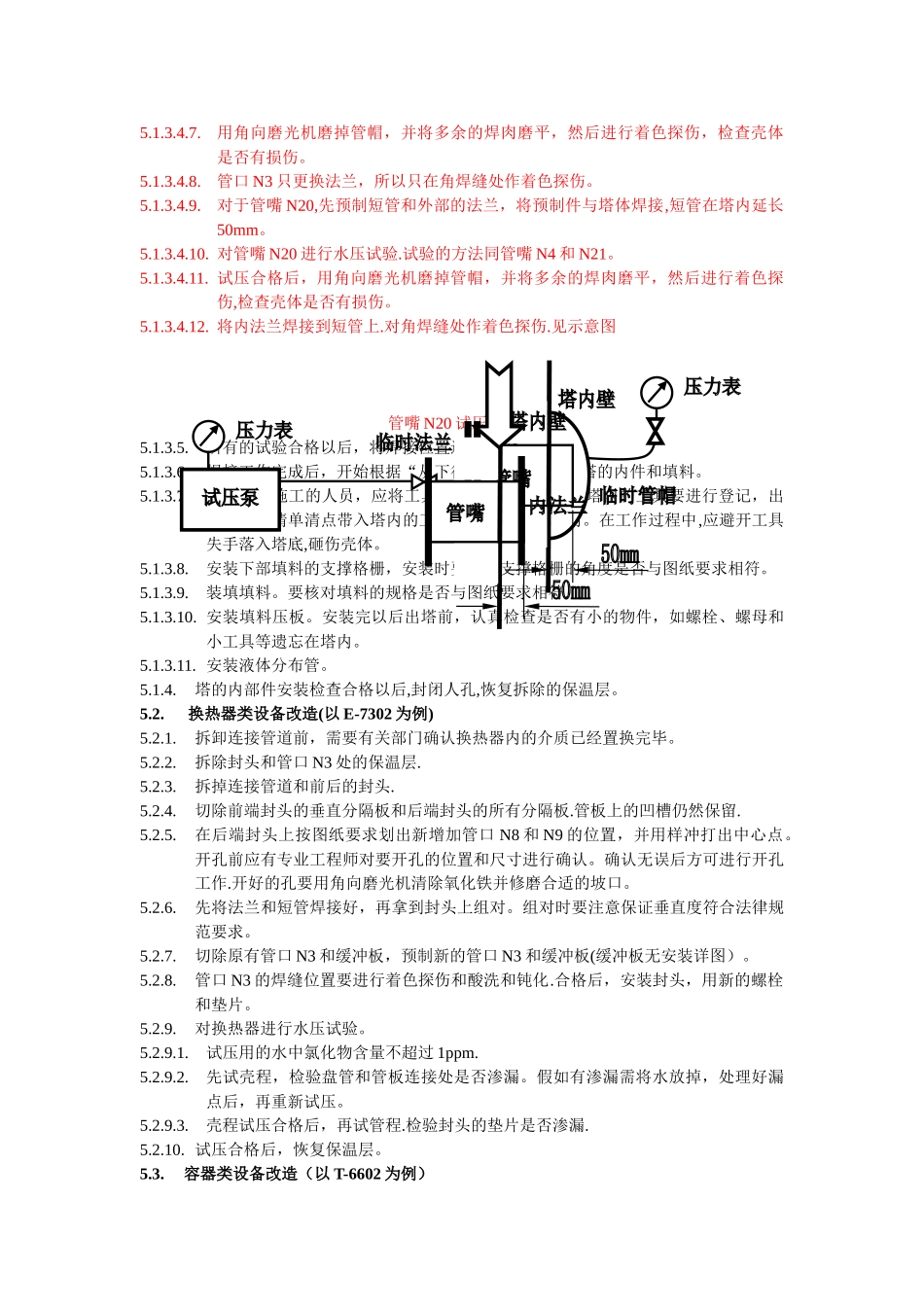

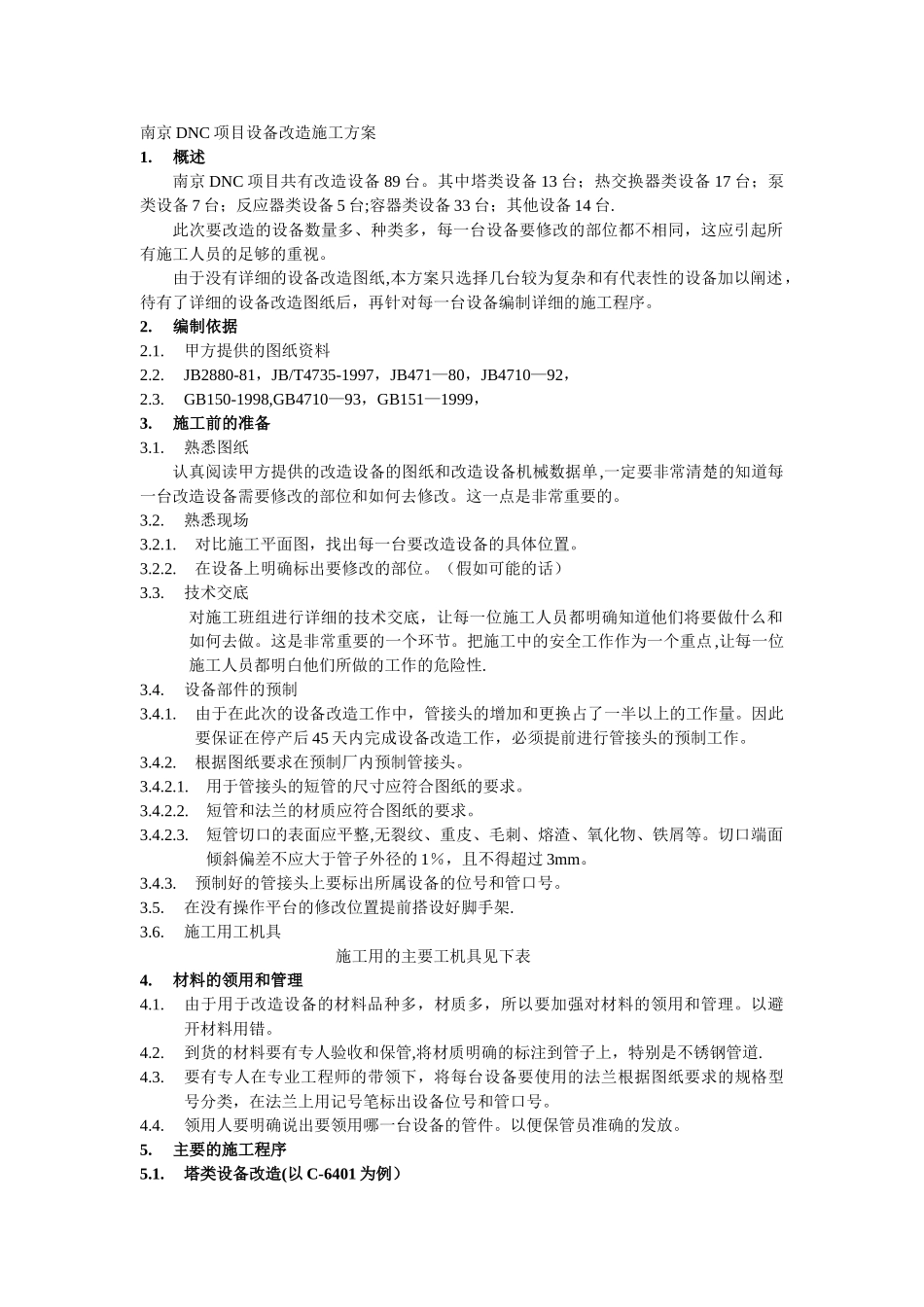

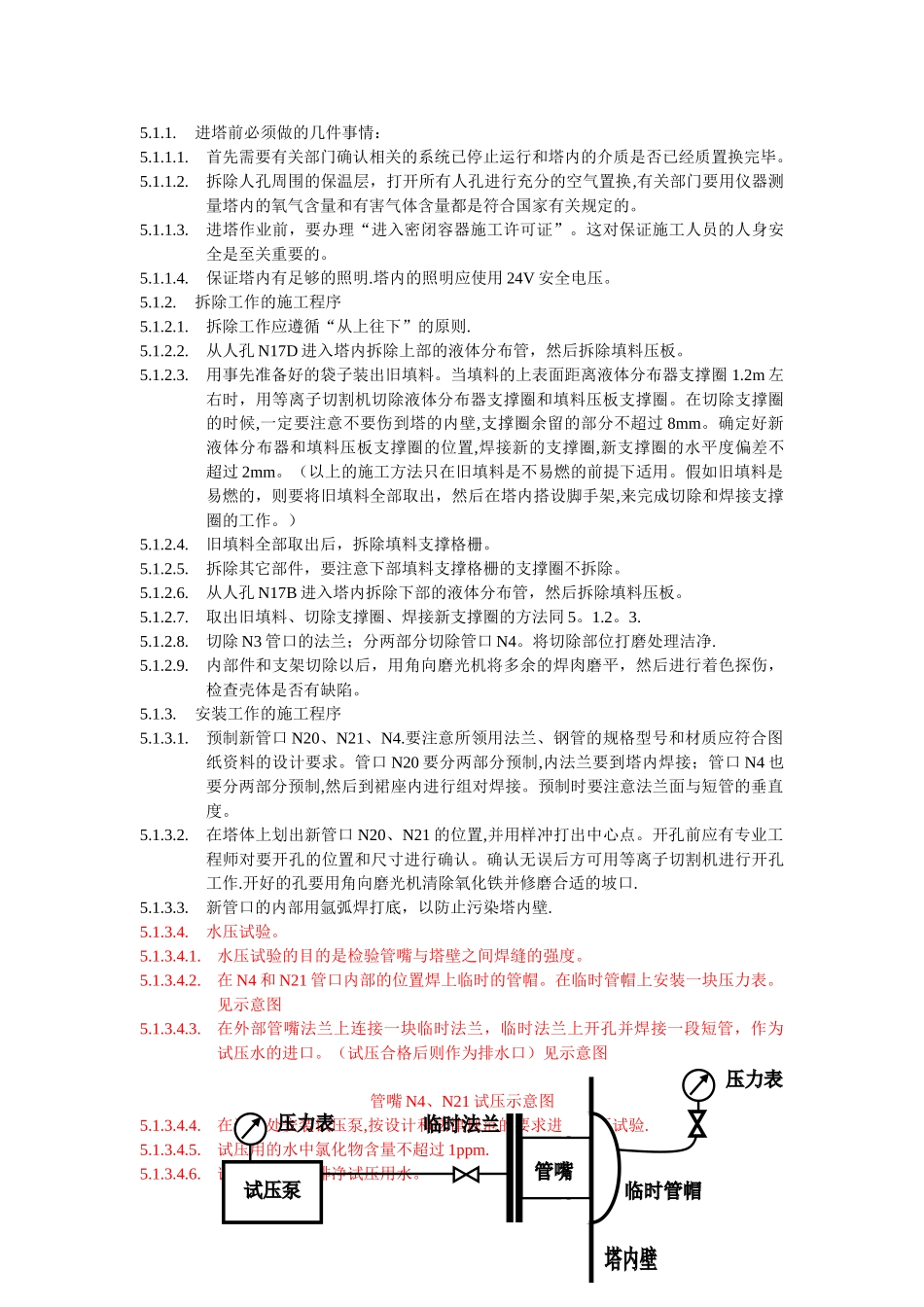

南京 DNC 项目设备改造施工方案1
概述南京 DNC 项目共有改造设备 89 台
其中塔类设备 13 台;热交换器类设备 17 台;泵类设备 7 台;反应器类设备 5 台;容器类设备 33 台;其他设备 14 台
此次要改造的设备数量多、种类多,每一台设备要修改的部位都不相同,这应引起所有施工人员的足够的重视
由于没有详细的设备改造图纸,本方案只选择几台较为复杂和有代表性的设备加以阐述,待有了详细的设备改造图纸后,再针对每一台设备编制详细的施工程序
甲方提供的图纸资料2
JB2880-81,JB/T4735-1997,JB471—80,JB4710—92, 2
GB150-1998,GB4710—93,GB151—1999,3
施工前的准备3
熟悉图纸认真阅读甲方提供的改造设备的图纸和改造设备机械数据单,一定要非常清楚的知道每一台改造设备需要修改的部位和如何去修改
这一点是非常重要的
对比施工平面图,找出每一台要改造设备的具体位置
在设备上明确标出要修改的部位
(假如可能的话)3
技术交底对施工班组进行详细的技术交底,让每一位施工人员都明确知道他们将要做什么和如何去做
这是非常重要的一个环节
把施工中的安全工作作为一个重点,让每一位施工人员都明白他们所做的工作的危险性
设备部件的预制3
由于在此次的设备改造工作中,管接头的增加和更换占了一半以上的工作量
因此要保证在停产后 45 天内完成设备改造工作,必须提前进行管接头的预制工作
根据图纸要求在预制厂内预制管接头
用于管接头的短管的尺寸应符合图纸的要求
短管和法兰的材质应符合图纸的要求
短管切口的表面应平整,无裂纹、重皮、毛刺、熔渣、氧化物、铁屑等
切口端面倾斜偏差不应大于
