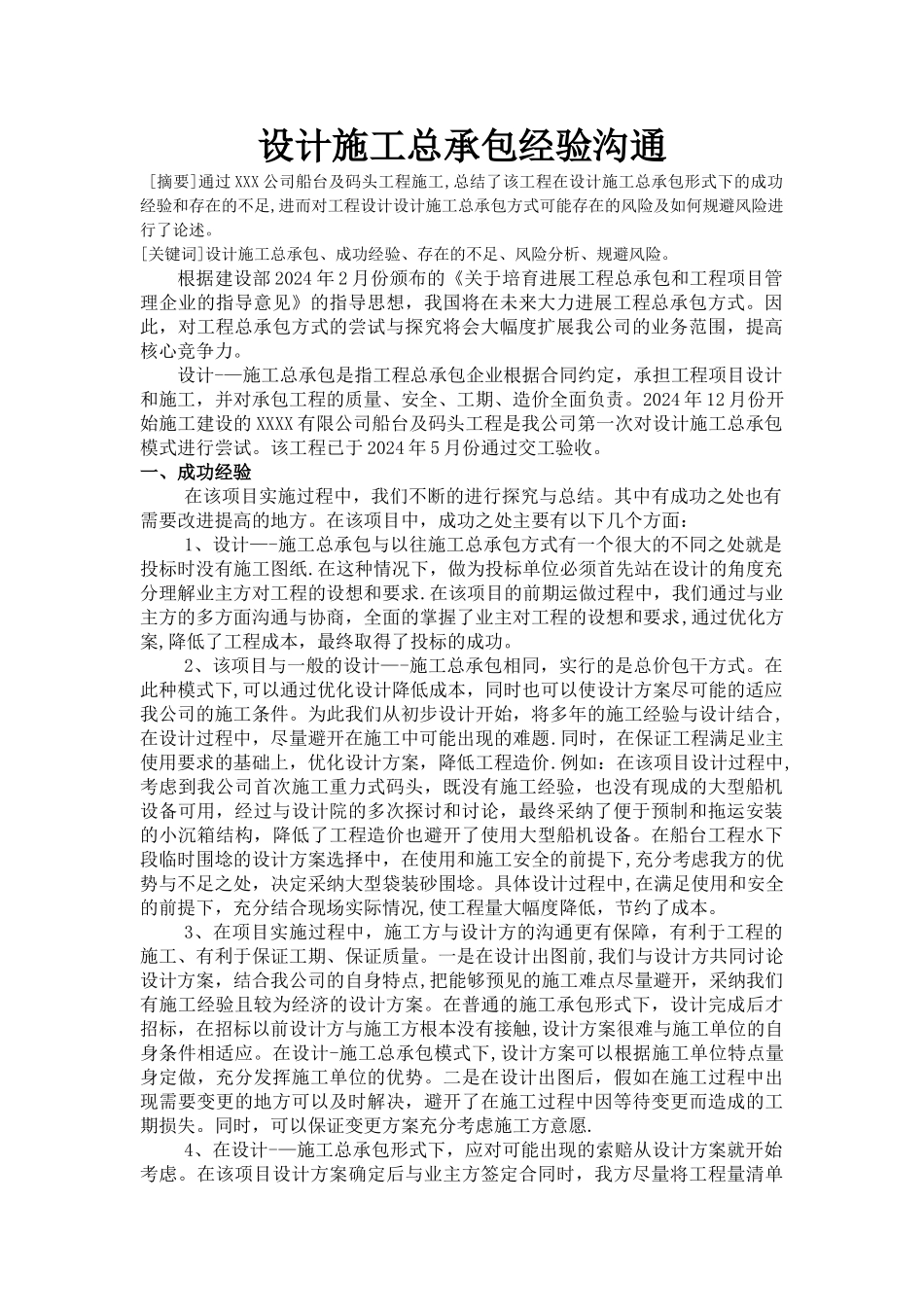

设计施工总承包经验沟通 [摘要]通过 XXX 公司船台及码头工程施工,总结了该工程在设计施工总承包形式下的成功经验和存在的不足,进而对工程设计设计施工总承包方式可能存在的风险及如何规避风险进行了论述
[关键词]设计施工总承包、成功经验、存在的不足、风险分析、规避风险
根据建设部 2024 年 2 月份颁布的《关于培育进展工程总承包和工程项目管理企业的指导意见》的指导思想,我国将在未来大力进展工程总承包方式
因此,对工程总承包方式的尝试与探究将会大幅度扩展我公司的业务范围,提高核心竞争力
设计-—施工总承包是指工程总承包企业根据合同约定,承担工程项目设计和施工,并对承包工程的质量、安全、工期、造价全面负责
2024 年 12 月份开始施工建设的 XXXX 有限公司船台及码头工程是我公司第一次对设计施工总承包模式进行尝试
该工程已于 2024 年 5 月份通过交工验收
一、成功经验在该项目实施过程中,我们不断的进行探究与总结
其中有成功之处也有需要改进提高的地方
在该项目中,成功之处主要有以下几个方面:1、设计—-施工总承包与以往施工总承包方式有一个很大的不同之处就是投标时没有施工图纸
在这种情况下,做为投标单位必须首先站在设计的角度充分理解业主方对工程的设想和要求
在该项目的前期运做过程中,我们通过与业主方的多方面沟通与协商,全面的掌握了业主对工程的设想和要求,通过优化方案,降低了工程成本,最终取得了投标的成功
2、该项目与一般的设计—-施工总承包相同,实行的是总价包干方式
在此种模式下,可以通过优化设计降低成本,同时也可以使设计方案尽可能的适应我公司的施工条件
为此我们从初步设计开始,将多年的施工经验与设计结合,在设计过程中,尽量避开在施工中可能出现的难题
同时,在保证工程满足业主使用要求的基础上,优化设计方案,降低工程造价

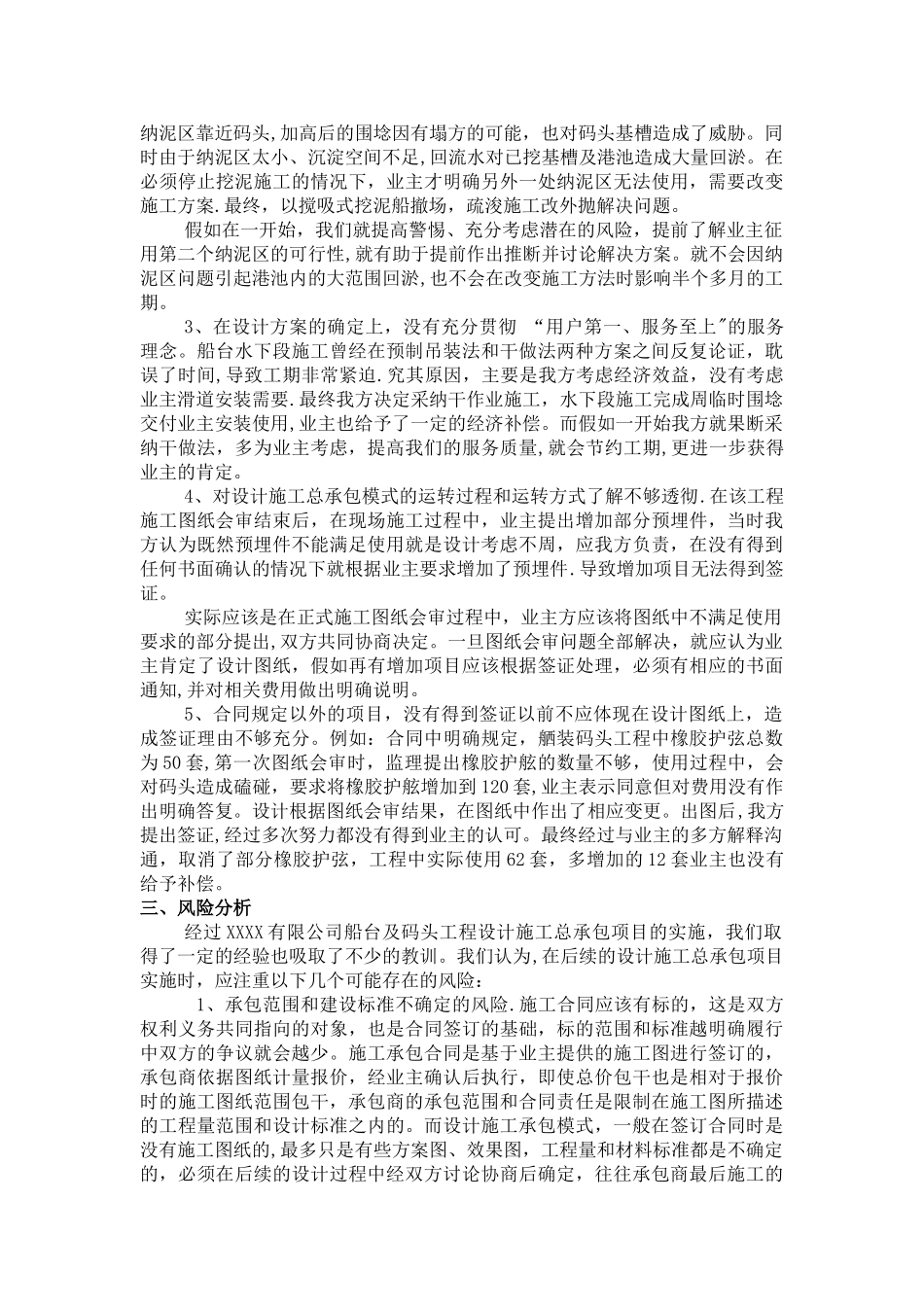

例如:在该项目设计过程中,考虑到我公司首次施工重
