001冬季施工技术交底

001冬季施工技术交底_第1页
1/6
001冬季施工技术交底_第2页
2/6
001冬季施工技术交底_第3页
3/6

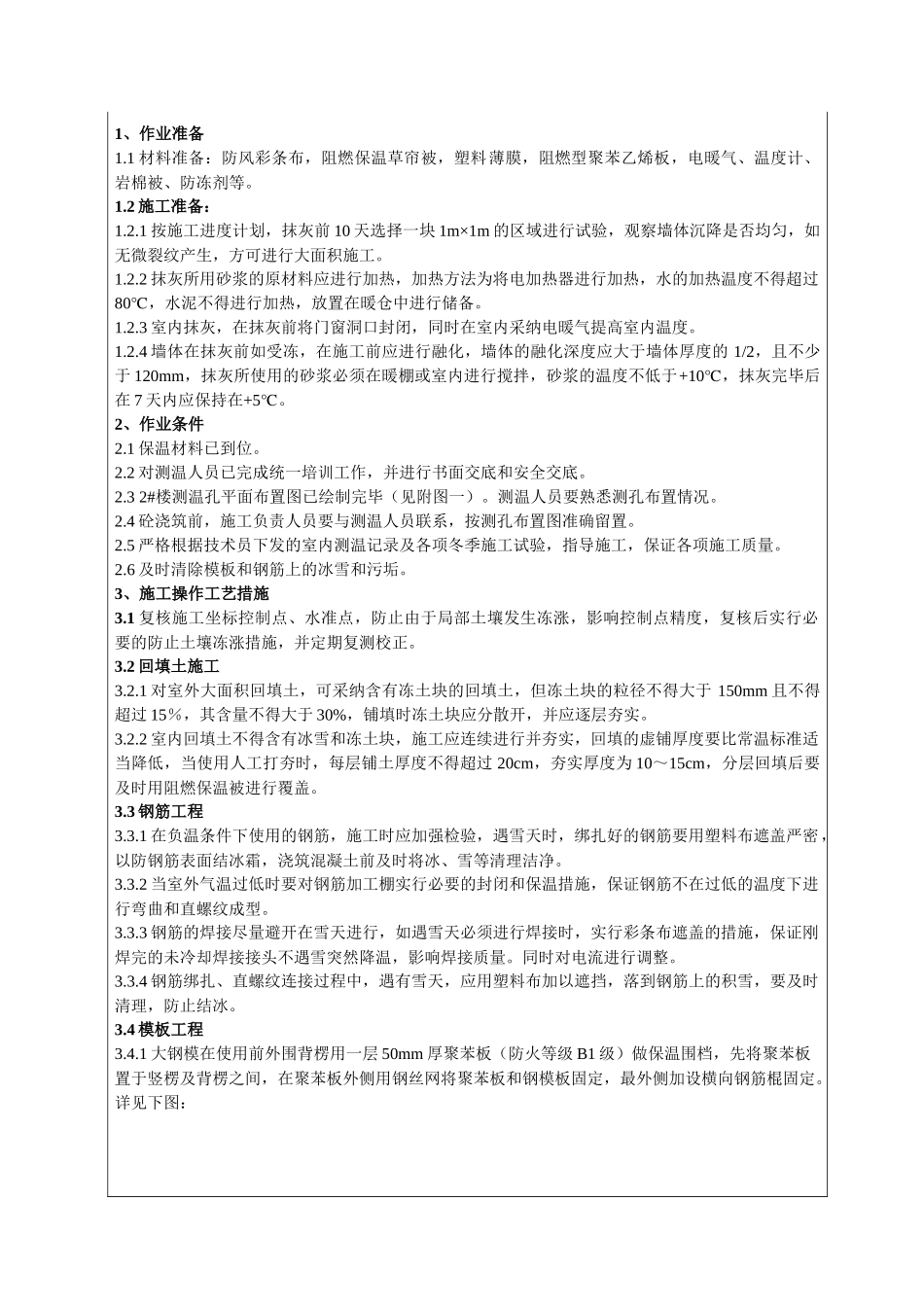

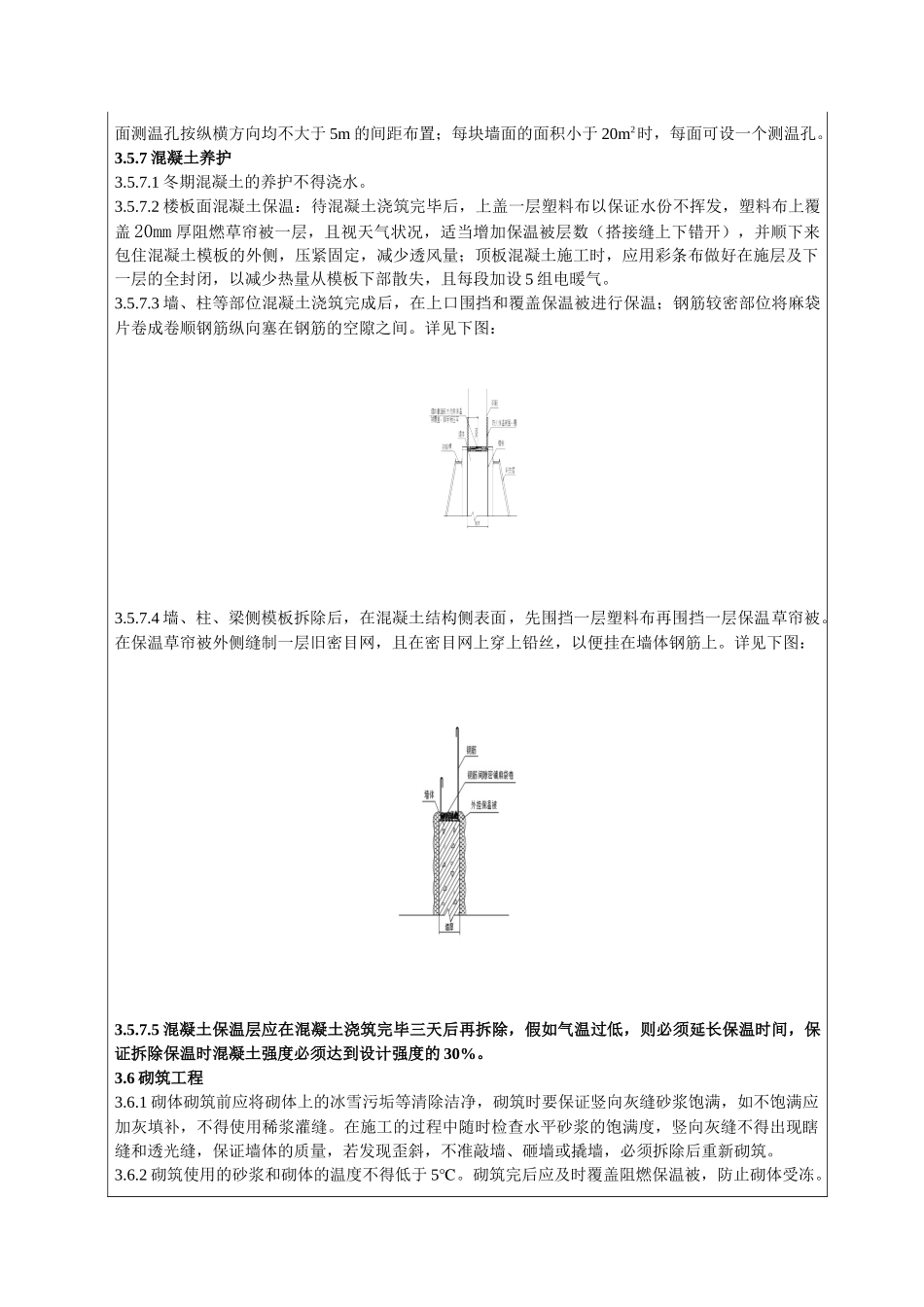

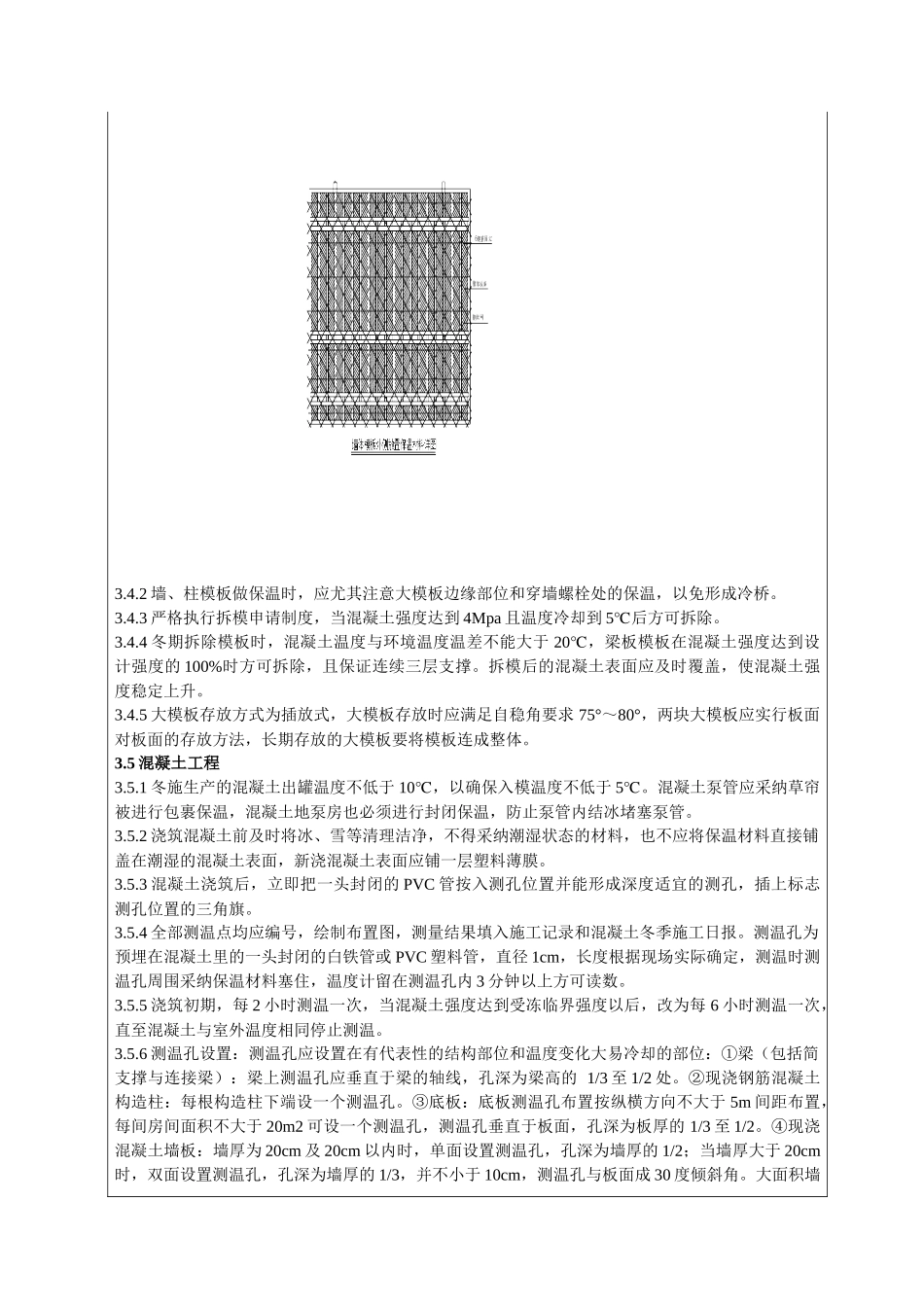

1、作业准备1.1 材料准备:防风彩条布,阻燃保温草帘被,塑料薄膜,阻燃型聚苯乙烯板,电暖气、温度计、岩棉被、防冻剂等。1.2 施工准备:1.2.1 按施工进度计划,抹灰前 10 天选择一块 1m×1m 的区域进行试验,观察墙体沉降是否均匀,如无微裂纹产生,方可进行大面积施工。1.2.2 抹灰所用砂浆的原材料应进行加热,加热方法为将电加热器进行加热,水的加热温度不得超过80℃,水泥不得进行加热,放置在暖仓中进行储备。1.2.3 室内抹灰,在抹灰前将门窗洞口封闭,同时在室内采纳电暖气提高室内温度。1.2.4 墙体在抹灰前如受冻,在施工前应进行融化,墙体的融化深度应大于墙体厚度的 1/2,且不少于 120mm,抹灰所使用的砂浆必须在暖棚或室内进行搅拌,砂浆的温度不低于+10℃,抹灰完毕后在 7 天内应保持在+5℃。2、作业条件2.1 保温材料已到位。2.2 对测温人员已完成统一培训工作,并进行书面交底和安全交底。2.3 2#楼测温孔平面布置图已绘制完毕(见附图一)。测温人员要熟悉测孔布置情况。2.4 砼浇筑前,施工负责人员要与测温人员联系,按测孔布置图准确留置。2.5 严格根据技术员下发的室内测温记录及各项冬季施工试验,指导施工,保证各项施工质量。2.6 及时清除模板和钢筋上的冰雪和污垢。3、施工操作工艺措施3.1 复核施工坐标控制点、水准点,防止由于局部土壤发生冻涨,影响控制点精度,复核后实行必要的防止土壤冻涨措施,并定期复测校正。3.2 回填土施工3.2.1 对室外大面积回填土,可采纳含有冻土块的回填土,但冻土块的粒径不得大于 150mm 且不得超过 15%,其含量不得大于 30%,铺填时冻土块应分散开,并应逐层夯实。3.2.2 室内回填土不得含有冰雪和冻土块,施工应连续进行并夯实,回填的虚铺厚度要比常温标准适当降低,当使用人工打夯时,每层铺土厚度不得超过 20cm,夯实厚度为 10~15cm,分层回填后要及时用阻燃保温被进行覆盖。3.3 钢筋工程3.3.1 在负温条件下使用的钢筋,施工时应加强检验,遇雪天时,绑扎好的钢筋要用塑料布遮盖严密,以防钢筋表面结冰霜,浇筑混凝土前及时将冰、雪等清理洁净。3.3.2 当室外气温过低时要对钢筋加工棚实行必要的封闭和保温措施,保证钢筋不在过低的温度下进行弯曲和直螺纹成型。3.3.3 钢筋的焊接尽量避开在雪天进行,如遇雪天必须进行焊接时,实行彩条布遮盖的措施,保证刚焊完的未冷却焊接接头不遇雪突然降温,影响焊接质量。同时对电流进行调整。3.3.4 钢筋绑扎...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

001冬季施工技术交底

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
