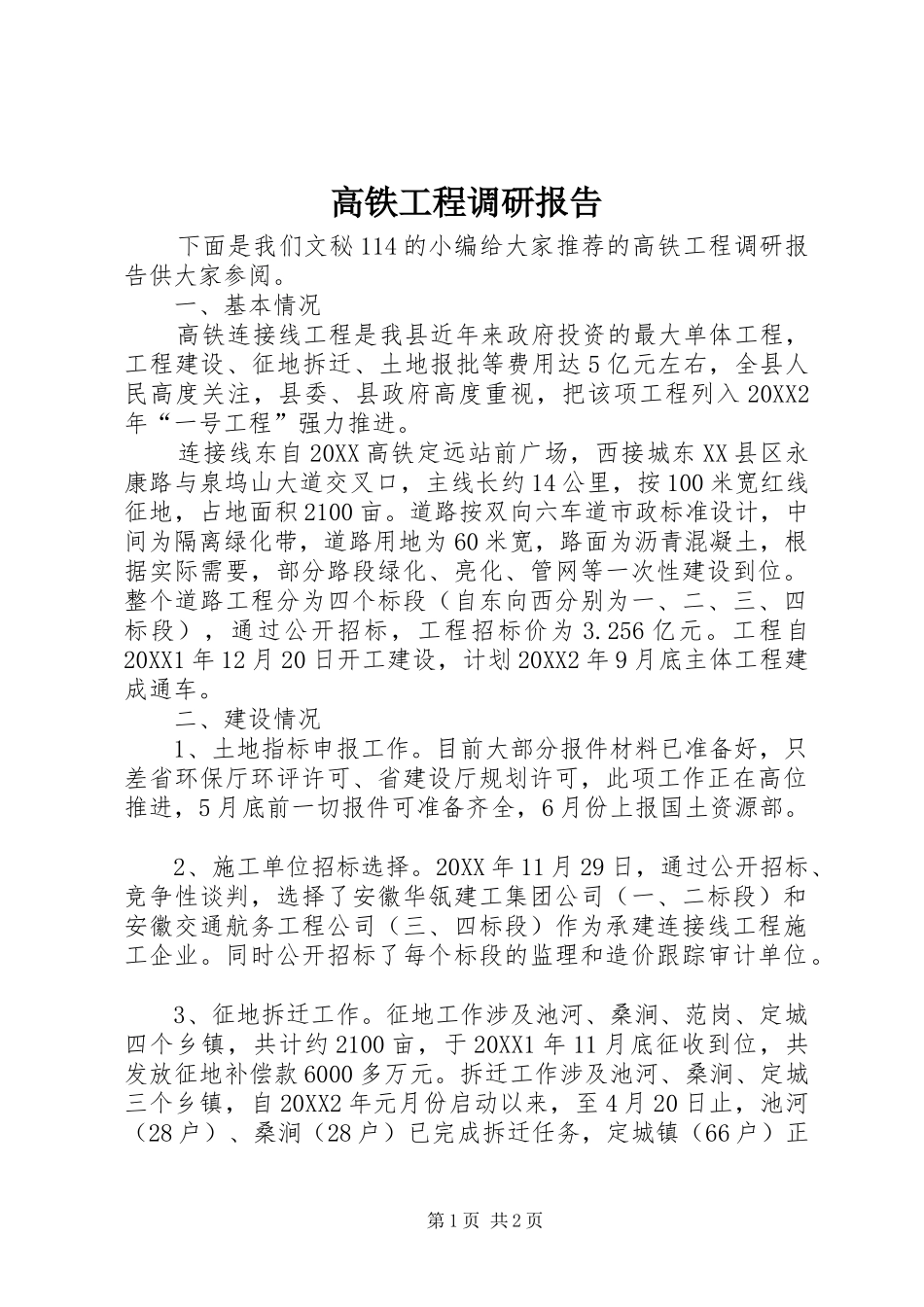

高铁工程调研报告下面是我们文秘114的小编给大家推荐的高铁工程调研报告供大家参阅
一、基本情况高铁连接线工程是我县近年来政府投资的最大单体工程,工程建设、征地拆迁、土地报批等费用达5亿元左右,全县人民高度关注,县委、县政府高度重视,把该项工程列入20XX2年“一号工程”强力推进
连接线东自20XX高铁定远站前广场,西接城东XX县区永康路与泉坞山大道交叉口,主线长约14公里,按100米宽红线征地,占地面积2100亩
道路按双向六车道市政标准设计,中间为隔离绿化带,道路用地为60米宽,路面为沥青混凝土,根据实际需要,部分路段绿化、亮化、管网等一次性建设到位
整个道路工程分为四个标段(自东向西分别为一、二、三、四标段),通过公开招标,工程招标价为3
工程自20XX1年12月20日开工建设,计划20XX2年9月底主体工程建成通车
二、建设情况1、土地指标申报工作
目前大部分报件材料已准备好,只差省环保厅环评许可、省建设厅规划许可,此项工作正在高位推进,5月底前一切报件可准备齐全,6月份上报国土资源部
2、施工单位招标选择
20XX年11月29日,通过公开招标、竞争性谈判,选择了安徽华瓴建工集团公司(一、二标段)和安徽交通航务工程公司(三、四标段)作为承建连接线工程施工企业
同时公开招标了每个标段的监理和造价跟踪审计单位
3、征地拆迁工作
征地工作涉及池河、桑涧、范岗、定城四个乡镇,共计约2100亩,于20XX1年11月底征收到位,共发放征地补偿款6000多万元
拆迁工作涉及池河、桑涧、定城三个乡镇,自20XX2年元月份启动以来,至4月20日止,池河(28户)、桑涧(28户)已完成拆迁任务,定城镇(66户)正第1页共2页在强力推进中

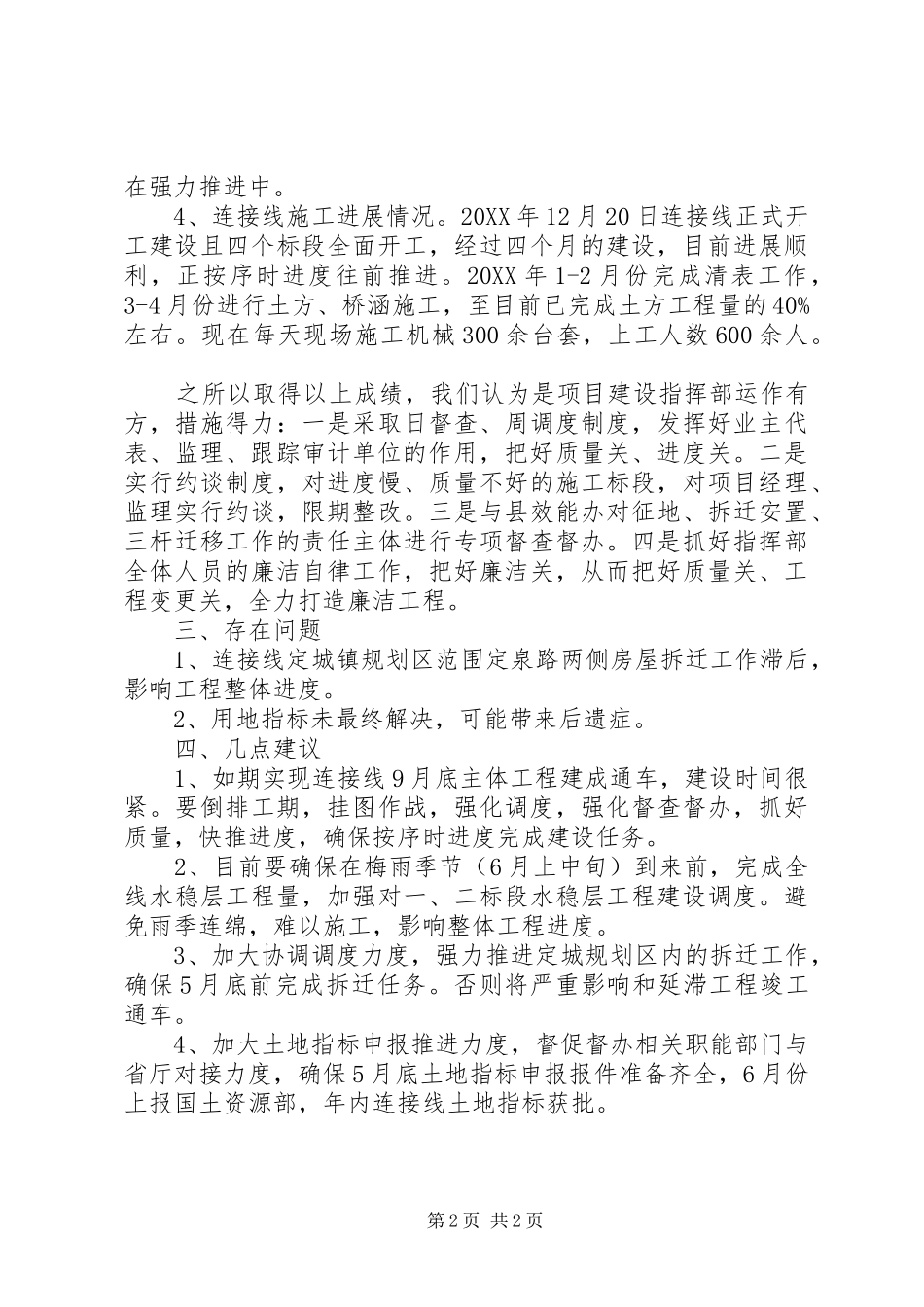

4、连接线施工进展情况
20XX年12月20日连接线正式开工建设且四个标段全面开工,经过四个月的建设,目前进展顺利,正按序时进度往前推进
