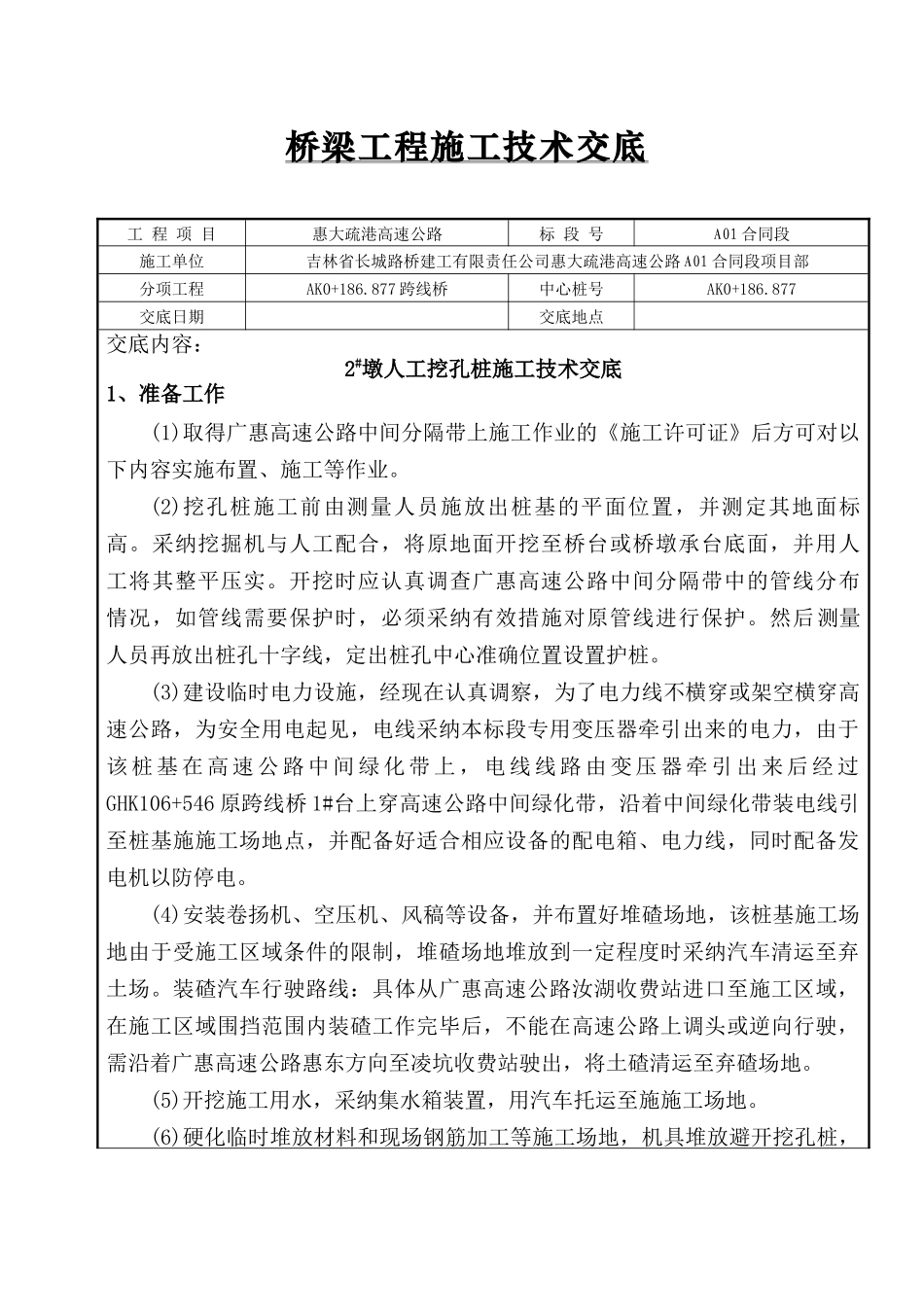

桥梁工程施工技术交底工 程 项 目惠大疏港高速公路标 段 号A01 合同段施工单位吉林省长城路桥建工有限责任公司惠大疏港高速公路 A01 合同段项目部分项工程AK0+186
877 跨线桥中心桩号AK0+186
877交底日期交底地点交底内容:2#墩人工挖孔桩施工技术交底1、准备工作(1)取得广惠高速公路中间分隔带上施工作业的《施工许可证》后方可对以下内容实施布置、施工等作业
(2)挖孔桩施工前由测量人员施放出桩基的平面位置,并测定其地面标高
采纳挖掘机与人工配合,将原地面开挖至桥台或桥墩承台底面,并用人工将其整平压实
开挖时应认真调查广惠高速公路中间分隔带中的管线分布情况,如管线需要保护时,必须采纳有效措施对原管线进行保护
然后测量人员再放出桩孔十字线,定出桩孔中心准确位置设置护桩
(3)建设临时电力设施,经现在认真调察,为了电力线不横穿或架空横穿高速公路,为安全用电起见,电线采纳本标段专用变压器牵引出来的电力,由于该 桩 基 在 高 速 公 路 中 间 绿 化 带 上 , 电 线 线 路 由 变 压 器 牵 引 出 来 后 经 过GHK106+546 原跨线桥 1#台上穿高速公路中间绿化带,沿着中间绿化带装电线引至桩基施施工场地点,并配备好适合相应设备的配电箱、电力线,同时配备发电机以防停电
(4)安装卷扬机、空压机、风稿等设备,并布置好堆碴场地,该桩基施工场地由于受施工区域条件的限制,堆碴场地堆放到一定程度时采纳汽车清运至弃土场
装碴汽车行驶路线:具体从广惠高速公路汝湖收费站进口至施工区域,在施工区域围挡范围内装碴工作完毕后,不能在高速公路上调头或逆向行驶,需沿着广惠高速公路惠东方向至凌坑收费站驶出,将土碴清运至弃碴场地
(5)开挖施工用水,采纳集水箱装置,用汽车托运至施施工场地

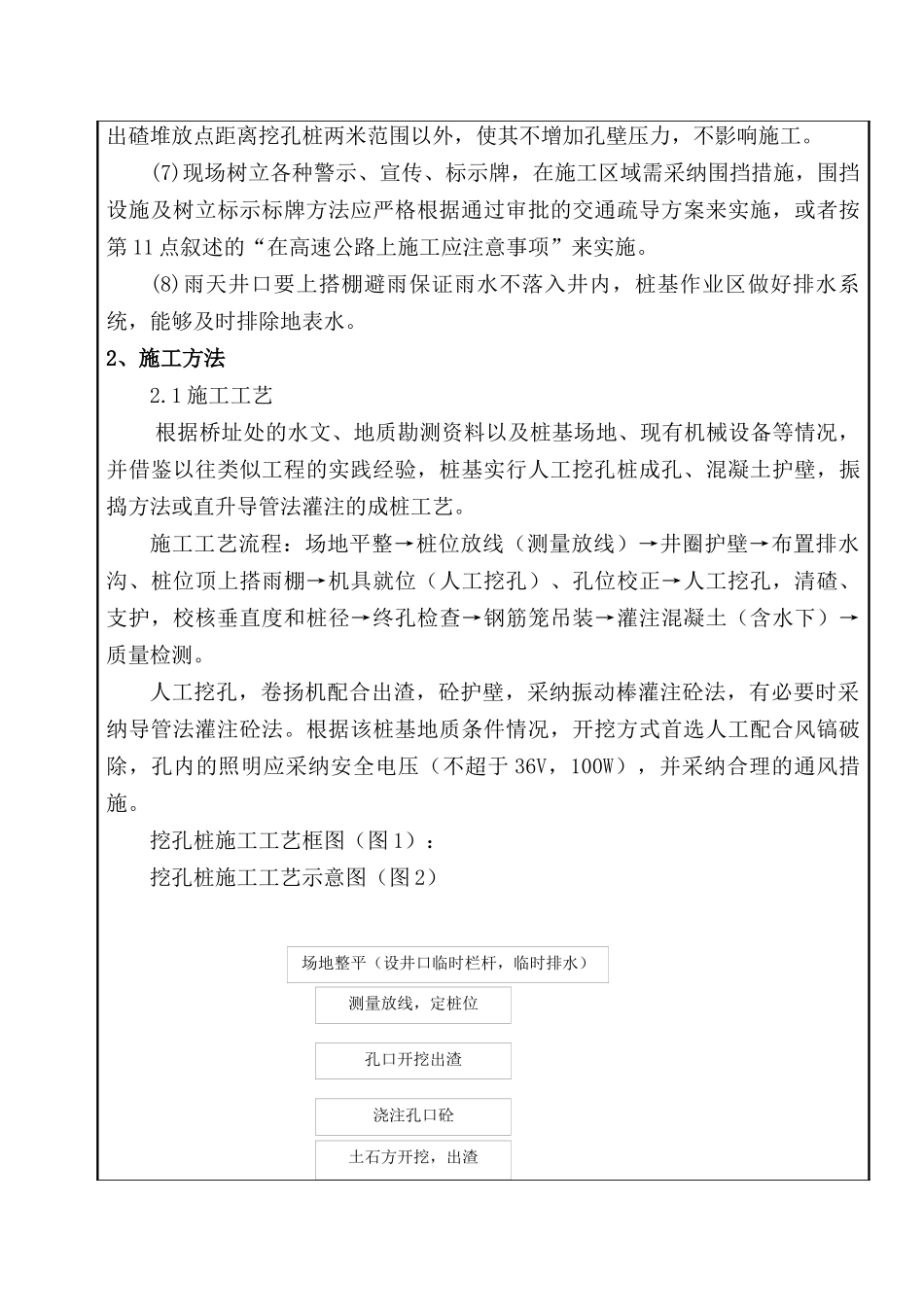

(6)硬化临时堆放材料和现场钢筋加工等施工场地,机具堆放避开挖孔桩,出碴堆放点距离挖孔桩
