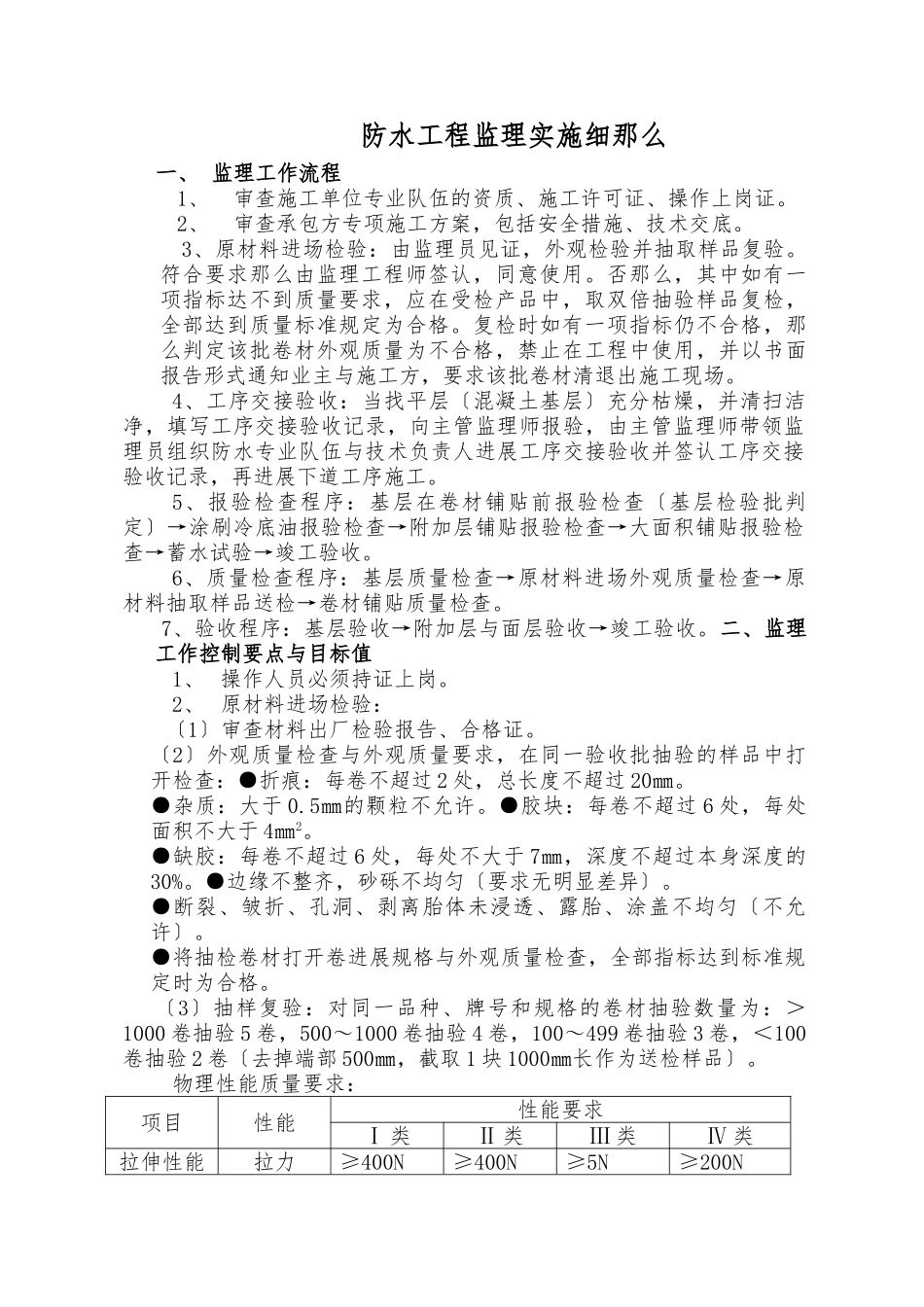

防水工程监理实施细那么一、 监理工作流程1、审查施工单位专业队伍的资质、施工许可证、操作上岗证
2、审查承包方专项施工方案,包括安全措施、技术交底
3、原材料进场检验:由监理员见证,外观检验并抽取样品复验
符合要求那么由监理工程师签认,同意使用
否那么,其中如有一项指标达不到质量要求,应在受检产品中,取双倍抽验样品复检,全部达到质量标准规定为合格
复检时如有一项指标仍不合格,那么判定该批卷材外观质量为不合格,禁止在工程中使用,并以书面报告形式通知业主与施工方,要求该批卷材清退出施工现场
4、工序交接验收:当找平层〔混凝土基层〕充分枯燥,并清扫洁净,填写工序交接验收记录,向主管监理师报验,由主管监理师带领监理员组织防水专业队伍与技术负责人进展工序交接验收并签认工序交接验收记录,再进展下道工序施工
5、报验检查程序:基层在卷材铺贴前报验检查〔基层检验批判定〕→涂刷冷底油报验检查→附加层铺贴报验检查→大面积铺贴报验检查→蓄水试验→竣工验收
6、质量检查程序:基层质量检查→原材料进场外观质量检查→原材料抽取样品送检→卷材铺贴质量检查
7、验收程序:基层验收→附加层与面层验收→竣工验收
二、监理工作控制要点与目标值1、 操作人员必须持证上岗
2、 原材料进场检验:〔1〕审查材料出厂检验报告、合格证
〔2〕外观质量检查与外观质量要求,在同一验收批抽验的样品中打开检查:●折痕:每卷不超过 2 处,总长度不超过 20㎜
●杂质:大于 0
5㎜的颗粒不允许
●胶块:每卷不超过 6 处,每处面积不大于 4㎜2
●缺胶:每卷不超过 6 处,每处不大于 7㎜,深度不超过本身深度的30%
●边缘不整齐,砂砾不均匀〔要求无明显差异〕
●断裂、皱折、孔洞、剥离胎体未浸透、露胎、涂盖不均匀〔不允许〕
●将抽检卷材打开卷进展规格与外观质量检查,全部指标达到标准规定时为合格
〔3〕抽样复验:对同一品种、牌号和
