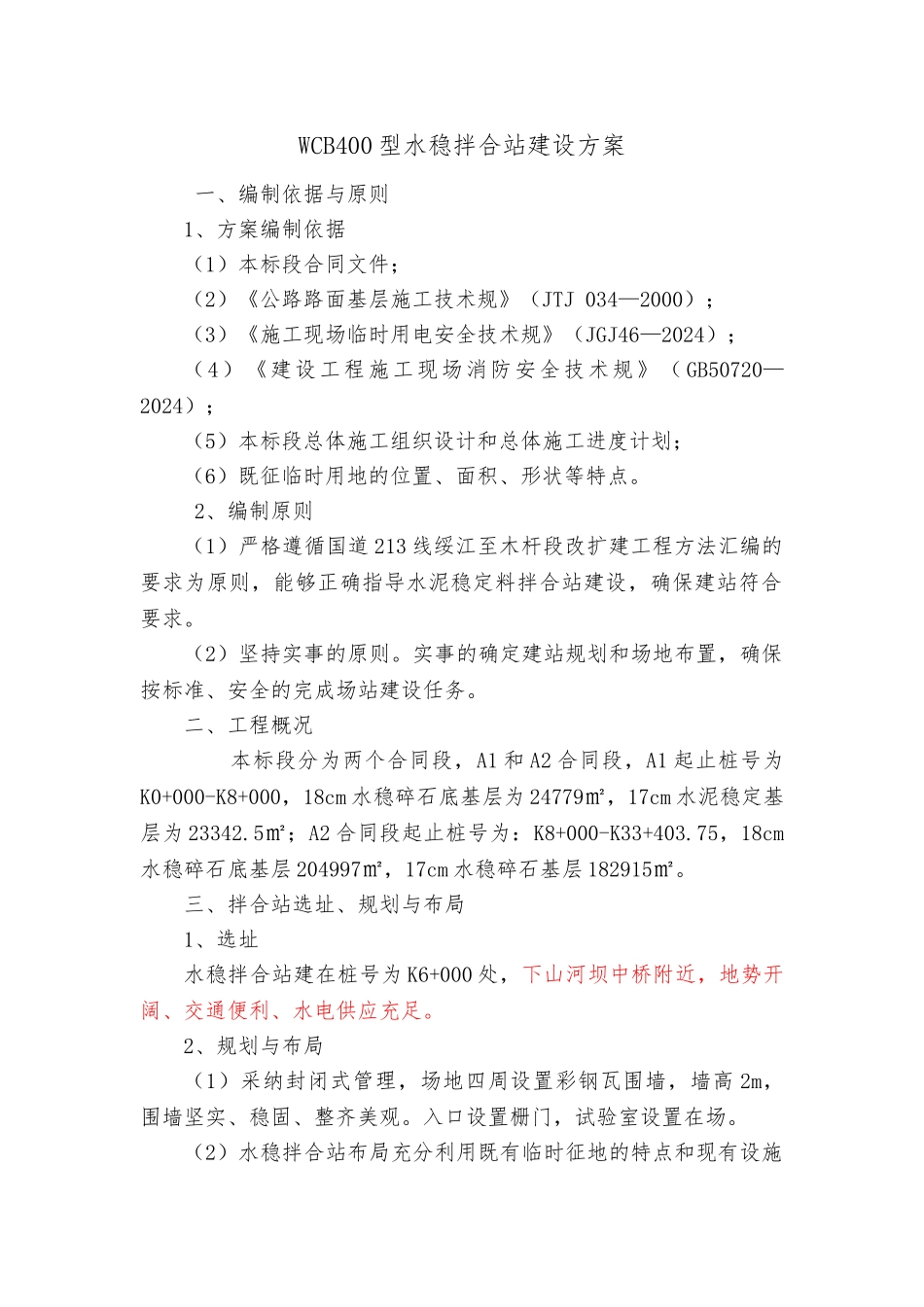

国道 213 线绥江至木杆段改扩建工程水稳站施工方案WCB400 型水稳拌合站建设方案 一、编制依据与原则 1、方案编制依据(1)本标段合同文件; (2)《公路路面基层施工技术规》(JTJ 034—2000);(3)《施工现场临时用电安全技术规》(JGJ46—2024);(4)《建设工程施工现场消防安全技术规》( GB50720—2024); (5)本标段总体施工组织设计和总体施工进度计划;(6)既征临时用地的位置、面积、形状等特点
2、编制原则 (1)严格遵循国道 213 线绥江至木杆段改扩建工程方法汇编的要求为原则,能够正确指导水泥稳定料拌合站建设,确保建站符合要求
(2)坚持实事的原则
实事的确定建站规划和场地布置,确保按标准、安全的完成场站建设任务
二、工程概况 本标段分为两个合同段,A1 和 A2 合同段,A1 起止桩号为K0+000-K8+000,18cm 水稳碎石底基层为 24779㎡,17cm 水泥稳定基层为 23342
5㎡;A2 合同段起止桩号为:K8+000-K33+403
75,18cm水稳碎石底基层 204997㎡,17cm 水稳碎石基层 182915㎡
三、拌合站选址、规划与布局 1、选址水稳拌合站建在桩号为 K6+000 处,下山河坝中桥附近,地势开阔、交通便利、水电供应充足
2、规划与布局(1)采纳封闭式管理,场地四周设置彩钢瓦围墙,墙高 2m,围墙坚实、稳固、整齐美观
入口设置栅门,试验室设置在场
(2)水稳拌合站布局充分利用既有临时征地的特点和现有设施情况,充分考虑施工生产情况,合理划分拌合站作业区、运输车辆停放区、试验区、集料堆放区,并设置排水系统
(3)拟建水稳拌合站占地长 88m,宽 30m,共计 2640㎡,具体布置详见附图《水稳站平面布置图》
四、计划投入人员、机械设备、材料情况 1、人员 普工 10 人,电工 2
