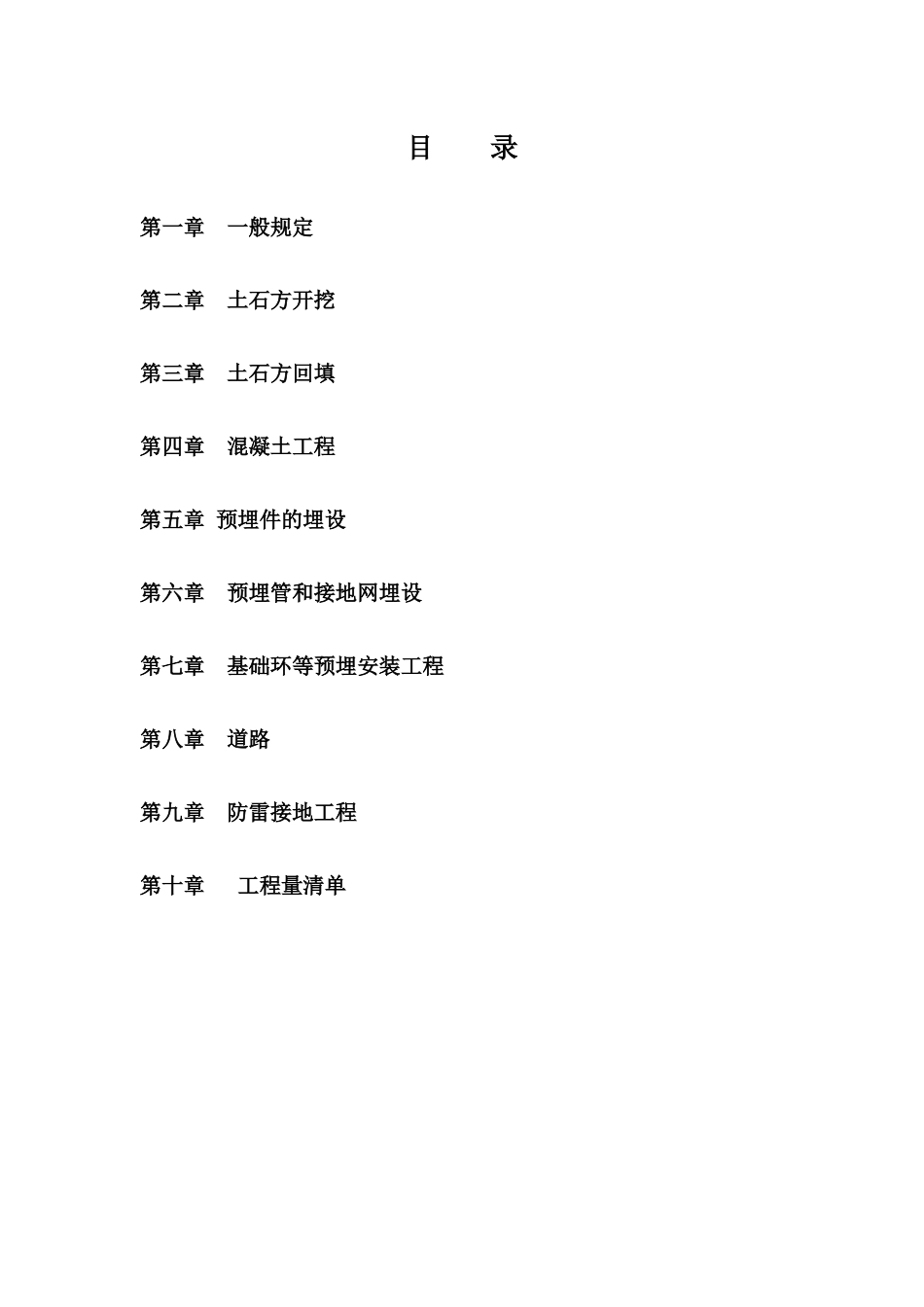

中电投陕县响屏山风电场工程场区道路、风机基础工程Ⅱ、Ⅲ标段投标文件包封 A目 录第一章 一般规定第二章 土石方开挖第三章 土石方回填第四章 混凝土工程第五章 预埋件的埋设第六章 预埋管和接地网埋设第七章 基础环等预埋安装工程第八章 道路第九章 防雷接地工程第十章 工程量清单第一章 一般规定1

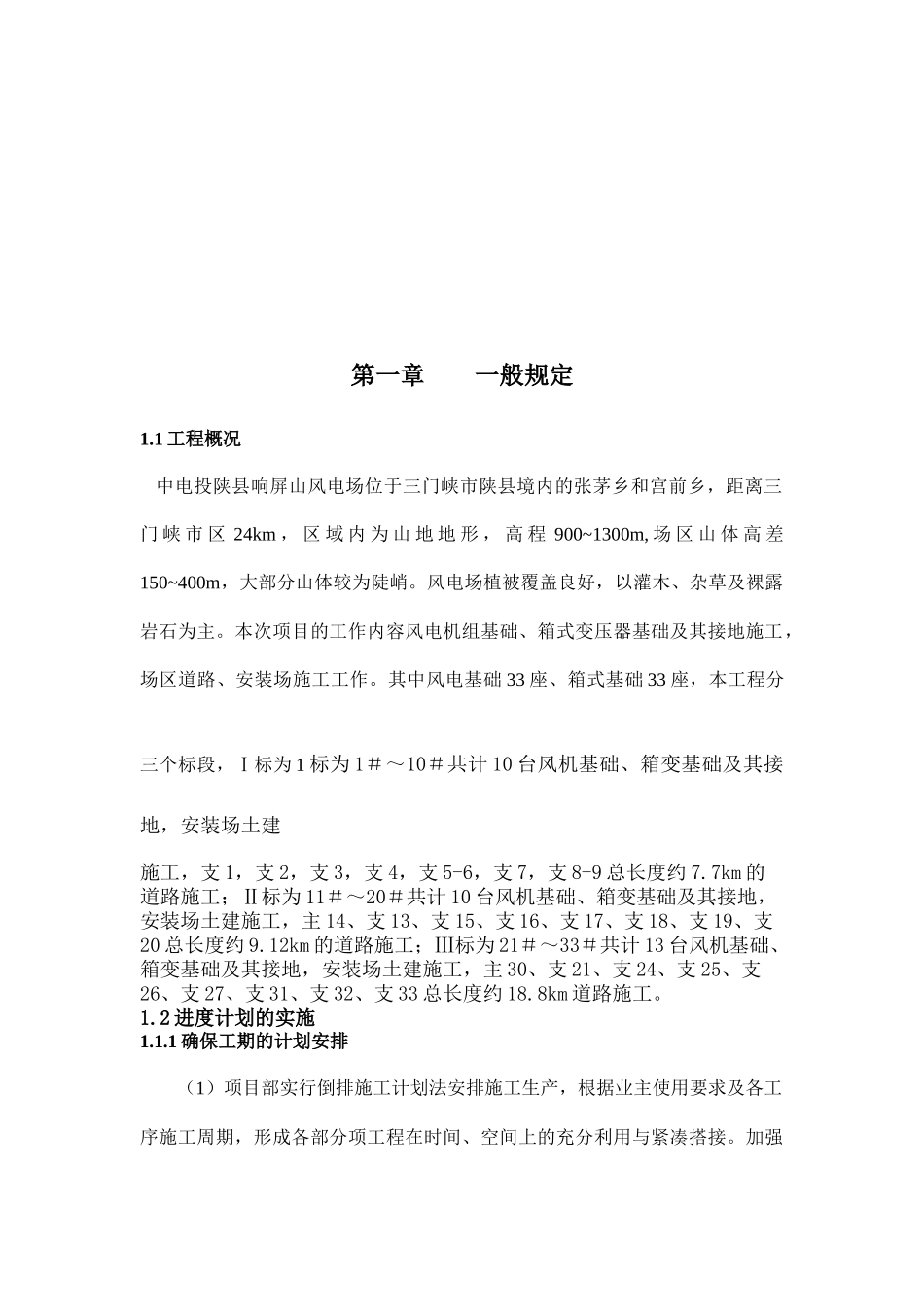

1 工程概况 中电投陕县响屏山风电场位于三门峡市陕县境内的张茅乡和宫前乡,距离三门 峡 市 区 24km , 区 域 内 为 山 地 地 形 , 高 程 900~1300m, 场 区 山 体 高 差150~400m,大部分山体较为陡峭
风电场植被覆盖良好,以灌木、杂草及裸露岩石为主
本次项目的工作内容风电机组基础、箱式变压器基础及其接地施工,场区道路、安装场施工工作
其中风电基础 33 座、箱式基础 33 座,本工程分三个标段,Ⅰ标为 1 标为 1#~10#共计 10 台风机基础、箱变基础及其接地,安装场土建施工,支 1,支 2,支 3,支 4,支 5-6,支 7,支 8-9 总长度约 7
7km 的道路施工;Ⅱ标为 11#~20#共计 10 台风机基础、箱变基础及其接地,安装场土建施工,主 14、支 13、支 15、支 16、支 17、支 18、支 19、支20 总长度约 9
12km 的道路施工;Ⅲ标为 21#~33#共计 13 台风机基础、箱变基础及其接地,安装场土建施工,主 30、支 21、支 24、支 25、支26、支 27、支 31、支 32、支 33 总长度约 18
8km 道路施工
2 进度计划的实施1
1 确保工期的计划安排(1)项目部实行倒排施工计划法安排施工生产,根据业主使用要求及各工序施工周期,形成各部分项工程在时间、空间上的充分利用与紧凑搭接
加强全体施工人员的紧迫感和责任心,确保目标实现
(2)发挥计划管理的龙头作用,采纳施工进度总计划与月、周计划相
