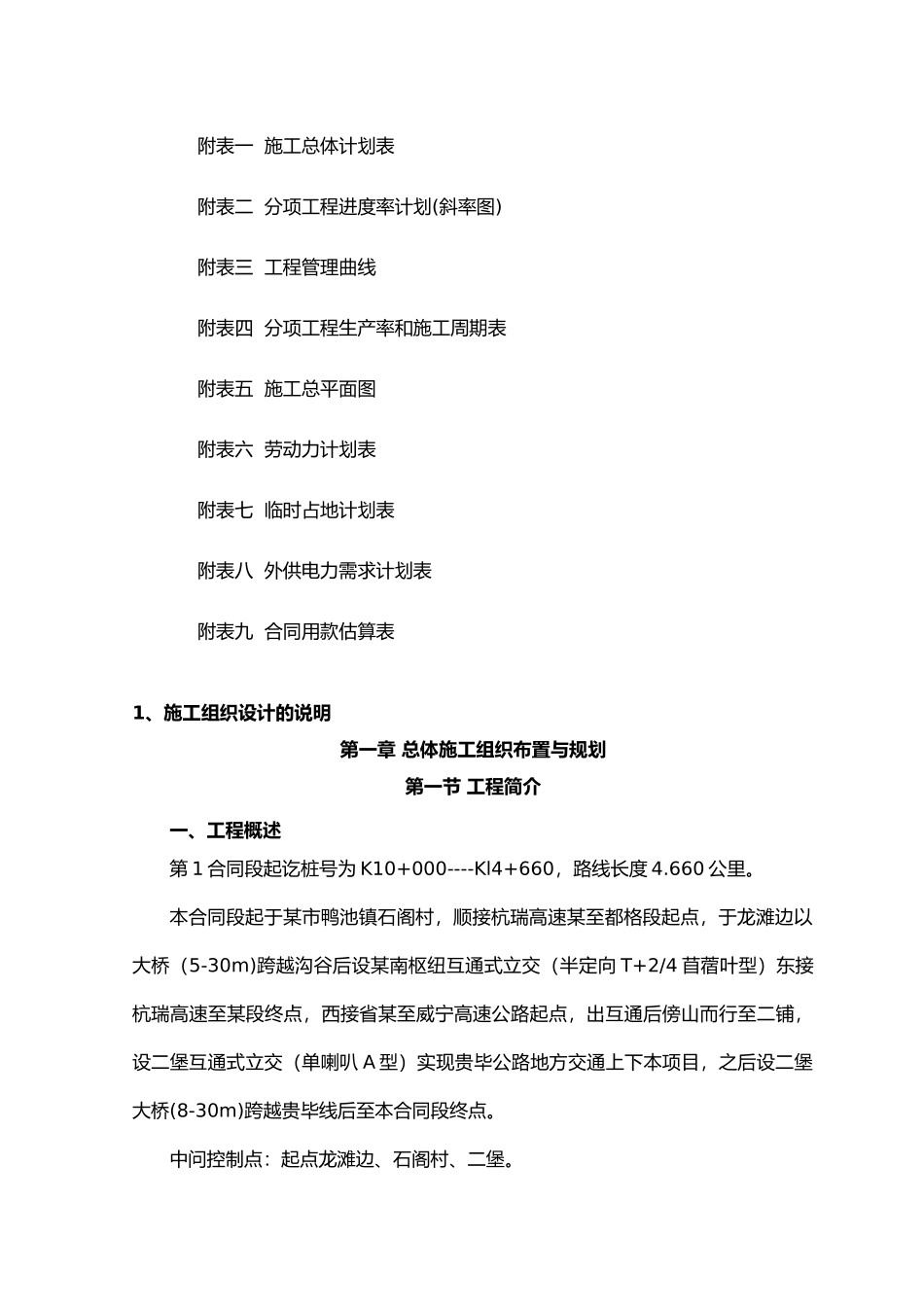

互通式立交高速公路施工组织设计土石方开挖1、施工组织设计的说明第一章 总体施工组织布置与规划第二章 主要工程项目的施工方案、方法、与技术措施第三章 工期保证体系与保证措施第四章 工程质量管理体系与保证措施第五章 安全生产管理体系与保证措施第六章 环境保护、水土保持保证体系与保证措施第七章 文明施工、文物保护保证体系与保证措施第八章 项目风险预测与防,事故应急预案第九章 其他应说明的事项2、施工组织附表附表一 施工总体计划表附表二 分项工程进度率计划(斜率图)附表三 工程管理曲线附表四 分项工程生产率和施工周期表附表五 施工总平面图附表六 劳动力计划表附表七 临时占地计划表附表八 外供电力需求计划表附表九 合同用款估算表1、施工组织设计的说明第一章 总体施工组织布置与规划第一节 工程简介一、工程概述第 1 合同段起讫桩号为 K10+000----Kl4+660,路线长度 4
660 公里
本合同段起于某市鸭池镇石阁村,顺接杭瑞高速某至都格段起点,于龙滩边以大桥(5-30m)跨越沟谷后设某南枢纽互通式立交(半定向 T+2/4 苜蓿叶型)东接杭瑞高速至某段终点,西接省某至威宁高速公路起点,出互通后傍山而行至二铺,设二堡互通式立交(单喇叭 A 型)实现贵毕公路地方交通上下本项目,之后设二堡大桥(8-30m)跨越贵毕线后至本合同段终点
中问控制点:起点龙滩边、石阁村、二堡
计划施工工期 790 日历天
二、沿线自然地理概况(一)、地形、地貌本合同段位于省西部的某市,地形、地貌发育受地壳运动、构造、岩性、气候、水流等诸因素的综合控制
路线走廊带的地形地貌分为三种地貌形态
