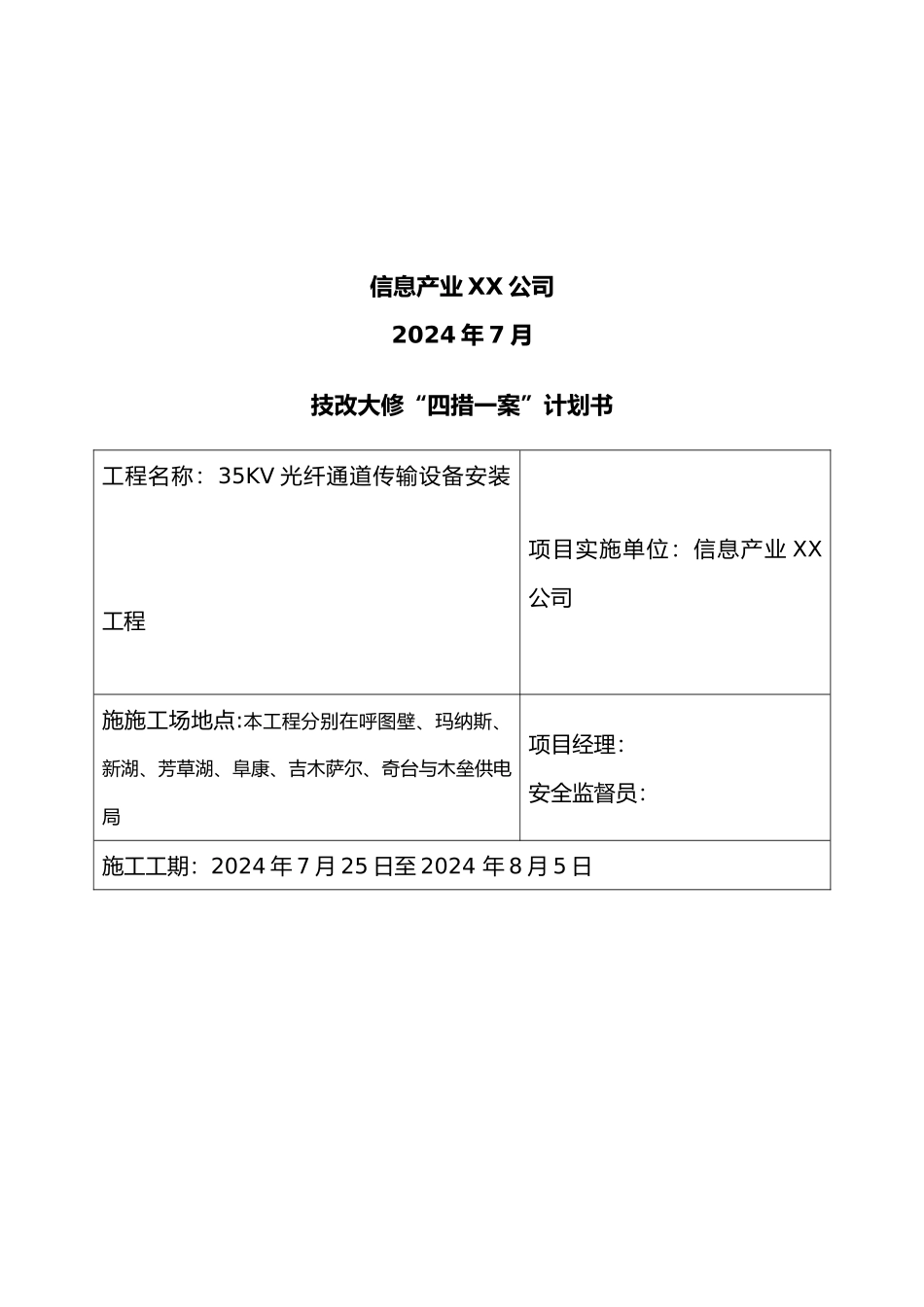

昌吉电业局完善 35kV 光纤通道传输设备安装工程“四措一案”施 工 单 位 :信息产业 XX 公司 项目负责单位 :项目负责人 :项目主管单位 :安全监察部 :批 准 时 间 :信息产业 XX 公司2024 年 7 月技改大修“四措一案”计划书工程名称:35KV 光纤通道传输设备安装工程项目实施单位:信息产业 XX公司施施工场地点:本工程分别在呼图壁、玛纳斯、新湖、芳草湖、阜康、吉木萨尔、奇台与木垒供电局项目经理:安全监督员:施工工期:2024 年 7 月 25 日至 2024 年 8 月 5 日目 录一、编制依据························3二、工程概况························5三、施工组织措施······················9四、施工技术措施······················11五、施工安全措施······················27六、施工危险点与控制措施··················29六、环境保护措施······················31七、应急预案························33生产技术部: 年 月 日安全监察部:年 月 日编制人: 单位领导 编制时间: 年 月 日编制依据1.《国家电网公司电力建设工程施工技术管理导则》2.《国家电网公司工程建设质量管理规定》3.《国家电网公司输变电工程施工工艺示手册》4.《建设工程施工现场供用电安全规》 征求意见版5.《电力建设工程施工技术管理制度》 与国家有关规程、规、 技术标准与有关施工工艺导则6.《国家电网公司电力安全工作规程》(线路部分)7. 《昌吉地区电网光纤通道大修项目验收导则》 第一章、工程概况一、 工程概况:本工程分别在呼图壁、玛纳斯、新湖、芳草湖、阜康、吉木萨尔、奇台与木垒供电局安装网络完善光传输设备,即本次共安装 28 套设备,其中,220kV 变 2 套,110kV 变 2 套,35kV变 13 套,乡镇供电所(班)11 套。二、计划工作时间:计划开工时间:2024 年 7 月 25 日计划完工时间:2024 年 8 月 5 日计划日期施工计划站名设备工作容7 月 25 日光传输设备安装35kv 二道桥、35kv 户H9MO-LMXE+机柜安装,PDH 设备安装,光纤熔接。7 月 26 日光传输设备安装35kv 冬麦地变、35kv 绿野变H9MO-LMXE+机柜安装,PDH 设备安装,光纤熔接。7 月 27 日光传输设备安装35kv...
