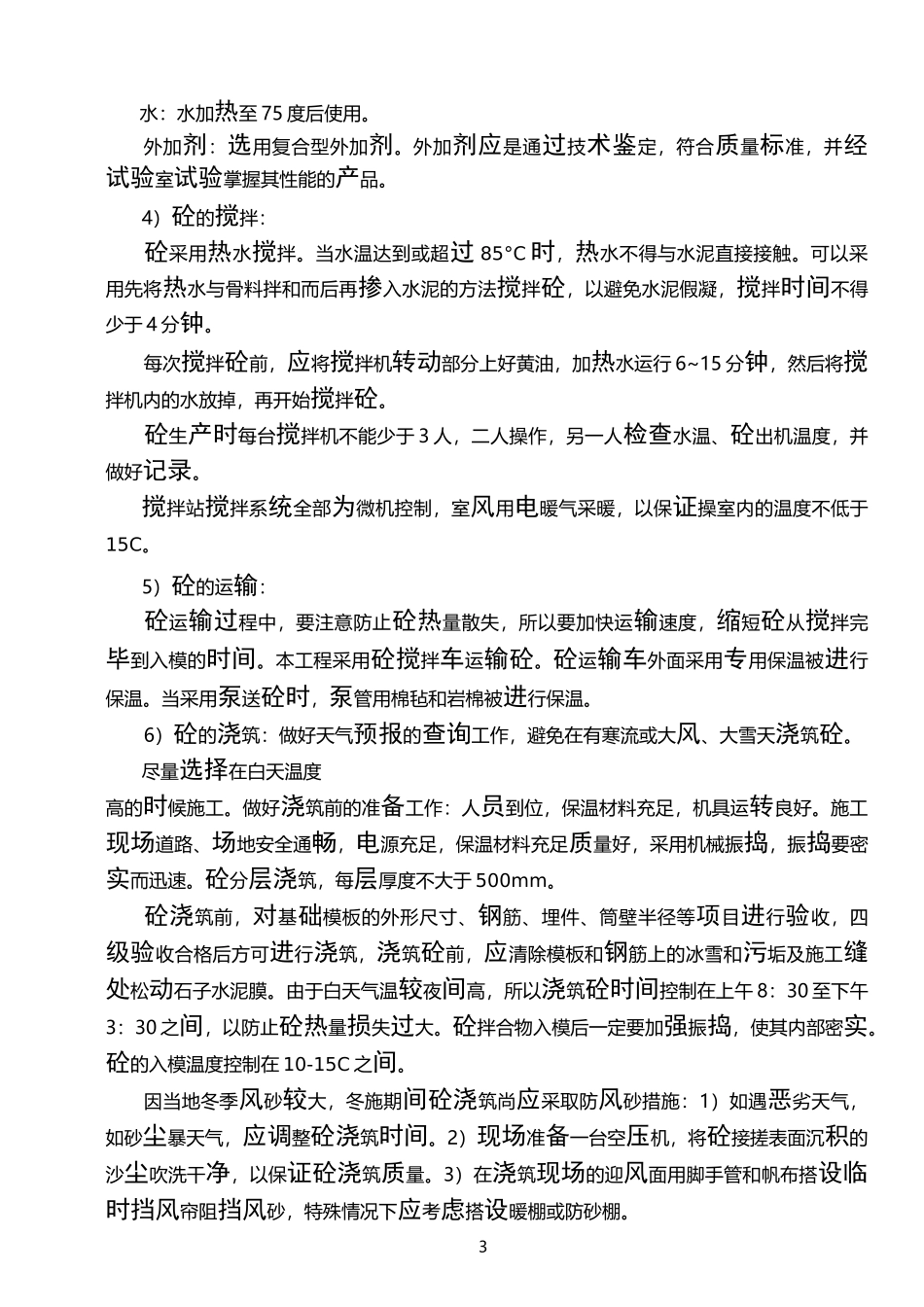

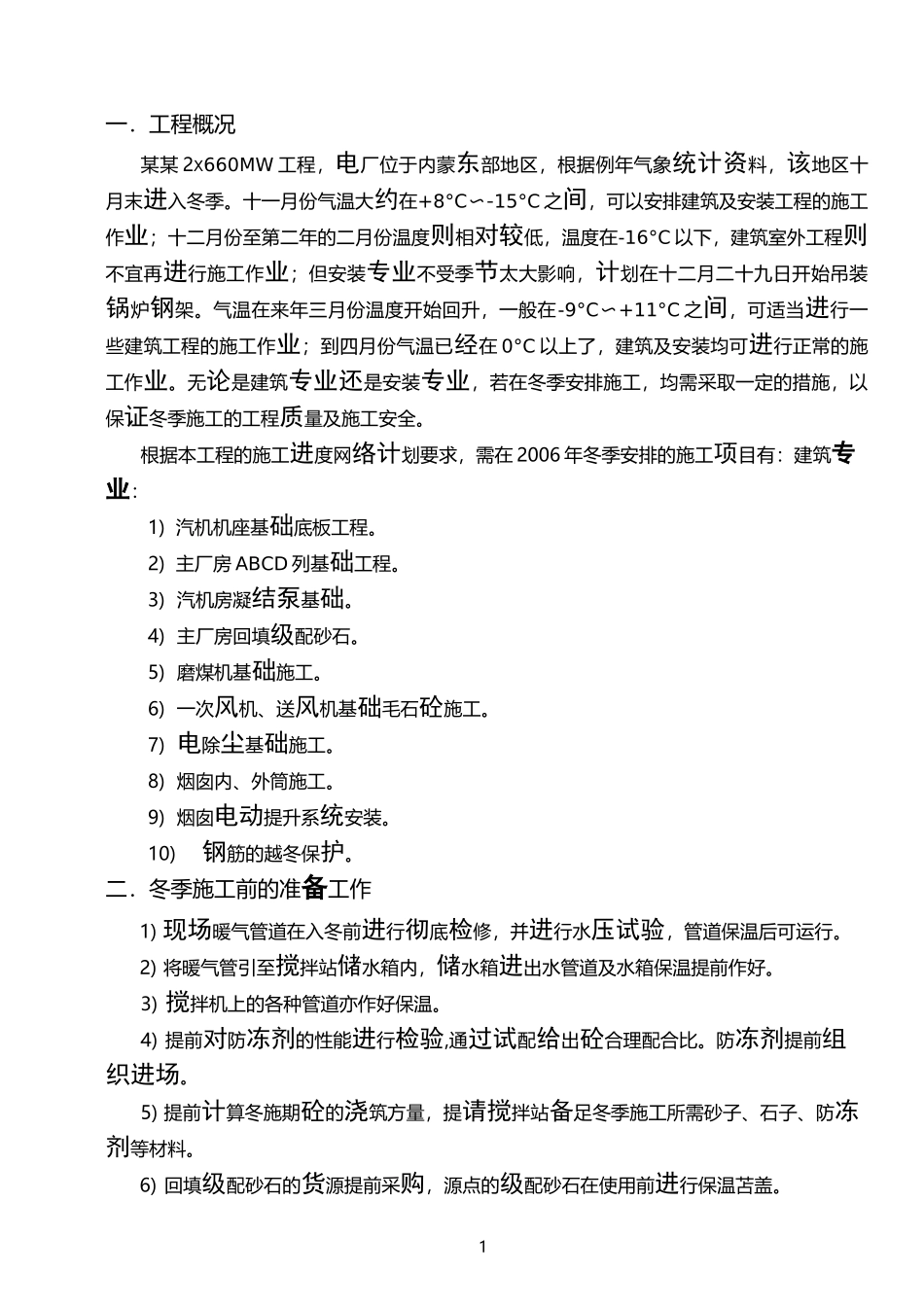

1一.工程概况某某 2X660MW 工程,电厂位于内蒙东部地区,根据例年气象统计资料,该地区十月末进入冬季
十一月份气温大约在+8°C〜-15°C 之间,可以安排建筑及安装工程的施工作业;十二月份至第二年的二月份温度则相对较低,温度在-16°C 以下,建筑室外工程则不宜再进行施工作业;但安装专业不受季节太大影响,计划在十二月二十九日开始吊装锅炉钢架
气温在来年三月份温度开始回升,一般在-9°C〜+11°C 之间,可适当进行一些建筑工程的施工作业;到四月份气温已经在 0°C 以上了,建筑及安装均可进行正常的施工作业
无论是建筑专业还是安装专业,若在冬季安排施工,均需采取一定的措施,以保证冬季施工的工程质量及施工安全
根据本工程的施工进度网络计划要求,需在 2006 年冬季安排的施工项目有:建筑专业:1) 汽机机座基础底板工程
2) 主厂房 ABCD 列基础工程
3) 汽机房凝结泵基础
4) 主厂房回填级配砂石
5) 磨煤机基础施工
6) 一次风机、送风机基础毛石砼施工
7) 电除尘基础施工
8) 烟囱内、外筒施工
9) 烟囱电动提升系统安装
10)钢筋的越冬保护

二.冬季施工前的准备工作1) 现场暖气管道在入冬前进行彻底检修,并进行水压试验,管道保温后可运行
2) 将暖气管引至搅拌站储水箱内,储水箱进出水管道及水箱保温提前作好
3) 搅拌机上的各种管道亦作好保温
4) 提前对防冻剂的性能进行检验,通过试配给出砼合理配合比
防冻剂提前组织进场
5) 提前计算冬施期砼的浇筑方量,提请搅拌站备足冬季施工所需砂子、石子、防冻剂等材料
6) 回填级配砂石的货源提前采购,源点的级配砂石在使用前进行保温苫盖
27)提前准备足够的冬季施工措施用料:如塑料布、防火苫布、保温棉被等,冬施期使用的棉被提前进行晾晒
8)冬季施工前,进行各种车辆的换季或保养工作,对空气滤清器、柴油滤清器及机器滤清器的
