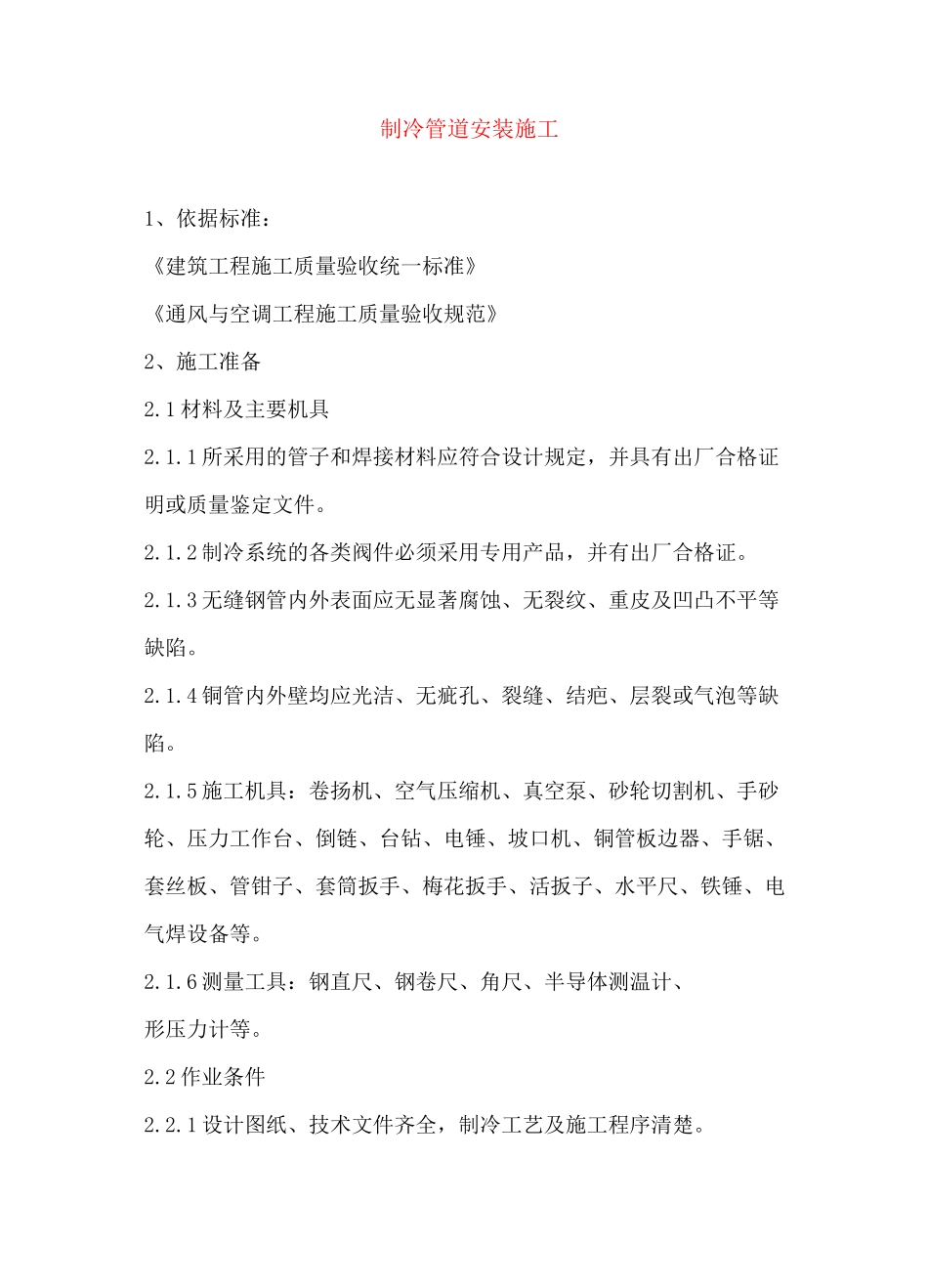

制冷管道安装施工1、依据标准:《建筑工程施工质量验收统一标准》《通风与空调工程施工质量验收规范》2、施工准备2.1 材料及主要机具2.1.1 所采用的管子和焊接材料应符合设计规定,并具有出厂合格证明或质量鉴定文件。2.1.2 制冷系统的各类阀件必须采用专用产品,并有出厂合格证。2.1.3 无缝钢管内外表面应无显著腐蚀、无裂纹、重皮及凹凸不平等缺陷。2.1.4 铜管内外壁均应光洁、无疵孔、裂缝、结疤、层裂或气泡等缺陷。2.1.5 施工机具:卷扬机、空气压缩机、真空泵、砂轮切割机、手砂轮、压力工作台、倒链、台钻、电锤、坡口机、铜管板边器、手锯、套丝板、管钳子、套筒扳手、梅花扳手、活扳子、水平尺、铁锤、电气焊设备等。2.1.6 测量工具:钢直尺、钢卷尺、角尺、半导体测温计、形压力计等。2.2 作业条件2.2.1 设计图纸、技术文件齐全,制冷工艺及施工程序清楚。2.2.2 建筑结构工程施工完毕,室内装修基本完成,与管道连接的设备已安装找正完毕,管道穿过结构部位的孔洞已配合预留,尺寸正确。预埋件设置恰当,符合制冷管道施工要求。2.2.3 施工准备工作完成,材料送至现场。3、操作工艺3.1 工艺流程:预检 f 施工准备 f 管道等安装 f 系统吹污 f 系统气密性试验 f 系统抽真空一管道防腐一系统充制冷制一检验3.2 施工准备3.2.1 认真熟悉图纸、技术资料,搞清工艺流程、施工程序及技术质量要求。3.2.3 按施工图所示管道位置、标高、测量放线、查找出支吊架预埋铁件。3.2.3 制冷系统的阀门,安装前应按设计要求对型号、规格进行核对检查,并按照规范要求做好清洗和严密性试验。3.2.4 制冷剂和润滑油系统的管子、管件应将内外壁铁锈及污物清除干净,除完锈的管子应将管口封闭,并保持内外壁干燥。3.2.5 按照设计规定,预制加工支吊管架、须保温的管道、支架与管子接触处应用经防腐处理的木垫隔垫。木垫厚度应与保温层厚度相同支吊架型式间距见表 3.2.5。制冷管道支吊架间距表表 3.2.5管径(mm)V©©45©57©76X©108X©©〉©3.3.1 管道安装:3.3.1.1 制冷系统管道的坡度及坡向,如设计无明确规定应满足表 3.3.1.1 要求。3.3.1.2 制冷系统的液体管安装不应有局部向上凸起的弯曲现象,以免形成气囊。气体管不应有局部向下凹的弯曲现象。以免形成液囊。3.3.1.3 从液体干管引出支管,应从干管底部或侧面接出,从气体干管引出支管,应从干管上部或侧面接出。3.3.1.4 管道成三通连接时,应将支管按制冷剂流向弯...
