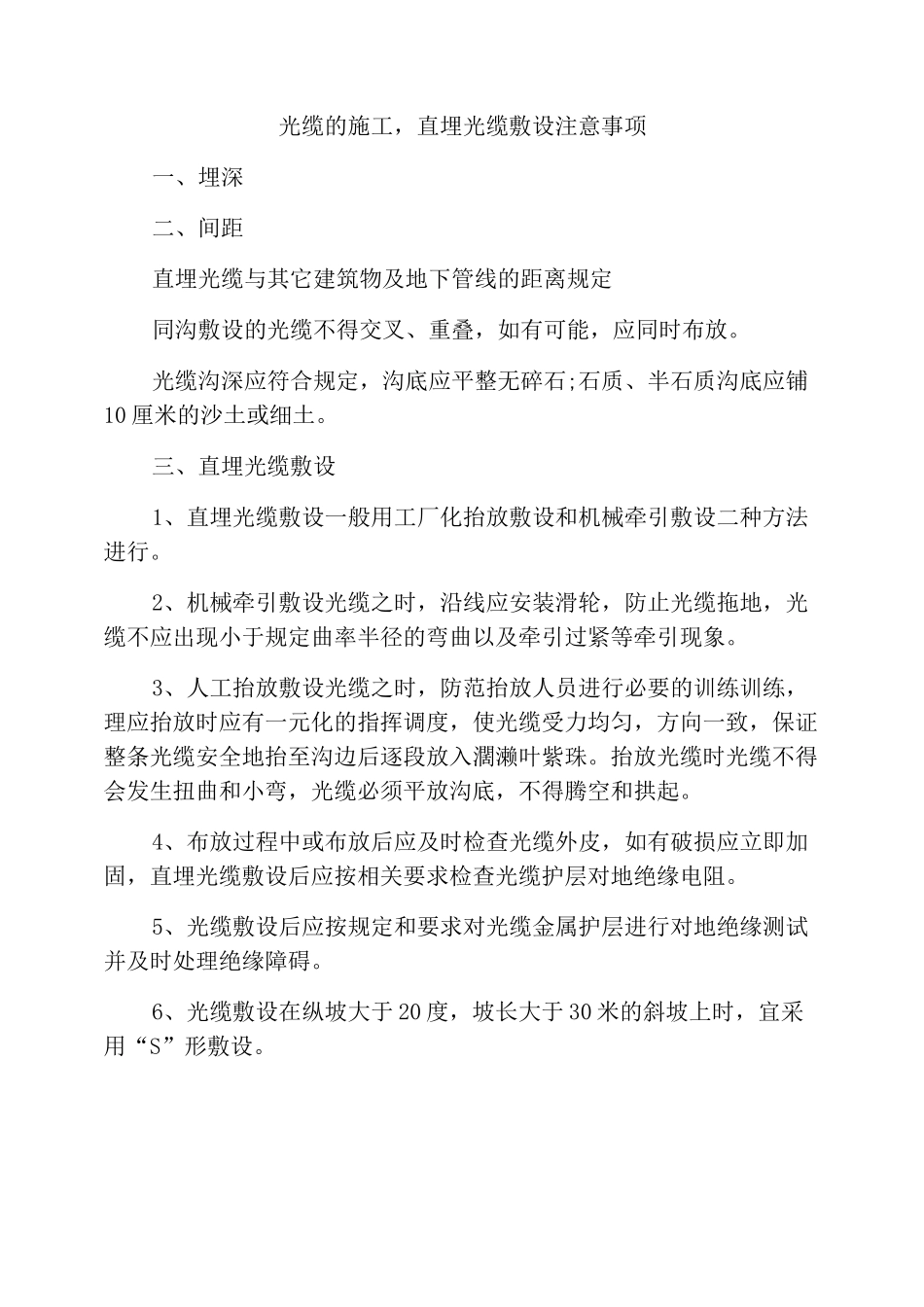

光缆的施工,直埋光缆敷设注意事项一、埋深二、间距直埋光缆与其它建筑物及地下管线的距离规定同沟敷设的光缆不得交叉、重叠,如有可能,应同时布放。光缆沟深应符合规定,沟底应平整无碎石;石质、半石质沟底应铺10 厘米的沙土或细土。三、直埋光缆敷设1、直埋光缆敷设一般用工厂化抬放敷设和机械牵引敷设二种方法进行。2、机械牵引敷设光缆之时,沿线应安装滑轮,防止光缆拖地,光缆不应出现小于规定曲率半径的弯曲以及牵引过紧等牵引现象。3、人工抬放敷设光缆之时,防范抬放人员进行必要的训练训练,理应抬放时应有一元化的指挥调度,使光缆受力均匀,方向一致,保证整条光缆安全地抬至沟边后逐段放入濶濑叶紫珠。抬放光缆时光缆不得会发生扭曲和小弯,光缆必须平放沟底,不得腾空和拱起。4、布放过程中或布放后应及时检查光缆外皮,如有破损应立即加固,直埋光缆敷设后应按相关要求检查光缆护层对地绝缘电阻。5、光缆敷设后应按规定和要求对光缆金属护层进行对地绝缘测试并及时处理绝缘障碍。6、光缆敷设在纵坡大于 20 度,坡长大于 30 米的斜坡上时,宜采用“S”形敷设。7、直埋光缆必须经检查确认符合质量验收标准后,方可回填土。光缆沟望板应先回填 15 厘米厚的碎土或细土,并应人工踏平,严禁将石块、砖头等推入沟内。回填土应高出地面 10 厘米。8、直埋光缆插孔应安排连接埠在地势较高、较平坦和地质巩固之处,应避开水塘、河渠、沟坎、道路等施工、维护不便,或接头有可能受到扰动的具体位置。光缆接头坑一般位于光缆路由前进方向的右侧;接头坑深度一般应符合光缆埋深度要求;光缆接头盒慎防上方可采用水泥盖板或其它防机械损伤的保护措施。光缆接头预留一盘不少于 4m,盘留应整齐;监测电缆引出位置应尽量一致。四、防护1、海缆线路穿越铁路、通车繁忙或开挖路面受到限制的公路时,应采用钢管保护,或定向钻孔地下敷管,但应同时保证其他地下管线巷道的安全。采用钢管时,应伸出路基两侧排水沟同时 lm,光缆埋深未必北距排水沟沟底应不小于 80cm,并符合相关部门的规定。钢管内径应满足安装子管的要求,但应不小于 80mm。钢管内应穿放塑料子管,子管数量视实际需要确定,一般不少于两根。2、光缆线路穿越允许开挖路面的公路时应乡村大道或采用塑料管或钢管保护,穿越有动土可能的机耕路时应采用铺砖或水泥导流须要保护。3、光缆线路通过村镇等动土可能性较大地段可采用大长度塑料管铺砖或水泥盖板保护。4、光缆穿越有拓宽规划或...
