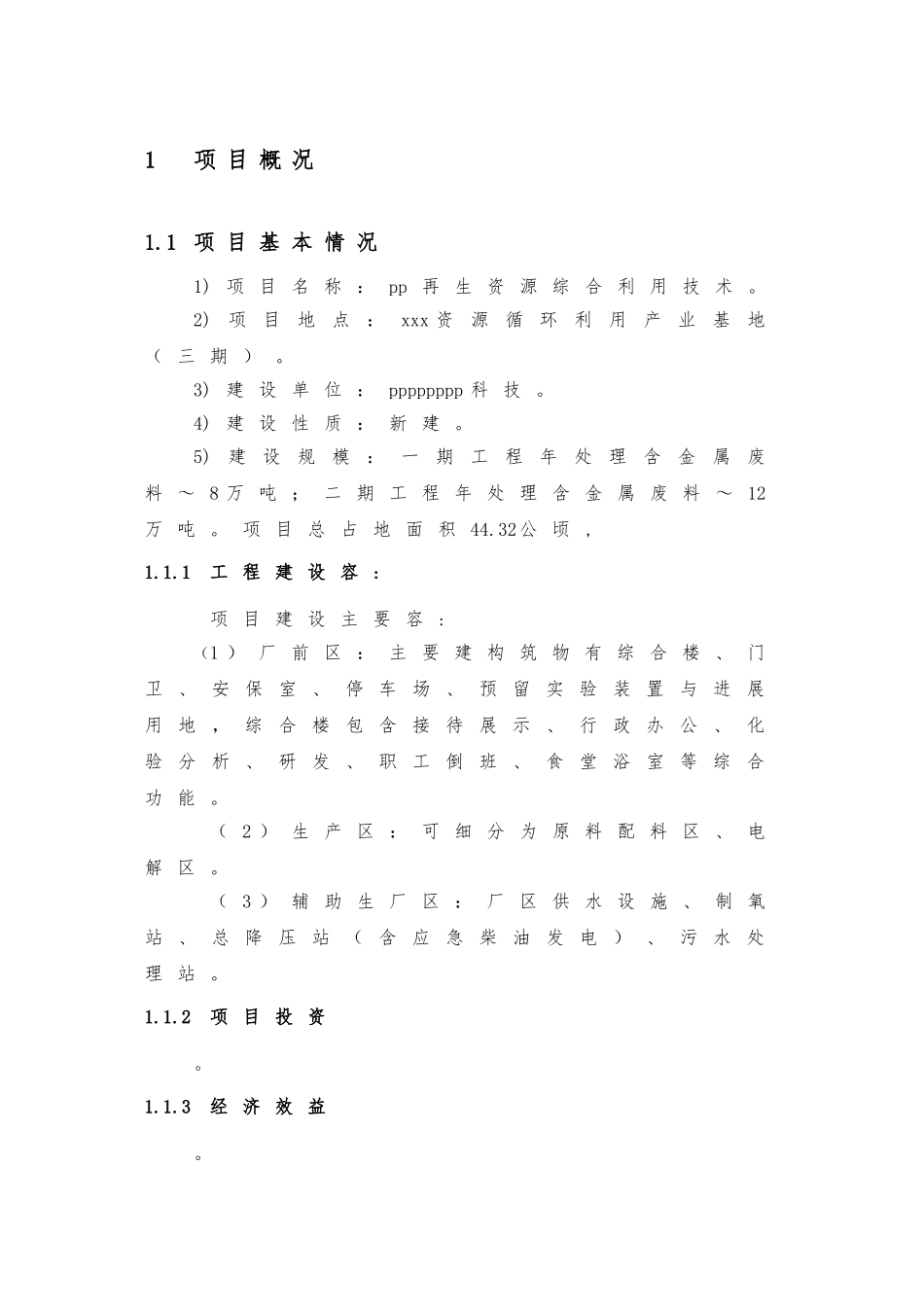

pp 再生资源综合利用项目建设管理规划AA 工程技术二 O 一三年三月目录1项 目 概 况1.1 项 目 基 本 情 况1) 项 目 名 称 : pp 再 生 资 源 综 合 利 用 技 术 。2)项目地点:xxx 资源循环利用产业基地( 三 期 ) 。3) 建 设 单 位 : pppppppp 科 技 。4) 建 设 性 质 : 新 建 。5)建设规模:一期工程年处理含金属废料 ~ 8 万 吨 ; 二 期 工 程 年 处 理 含 金 属 废 料 ~ 12万 吨 。 项 目 总 占 地 面 积 44.32公 顷 ,1.1.1工 程 建 设 容 : 项 目 建 设 主 要 容 :(1 ) 厂 前 区 : 主 要 建 构 筑 物 有 综 合 楼 、 门卫 、 安 保 室 、 停 车 场 、 预 留 实 验 装 置 与 进 展用 地 , 综 合 楼 包 含 接 待 展 示 、 行 政 办 公 、 化验 分 析 、 研 发 、 职 工 倒 班 、 食 堂 浴 室 等 综 合功 能 。( 2 ) 生 产 区 : 可 细 分 为 原 料 配 料 区 、 电解 区 。( 3 ) 辅 助 生 厂 区 : 厂 区 供 水 设 施 、 制 氧站 、 总 降 压 站 ( 含 应 急 柴 油 发 电 ) 、 污 水 处理 站 。1.1.2项 目 投 资。1.1.3经 济 效 益。1.1.4项 目 建 设 进 度项 目 一 期 建 设 进 度 安 排 : 2024 年 6 月 份 土 建施 工 , 2024 年 12 月 份 投 产 试 车 。 项 目 建 设 时 间18 个 月 。1.2 厂 址 条 件 与 外 协 作 关 系项目建设地点xxx 资源循环利用产业基地( 三 期 ) 。xx 产 业 基 地 ( 三 期 ) 项 目 的 规 划与 环 境 影 响 评 价 的 批 复 于 2024 年 11 月 份 完 成 。目 前 场 地 还 处 于 原 始 自 然 条 件 状 况 。 根 据 与地 方 政 府 合 同 协 议 , 项 目 开 工 建 设 的 “ 六 通一 平 ” 、 周 边 3 个 自 然 村 的 拆 迁 、 征 地 等 由 地方 政 府 负 责 , 我 方 配 合 地 方 政 府 进 行 土 地 预审 、 “ 六 通 一 平 ” 等 相 关 技 术 工 作 。 我 方 主要 负 责 红 线 以 工 程 建 设 ( 即 围 墙 与 以 工 程 建设 ) 以 与 从 ...
