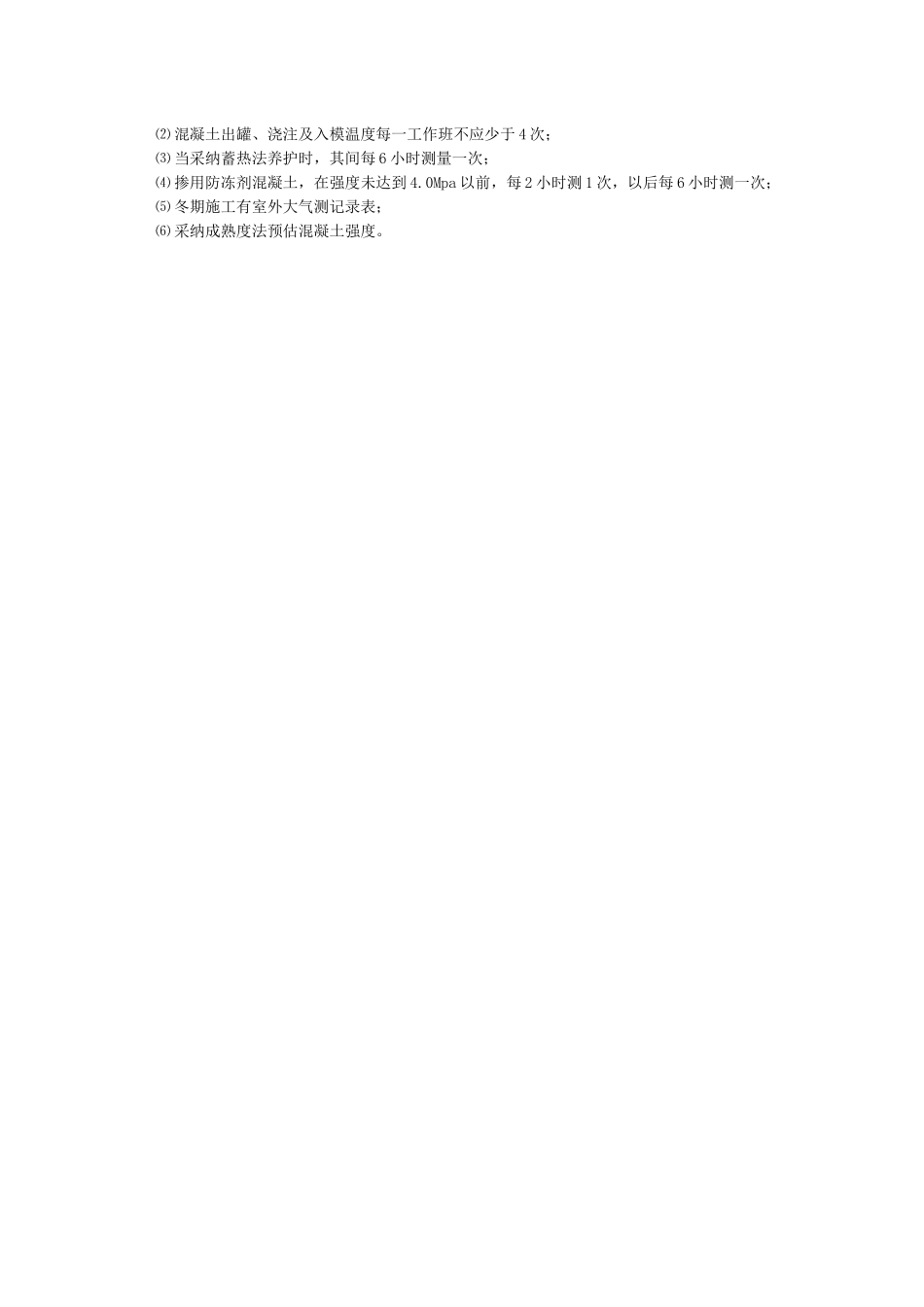

冬季施工混凝土测温的有关规定冬季施工混凝土测温的有关规定 在离建筑物 10m 以外,距地面高度 1.5m,通风条件较好的地方安装规格不小于 300*300*400的白色百叶箱。测温起止时间指室外日平均气温连续 5d 低于 5℃时起,至室外日平均气温连续5d 高于 5℃冬施结束; 1、混凝土搅拌测温记录 冬季混凝土施工时,应进行搅拌测温(包括现场搅拌、商品混凝土)并记录。混凝土冬施搅拌测温记录包括大气温度、原材料温度、出罐温度、入模温度等。测温的具体要求应有书面技术交底,执行人必须根据规定操作。一般为:对于已搅拌好的砼,要常常检查砼出罐和入模温度(每班不少于 4 次)要求砼或砂浆出罐温度不低于 10℃,入模温度不低于 5℃。 原始记录签字完毕后交资料员归档。“现场搅拌或商品混凝土”字样填人“备注”栏。表格中各温度值需标注正负号。 2、混凝土养护测温记录 (1)混凝土的冬期施工应符合国家现行标准《建筑工程冬期施工规程》(JGJl04)和施工技术方案的规定。 (2)掺加防冻剂的混凝土未达到抗冻临界强度(4MPa)之前每隔 2h 测量一次,达到抗冻临界强度(4MPa)且温度变化正常,测温间隔时间可由 2h 调整为 6h。 测温次数控制:砼浇筑完及时测一次温度做为第一次测温,以后每 2 小时测一次,连测三天,三天后改为每 4 小时测一次(早 8:00、晚 8:00、夜 2:00)至砼温度 0℃为终结。 (3)混凝土冬施养护测温应先绘制测温点布置图(标明具体部位名称),包括测温点的部位、深度等。测温记录应包括大气温度、各测温孔的实测温度、同一时间测得的各测温孔的平均温度和间隔时间等。此外还应进行成熟度计算(本次、累计)。表格中各温度值需标注正负号。 (4)关于测温的项目、测温次数和测温孔设置按要求执行现行有关标准规定。 ① 测温孔位置的选择,选择在温度变化大、容易散失热量的部位、易于遭受冻结的部位,西北部或前阴的地方应多设置,测温孔的口不迎风设置,且临时封闭。 预埋测温管:砼浇筑完在未覆盖前,要预埋测温管,具体预埋的位置和数量,要事先绘出测温点布置图,每个测温点要做好编号。 ② 结构测孔的设置 A、梁(包括简支撑与连接梁):梁上测温孔应垂直于梁的轴线,孔深为梁高的 1/3 至 1/2 处。 B、现浇钢筋混凝土构造柱:每根构造柱下端设一个测温孔。 C、底板:底板测温孔布置按纵横方向不大于 5m 间距布置,每间房间面积不大于 20m2 对可设一个测温孔, 测温孔垂直于板面,孔深...
