冷却塔三角架翻板施工方案1.工程概况1
2 施工围2000㎡自然通风冷却塔风筒筒壁施工
2、编制依据2
1 2000㎡自然通风冷却塔塔筒施工图2
2 电力建设施工质量验收与评定规程第 1 部分:土建工程(DL/T5210
1-2024)2
3 钢筋焊接与验收规(JGJ18-2024)2
4 混凝土强度检验评定标准(GBJ107-87)2
5 混凝土结构工程施工质量验收规(GB50204-2024)2
6 DL5009
1-2024 电力建设安全工作规程(第 1 部分:火力发电厂)2
7 其他相关的施工与验收规3、作业准备和条件3
1 机械、工器具与人员准备特种作业人员必须持证上岗3
2 机械与工器具的准备在施工前一些必备的机械和工器具必须进入现场,并进行机械与器具的运行检查,以确保机械、器具在施工中能正常运行
2 施工条件准备3
1 施工用的工器具、机械必须在开工前准备就位,并进行运行检查,且具备正常生产能力
2 施工用电、用水必须在施工前接到位,并保证正常使用
3 施工用材料要求所使用的施工用材料必须具有质量保证书或出厂证明书与复试报告,如、钢筋、壁防水防腐涂料、包括焊接等,满足施工图对原材料的要求,方可进行施工
7、主要机具:振动棒等,以与配套的其它设备

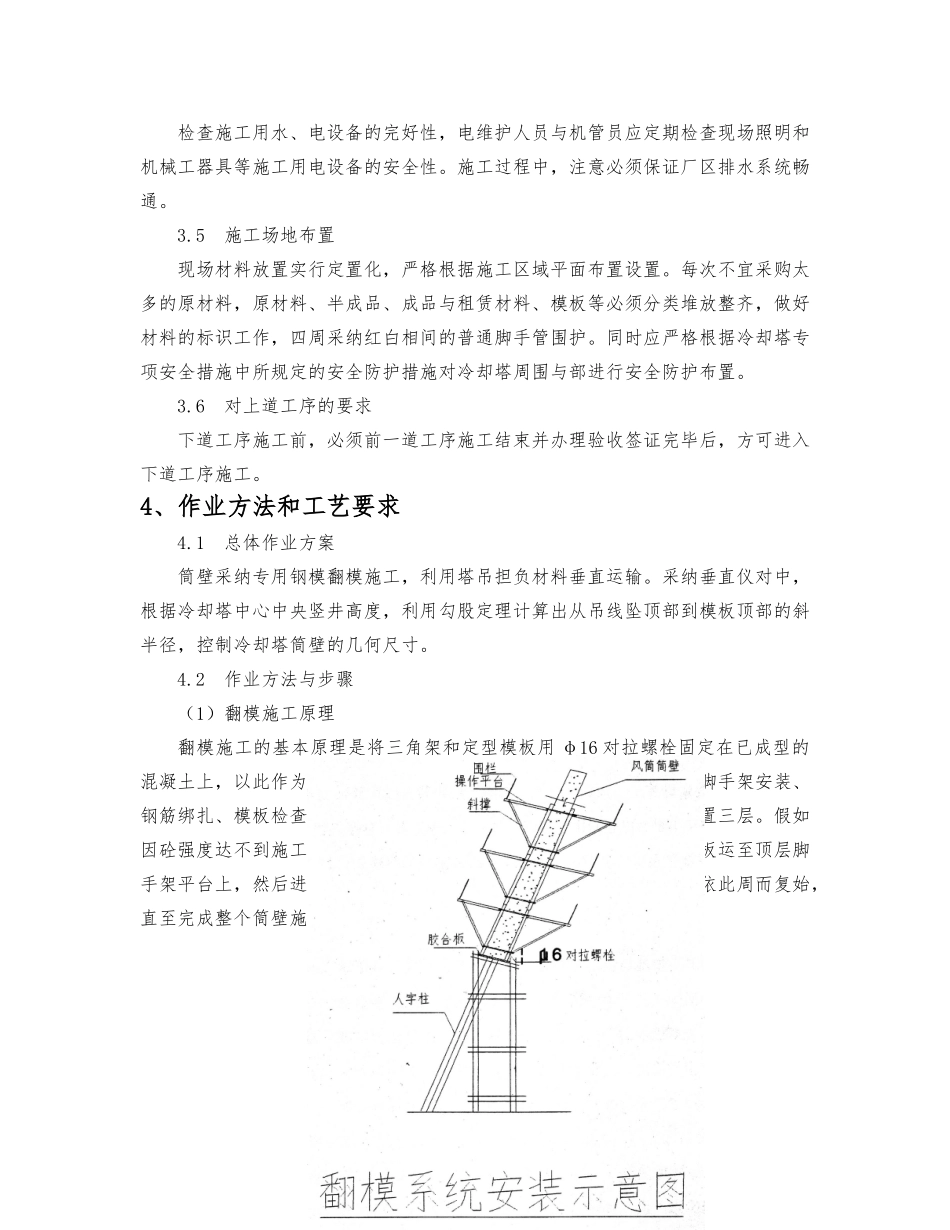

4 力能供应检查施工用水、电设备的完好性,电维护人员与机管员应定期检查现场照明和机械工器具等施工用电设备的安全性
施工过程中,注意必须保证厂区排水系统畅通
5 施工场地布置现场材料放置实行定置化,严格根据施工区域平面布置设置
每次不宜采购太多的原材料,原材料、半成品、成品与租赁材料、模板等必须分类堆放整齐,做好材料的标识工作,四周采纳红白相间的普通脚手管围护
同时应严格根据冷却塔专项安全措施中所规定的安全防护措施对冷却塔周围与部进行安全防护布置
6 对上道工序的要求下道工序施工前,必
