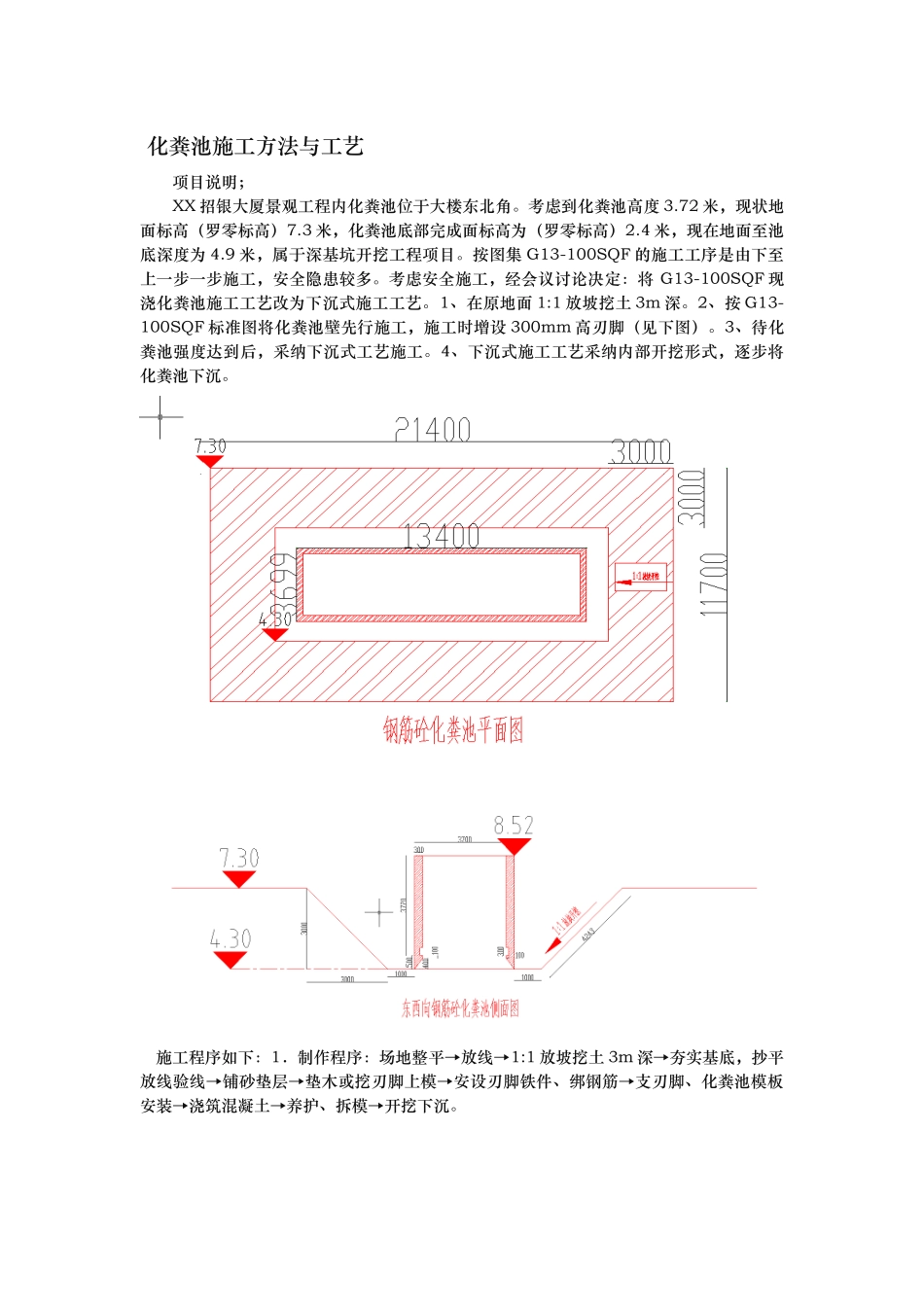

化粪池施工方法与工艺项目说明;XX 招银大厦景观工程内化粪池位于大楼东北角
考虑到化粪池高度 3
72 米,现状地面标高(罗零标高)7
3 米,化粪池底部完成面标高为(罗零标高)2
4 米,现在地面至池底深度为 4
9 米,属于深基坑开挖工程项目
按图集 G13-100SQF 的施工工序是由下至上一步一步施工,安全隐患较多
考虑安全施工,经会议讨论决定:将 G13-100SQF 现浇化粪池施工工艺改为下沉式施工工艺
1、在原地面 1:1 放坡挖土 3m 深
2、按 G13-100SQF 标准图将化粪池壁先行施工,施工时增设 300mm 高刃脚(见下图)
3、待化粪池强度达到后,采纳下沉式工艺施工
4、下沉式施工工艺采纳内部开挖形式,逐步将化粪池下沉
施工程序如下:1.制作程序:场地整平→放线→1:1 放坡挖土 3m 深→夯实基底,抄平放线验线→铺砂垫层→垫木或挖刃脚上模→安设刃脚铁件、绑钢筋→支刃脚、化粪池模板安装→浇筑混凝土→养护、拆模→开挖下沉
下沉程序:下沉准备工作→设置垂直运输机械、排水泵,挖排水沟、集水井→挖土下沉→观测→纠偏→沉至设计标高、核对标高→降水→设集水井、铺设封底垫层→底板防水→绑底板钢筋、隐检→底板浇筑混凝土→施工内隔墙、梁、板、顶板、上部建筑与辅助设施→回填土一、化粪池制作 1.地基土质较好,一次制作完成,然后下沉;对于本次的沉井应先挖下2~3m 土方,在基坑中一次制作下沉,
2.沉井制作宜实行在刃脚下设置木垫架或砖垫座的方法,其大、小和间距应根据荷重计算确定
安设刃脚时,要确保外侧与地面垂直,以使其起切土导向作用
3.沉井刃脚与筒身混凝土的浇筑应分段、对称均匀、连续进行,防止发生倾斜、裂缝
4.浇筑的筒身混凝土应密实,外表面平整、光滑
支设模板穿墙螺栓应在其中间加焊止水环

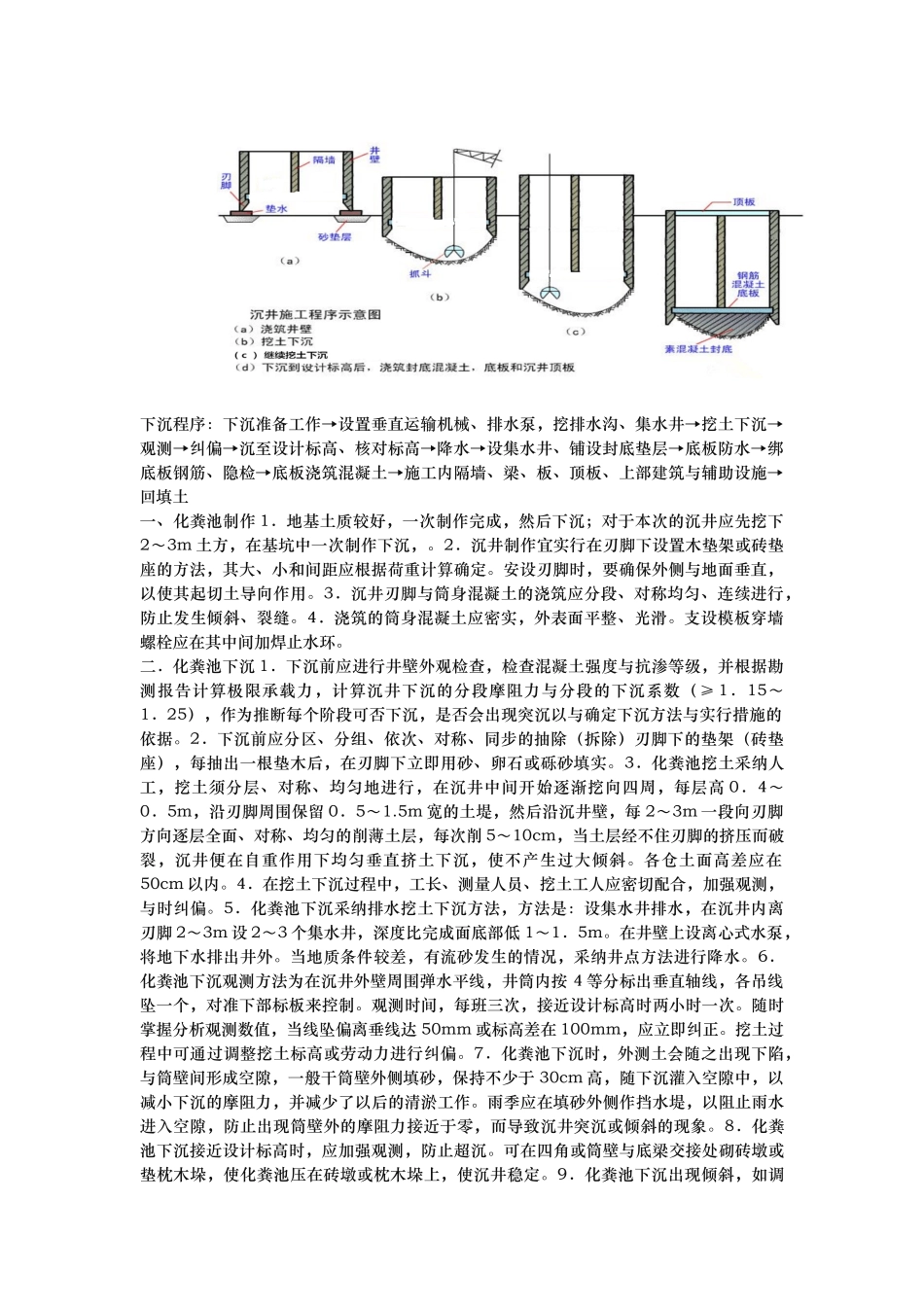

二.化粪池下沉 1.下沉前应进行井壁外观检查,检查混凝土强度与抗渗等级,
