安徽建设工程有限公司水泥稳定碎石层施工方案市政工程施工方案系列之三作者:冯工本文详细介绍了市政道路水泥稳定碎石层施工方案、施工方法及技术措施,对实际施工具有指导意义
适合市政工程技术人员阅读和借鉴

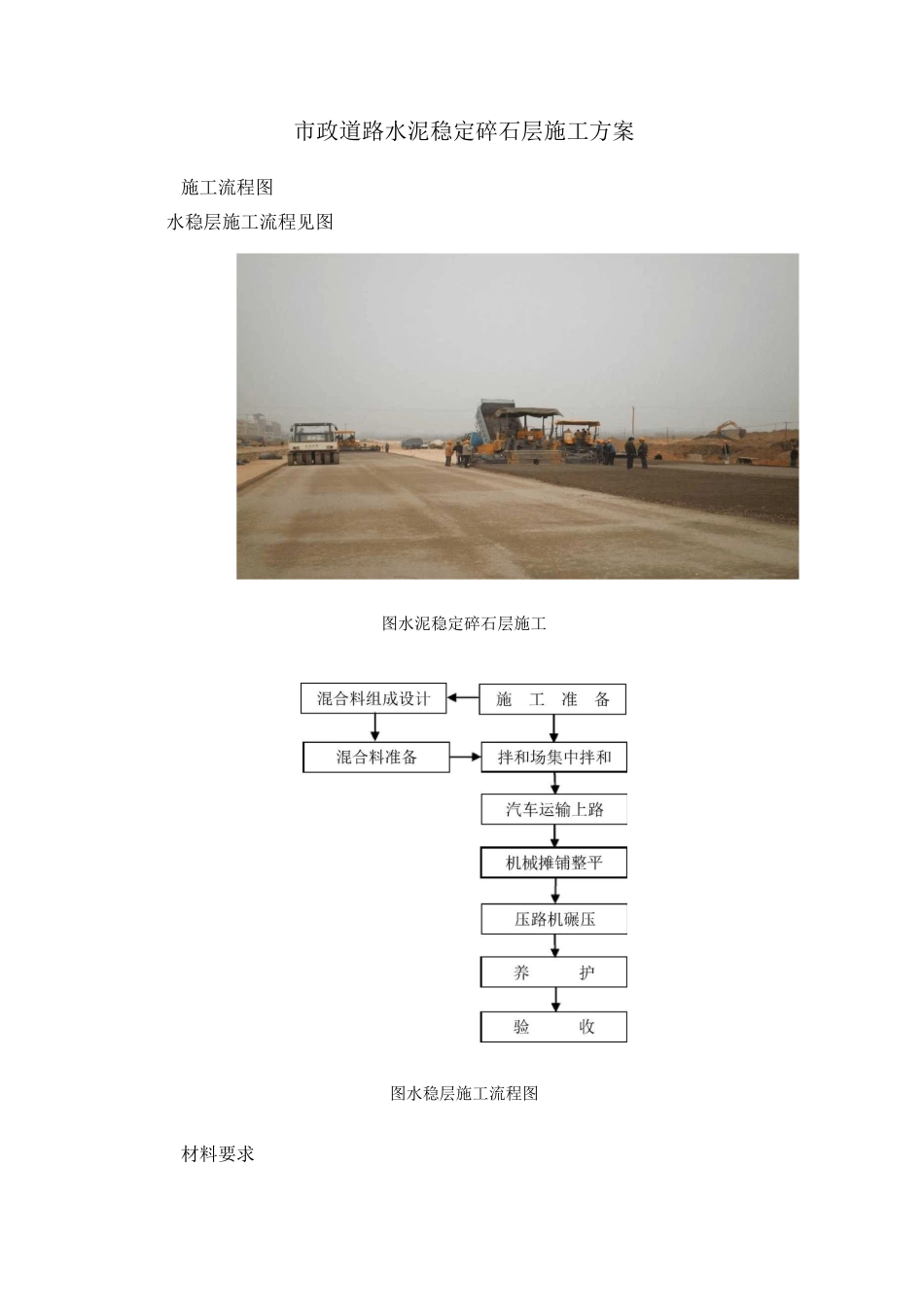

市政道路水泥稳定碎石层施工方案施工流程图水稳层施工流程见图图水泥稳定碎石层施工图水稳层施工流程图材料要求、水泥,普通硅酸盐水泥和矿渣水泥均可,终凝时间应在小时以上,宜采用散装水泥
快硬、早强水泥以及受潮结块变质的水泥不得使用
水泥进场,必须附有合格证及化验单,严禁使用不合格水泥;、碎石最大粒径(方孔筛)
一律采用规格料配制,不得使用〜的混合料
碎石必须干净无杂物,含泥量不大于;集料符合规范要求,软弱颗粒和针片状含量不超标,不含山皮土等杂质,各种材料堆放整齐,界限清楚
准备下承层水泥碎石施工前,应对下承层进行彻底清扫,清除各类杂物及散落材料,用土培好路肩,水泥碎石摊铺时,要保证下承层表面湿润
拌和拌和设备应有个料斗,配有以上的散装水泥贮藏罐,具备以上的拌和设备供料,否则不准生产
拌和设备必须能够准确控制各种材料的数量保证配料精确,设备应性能良好,完好率高
、集料必须满足级配要求、料仓或拌缸前应有剔除超粒径石料的筛子
、拌和现场须有一名试验员监测拌和时的水泥剂量、含水量和各种集料的配比,发现异常要及时调整或停止生产,水泥剂量和含水量应按要求的频率检查并做好记录
、各料斗应配备〜名工作人员,时刻监视下料情况,并辅以人工帮助料斗下料,不准出现卡堵现象,否则应及时停止生产
、应当考虑混合料摊铺碾压时含水量要达到最佳值,拌和时含水量控制在最佳含水量以内,配料要精确,拌和要均匀
运输摊铺本工程水稳层,分两层摊铺(每层厚),为确保工期和质量,采用两套相同的摊铺碾压和人员设备前后配合施工,一套负责施工第一层,另一套负责施工第二层
第一层摊铺压实厚度控制在,第二层摊铺压实厚度控制到完成面标高
