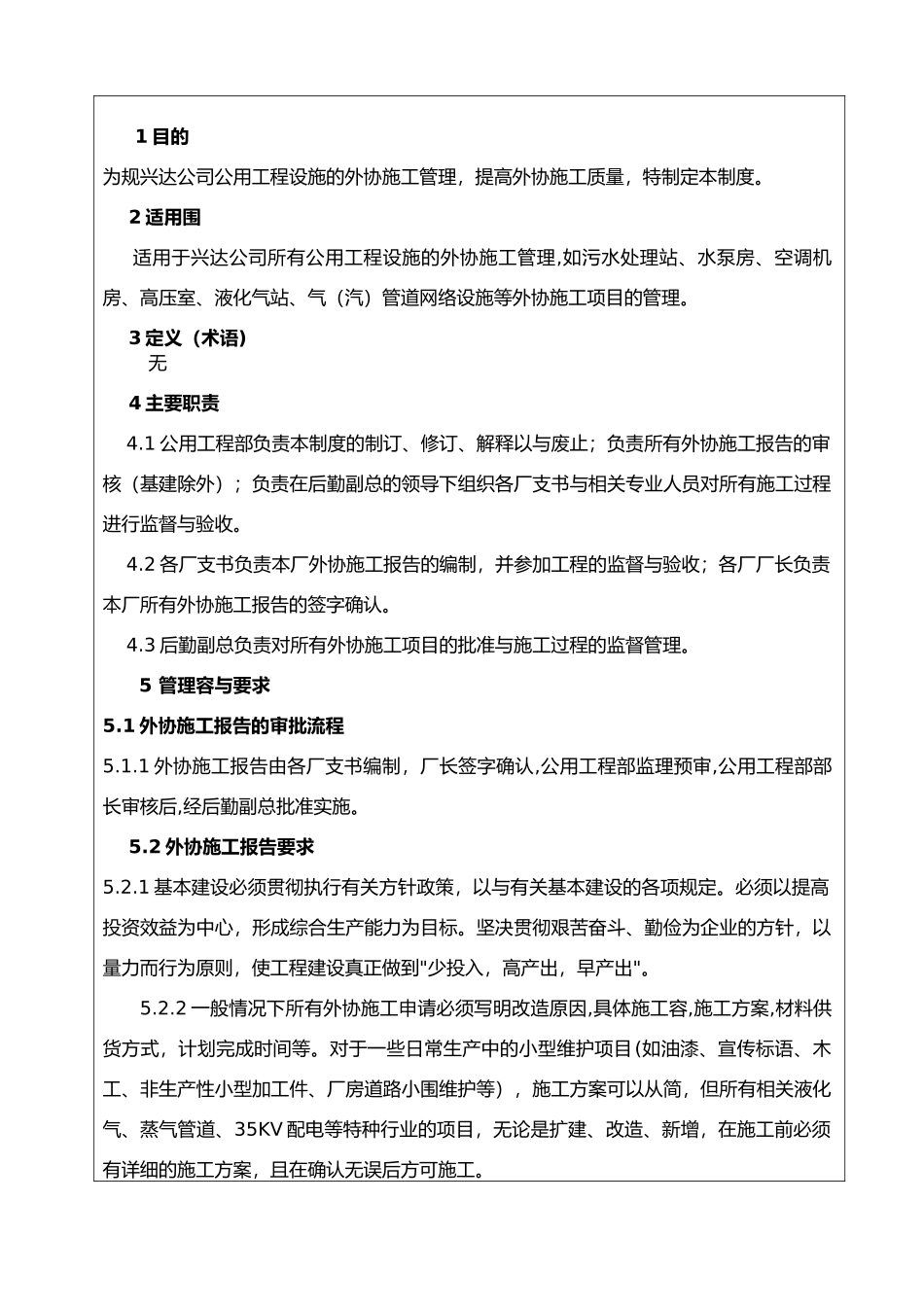

1 目的为规兴达公司公用工程设施的外协施工管理,提高外协施工质量,特制定本制度
2 适用围 适用于兴达公司所有公用工程设施的外协施工管理,如污水处理站、水泵房、空调机房、高压室、液化气站、气(汽)管道网络设施等外协施工项目的管理
3 定义(术语) 无 4 主要职责 4
1 公用工程部负责本制度的制订、修订、解释以与废止;负责所有外协施工报告的审核(基建除外);负责在后勤副总的领导下组织各厂支书与相关专业人员对所有施工过程进行监督与验收
2 各厂支书负责本厂外协施工报告的编制,并参加工程的监督与验收;各厂厂长负责本厂所有外协施工报告的签字确认
3 后勤副总负责对所有外协施工项目的批准与施工过程的监督管理
5 管理容与要求5
1 外协施工报告的审批流程5
1 外协施工报告由各厂支书编制,厂长签字确认,公用工程部监理预审,公用工程部部长审核后,经后勤副总批准实施
2 外协施工报告要求5
1 基本建设必须贯彻执行有关方针政策,以与有关基本建设的各项规定
必须以提高投资效益为中心,形成综合生产能力为目标
坚决贯彻艰苦奋斗、勤俭为企业的方针,以量力而行为原则,使工程建设真正做到"少投入,高产出,早产出"
2 一般情况下所有外协施工申请必须写明改造原因,具体施工容,施工方案,材料供货方式,计划完成时间等
对于一些日常生产中的小型维护项目(如油漆、宣传标语、木工、非生产性小型加工件、厂房道路小围维护等),施工方案可以从简,但所有相关液化气、蒸气管道、35KV 配电等特种行业的项目,无论是扩建、改造、新增,在施工前必须有详细的施工方案,且在确认无误后方可施工

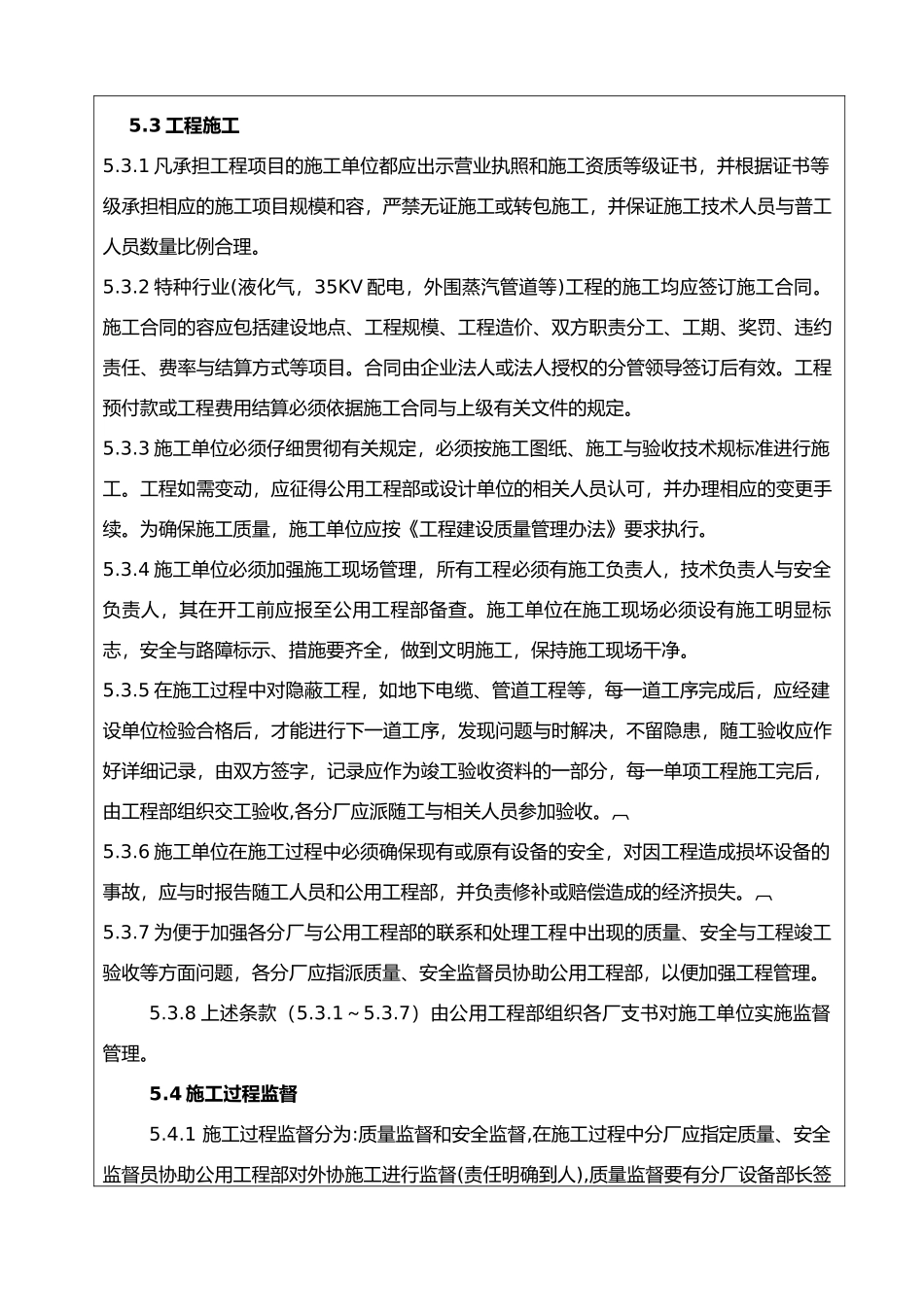

3 工程施工5

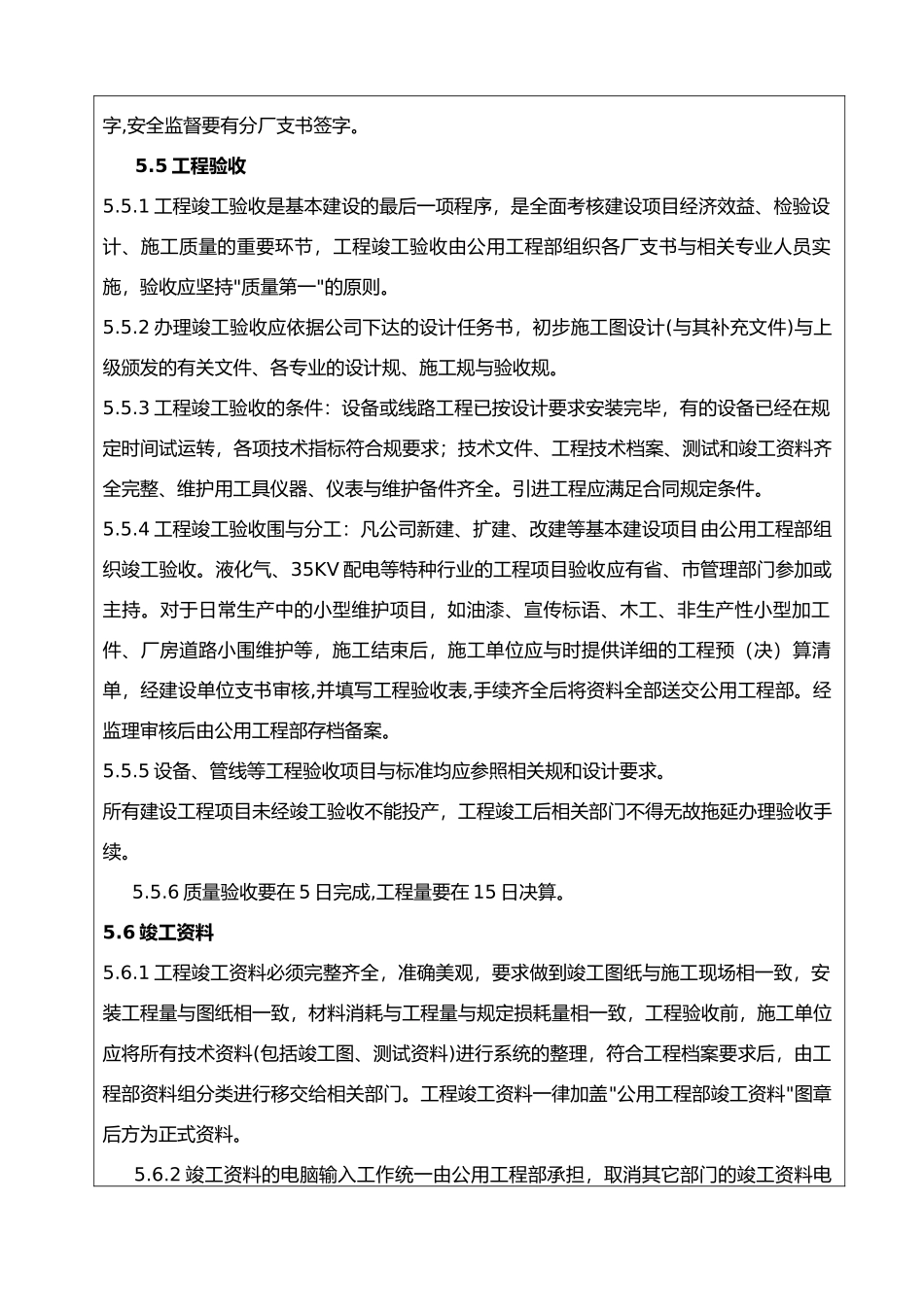

1 凡承担工程项目的施工单位都应出示营业执照和施工资质等级证书,并根据证书等级承担相应的施工项目规模和容,严禁无证施工或转包施工,并保证施工技术人员与普工人员数量比例合理
