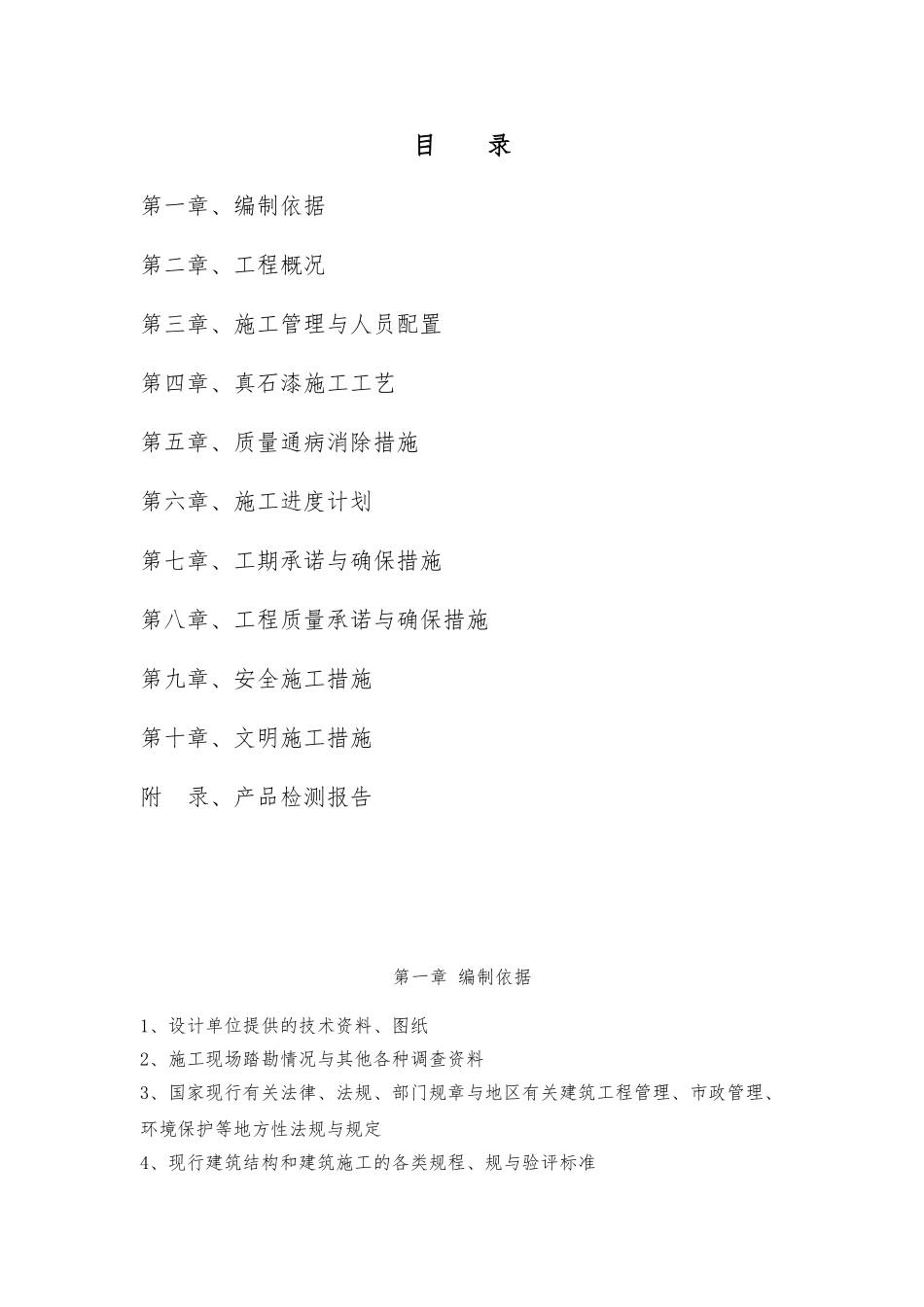

目 录第一章、编制依据第二章、工程概况第三章、施工管理与人员配置第四章、真石漆施工工艺第五章、质量通病消除措施第六章、施工进度计划第七章、工期承诺与确保措施第八章、工程质量承诺与确保措施第九章、安全施工措施第十章、文明施工措施附 录、产品检测报告第一章 编制依据1、设计单位提供的技术资料、图纸2、施工现场踏勘情况与其他各种调查资料3、国家现行有关法律、法规、部门规章与地区有关建筑工程管理、市政管理、环境保护等地方性法规与规定4、现行建筑结构和建筑施工的各类规程、规与验评标准5、我公司企业标准、有关质量管理、安全管理、文明施工管理制度等相关文件6、本工程施工现场与周围环境的实际情况7、建设单位提出的施工要求与技术交底8、《建筑工程施工质量验收统一标准》(GB50300-2001)9、《建设工程项目管理规》(GB/T50326-2024)10、《建筑装饰装修工程施工质量验收规》(GB50210-2001)11、《建筑涂饰工程施工与验收规程》JGJ/T29-202412、《建筑施工安全检查标准》(JGJ59-99)13、《建筑施工高处作业安全技术规》(JGJ80-91)14、《建筑机械使用安全技术规》(JGJ33-2001)15、《施工现场临时用电安全技术规》(JGJ46-88)16、《建设工程施工现场安全防护、场容卫生、环境保护与保卫消防标准》(DBJ01-83-2024)第二章 工程概况与施工特点第一节、工程概况 工程名称:君和“皇家花园”项目一期外墙真石漆系统供货与施工建设单位:市君和置业投资施工单位:飞龙装饰工程承包围:外墙真石漆施工承包方式:包工、包料、包质量、包工期、包安全文明施工;第二节、施工特点1、自然特征地区四季气候分明特色各异:春季细雨,五、六月份为梅雨,七、八月为夏季高温季节、八、九月又是暴雨多发季节,冬季工期一般约为 40 天左右。本地区全年最高气温可达 40℃,最低气温达-10℃。第三章、施工管理与人员配置一、施工组织结构图根据本工程的实际概况,施工管理与人员配置作以下安排:1. 项目总负责:负责本工程的人员、设备、材料等总体管理计划实施的监督协调工作,保证施工场地的正常运转。2. 项目经理:负责工程的质量、进度、施工场地各方面的协调等现场全面日常管理工作,3. 技术员:负责指导产品工序的施工与验收。4. 质检员:负责每天施工质量与材料的检查,确保质量达到要求。5. 安全员:责施工场地安全监督和日常设备维护、调度与管理,确保设备正常使用运转。6. 施工员:负责组织选择具有丰富施工经...
