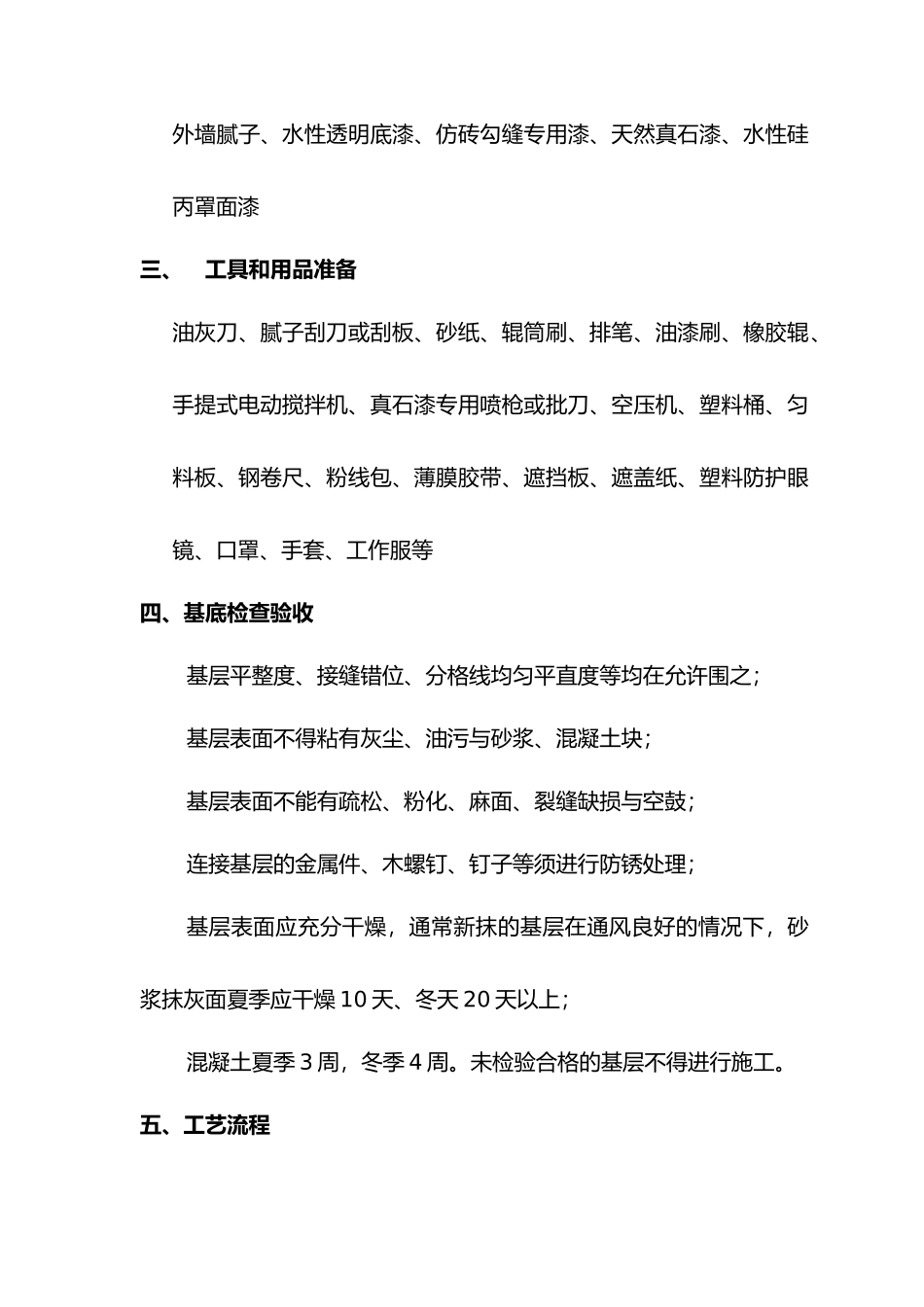

株洲高科进展 1 期砂岩漆施工方案市明天纳米科技---国现代漆2024 年 8 月 15 日一、工程概况项目名称:株洲高科建设地点:株洲高科开发区二、材料准备外墙腻子、水性透明底漆、仿砖勾缝专用漆、天然真石漆、水性硅丙罩面漆三、工具和用品准备油灰刀、腻子刮刀或刮板、砂纸、辊筒刷、排笔、油漆刷、橡胶辊、手提式电动搅拌机、真石漆专用喷枪或批刀、空压机、塑料桶、匀料板、钢卷尺、粉线包、薄膜胶带、遮挡板、遮盖纸、塑料防护眼镜、口罩、手套、工作服等四、基底检查验收基层平整度、接缝错位、分格线均匀平直度等均在允许围之;基层表面不得粘有灰尘、油污与砂浆、混凝土块;基层表面不能有疏松、粉化、麻面、裂缝缺损与空鼓;连接基层的金属件、木螺钉、钉子等须进行防锈处理;基层表面应充分干燥,通常新抹的基层在通风良好的情况下,砂浆抹灰面夏季应干燥 10 天、冬天 20 天以上;混凝土夏季 3 周,冬季 4 周。未检验合格的基层不得进行施工。五、工艺流程施工操作程序如下:清理基层→基层修补→涂底涂料→喷主涂料→喷涂硅丙透明面漆→清理现场六、施工步骤与操作方法(单价元/㎡)施工工序材料施工工具涂次数施工间隔(h,25℃)理论用量㎏/㎡单价元/㎡ 1、施工步骤2、施工操作方法1基层处理使用钢丝刷、砂纸等除去垃圾、残渣、灰尘、油污等附着物,使其为干燥、清洁、牢固、平整的基面,施工前基面含水率≤10%,PH 值≤9 如 PH 值过高,应用草酸清洗,挂纤维网边批腻子边压网,起抗裂作用152涂底漆水性透明底漆毛滚筒1—2240.15-0.20kg15a涂仿砖漆仿砖勾缝专用漆毛滚筒、刷子、喷枪1-2240.25-0.30kgb分格线----墨线盒------------c贴胶带双面胶带型线条----------------3喷主材天然真石漆喷枪1-2243.5--4kg38a撕胶带------------主材完工后即可----b清理勾缝与找缝----漆刀、刷子等------------c描缝线条底漆小刷子或毛笔1-24-6少许4喷涂罩面漆水性罩面漆喷枪24-60.20-0.22kg15 合计:83 元/㎡1)、基底检查与处理 首先清除基层表面尘土和其他粘附物,将凸起部分敲掉或打磨平整,空鼓部分应敲掉后重新抹面并待其干燥;将接缝错位部分和较大的凹陷用聚合物水泥砂浆补平;清除阻碍喷涂的钢筋、木片等,用砂浆填补孔洞;用铲子、钢丝刷将表面浮浆与疏松、粉化部分除去,用水泥腻子补平;清除表面的脱模剂、油污;用乳胶水泥腻子修补表面的麻面、孔洞、裂缝;墙面泛碱起霜时应用弱酸溶液刷洗,最后再用清水洗净;对...
