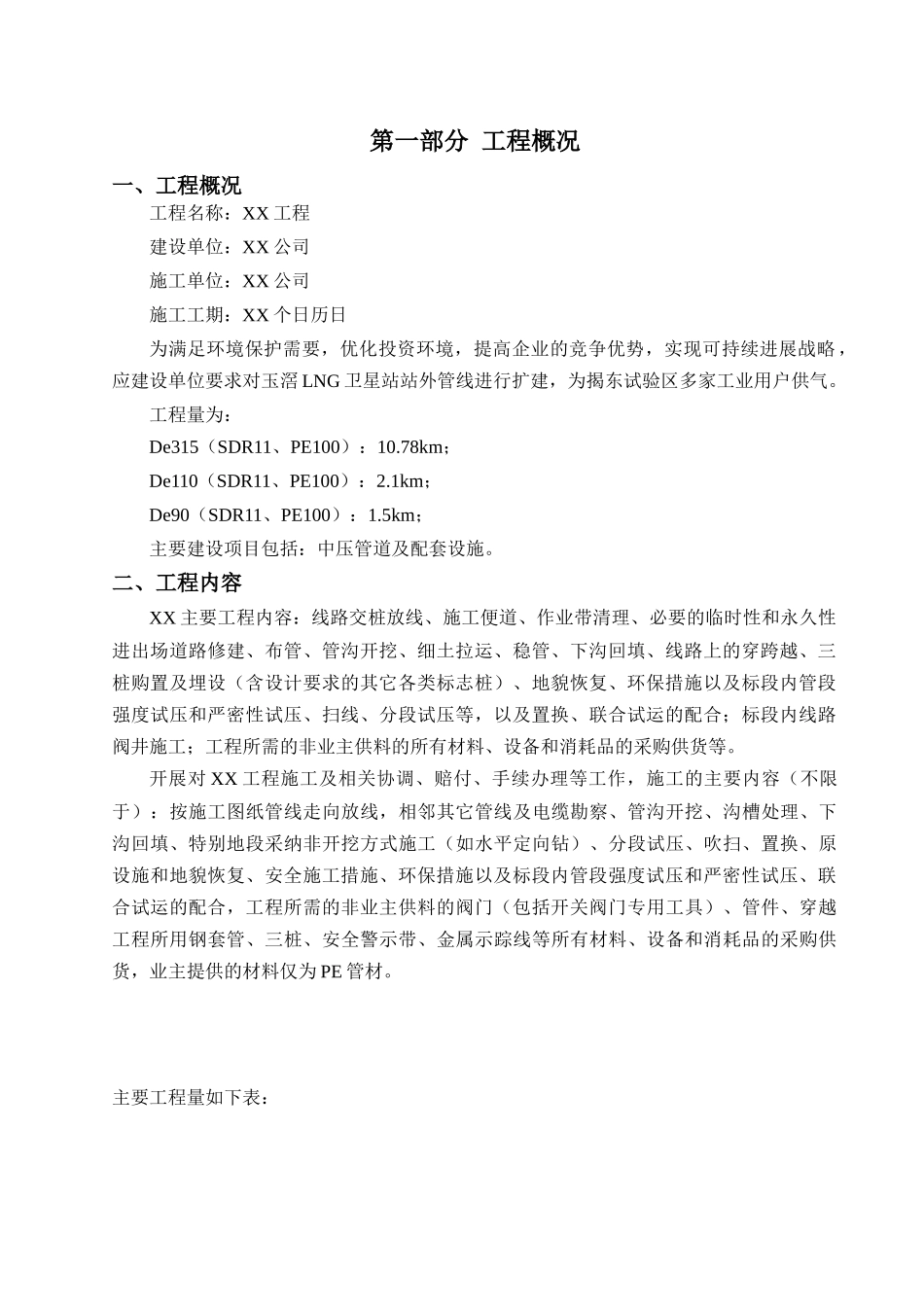

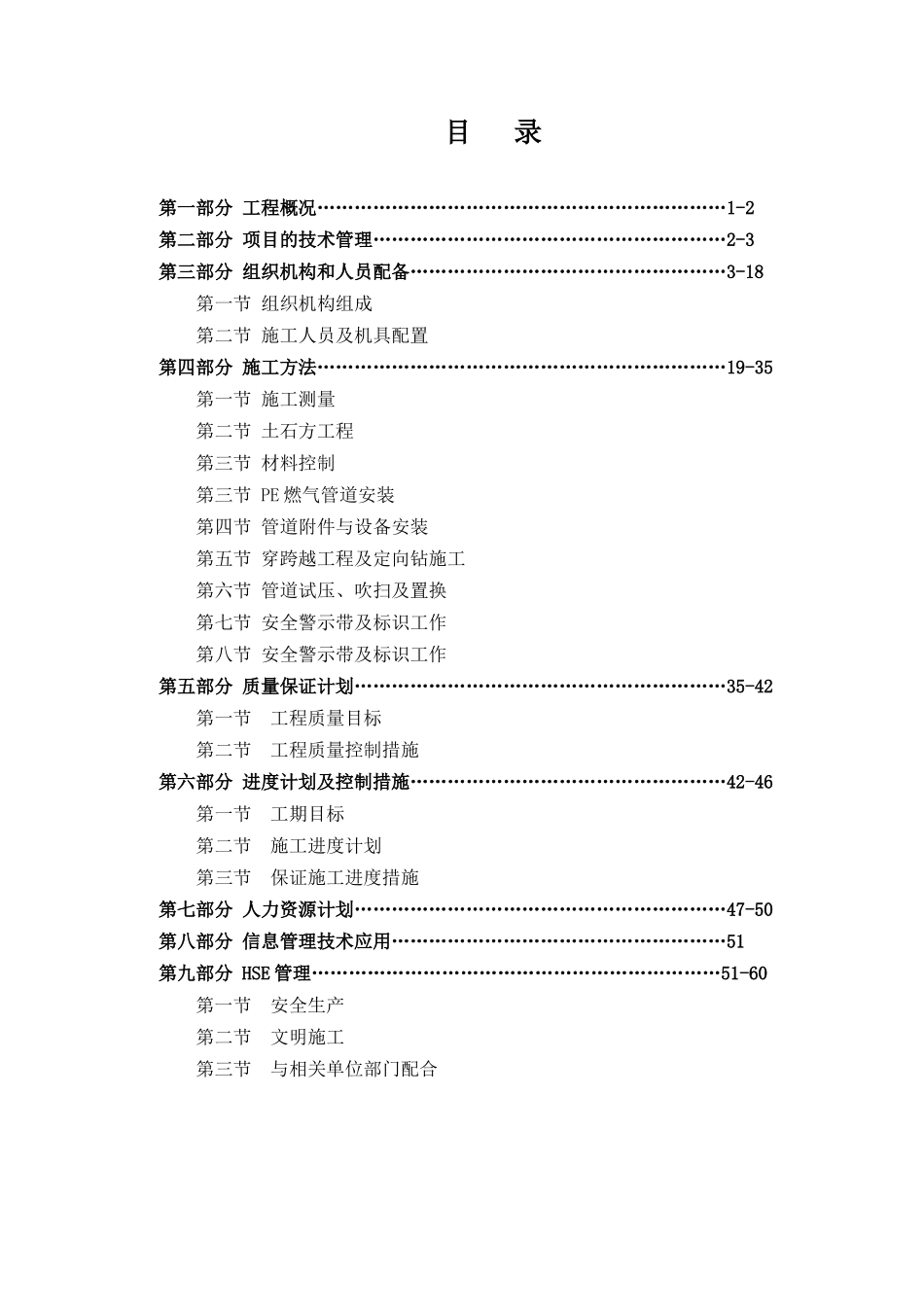

XX 工程施工组织设计编制: 审核: 审批: XX 公司2024 年 4 月目 录第一部分 工程概况…………………………………………………………1-2第二部分 项目的技术管理…………………………………………………2-3第三部分 组织机构和人员配备……………………………………………3-18第一节 组织机构组成 第二节 施工人员及机具配置第四部分 施工方法…………………………………………………………19-35第一节 施工测量第二节 土石方工程第三节 材料控制第三节 PE 燃气管道安装第四节 管道附件与设备安装第五节 穿跨越工程及定向钻施工第六节 管道试压、吹扫及置换第七节 安全警示带及标识工作第八节 安全警示带及标识工作第五部分 质量保证计划……………………………………………………35-42第一节工程质量目标第二节工程质量控制措施第六部分 进度计划及控制措施……………………………………………42-46第一节 工期目标第二节 施工进度计划第三节 保证施工进度措施第七部分 人力资源计划……………………………………………………47-50第八部分 信息管理技术应用………………………………………………51第九部分 HSE 管理…………………………………………………………51-60第一节 安全生产第二节 文明施工第三节 与相关单位部门配合第一部分 工程概况一、工程概况工程名称:XX 工程建设单位:XX 公司施工单位:XX 公司施工工期:XX 个日历日为满足环境保护需要,优化投资环境,提高企业的竞争优势,实现可持续进展战略 ,应建设单位要求对玉滘 LNG 卫星站站外管线进行扩建,为揭东试验区多家工业用户供气。工程量为:De315(SDR11、PE100):10.78km;De110(SDR11、PE100):2.1km;De90(SDR11、PE100):1.5km;主要建设项目包括:中压管道及配套设施。二、工程内容XX 主要工程内容:线路交桩放线、施工便道、作业带清理、必要的临时性和永久性进出场道路修建、布管、管沟开挖、细土拉运、稳管、下沟回填、线路上的穿跨越、三桩购置及埋设(含设计要求的其它各类标志桩)、地貌恢复、环保措施以及标段内管段强度试压和严密性试压、扫线、分段试压等,以及置换、联合试运的配合;标段内线路阀井施工;工程所需的非业主供料的所有材料、设备和消耗品的采购供货等。开展对 XX 工程施工及相关协调、赔付、手续办理等工作,施工的主要内容(不限于):按施工图纸管线走向放线,相邻其它管线及电缆勘...
