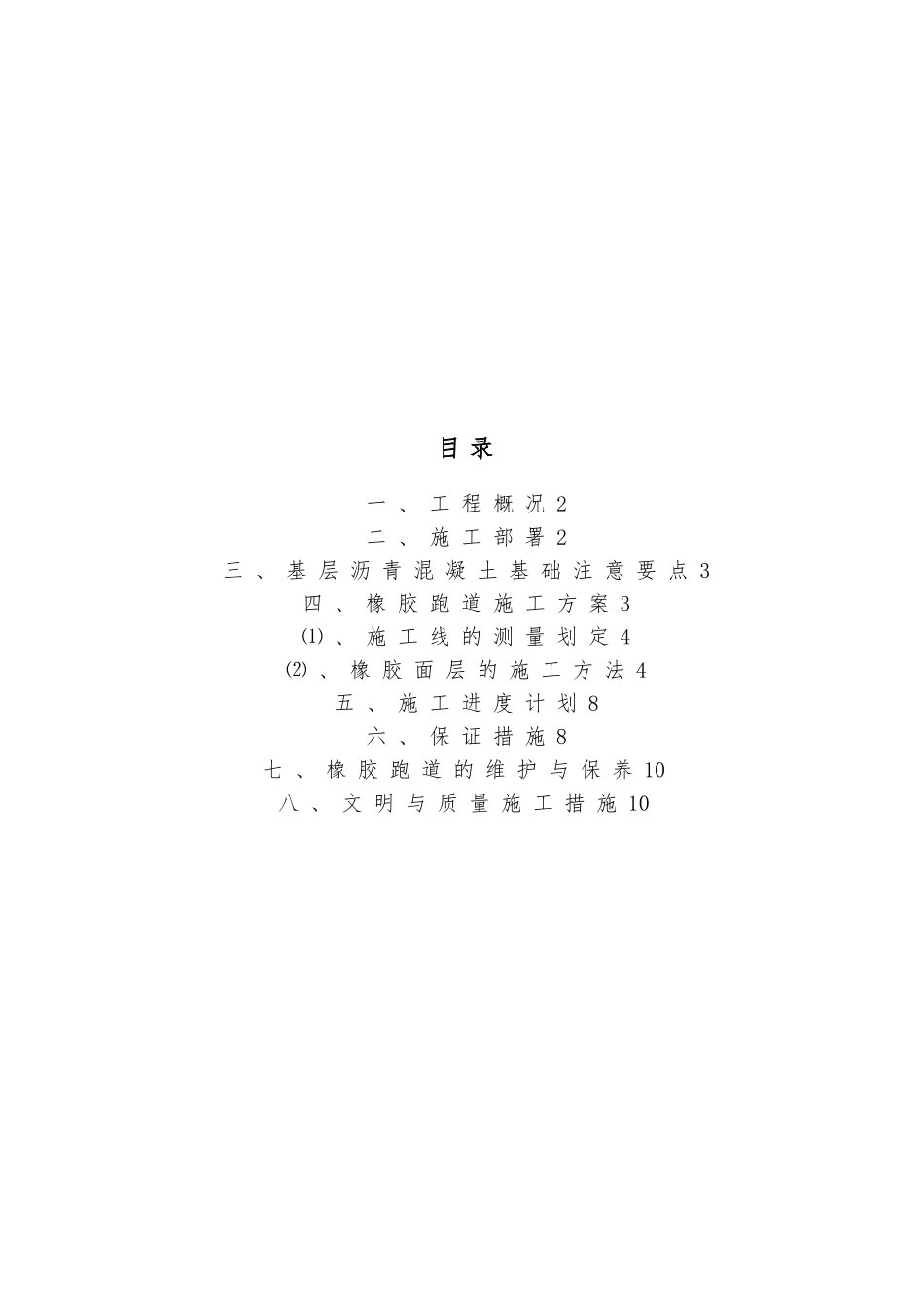

目 录一 、 工 程 概 况 2二 、 施 工 部 署 2三 、 基 层 沥 青 混 凝 土 基 础 注 意 要 点 3四 、 橡 胶 跑 道 施 工 方 案 3⑴ 、 施 工 线 的 测 量 划 定 4⑵ 、 橡 胶 面 层 的 施 工 方 法 4五 、 施 工 进 度 计 划 8六 、 保 证 措 施 8七 、 橡 胶 跑 道 的 维 护 与 保 养 10八 、 文 明 与 质 量 施 工 措 施 10室 外 运 动 场 面 层 橡 胶 跑 道 施 工 方 案一 、 工 程 概 况1 、 本 室 外 运 动 场 工 程 施 工 约 250m 长 的 环 场 预 制 型橡 胶 跑 道 , 环 道 足 球 场 种 植 人 工 草 皮 , 预 制 型 橡 胶 跑道 施 工 面 积 约 1700 平 方 米 左 右 , 预 制 型 橡 胶 面 层 采 纳桔 红 色 13mm 厚 。2 、 室 外 预 制 型 橡 胶 跑 道 面 层 工 程 施 工 工 期 约 45 天 ,我 司 将 根 据 施 工 经 验 选 择 施 工 生 产 骨 干 和 性 能 卓 越 、状 况 良 好 的 施 工 机 械 , 组 成 一 支 高 素 养 、 高 效 率 的 施工 队 伍 , 将 原 有 工 期 进 行 提 前 , 确 保 按 时 完 成 全 部 施工 作 业 。二 、 施 工 部 署1 、 施 工 组 织 机 构 根 据 本 工 程 的 实 际 情 况 , 结 合 我 司 的 管 理 经 验 ,本 项 目 将 设 置 项 目 经 理 部 一 级 管 理 机 构 , 代 表 总 公 司全 权 负 责 该 工 程 的 施 工 管 理 。 本 工 程 设 项 目 经 理 部 、技 术 组 、 工 程 组 、 质 检 安 全 组 、 综 合 办 公 室 5 个 组 。2 、 各 部 门 主 要 职 能项 目 经 理 部 : 负 责 组 织 项 目 的 生 产 , 经 营 , 投 资 控 制 ,协 调 各 部 门 关 系 , 组 织 质 量 管 理 体 系 的 运 行 。技 术 科 : 贯 彻 执 行 国 家 有 关 技 术 政 策 , 对 项 目 施工 技 术 工 作 全 面 负 责 ; 负 责 制 定 施 工 方 案 ,参 加 施 工 预 决 算 , 审 查 施 工 结 算 ; 负 责 施工 过 程 中 试 验 、...
