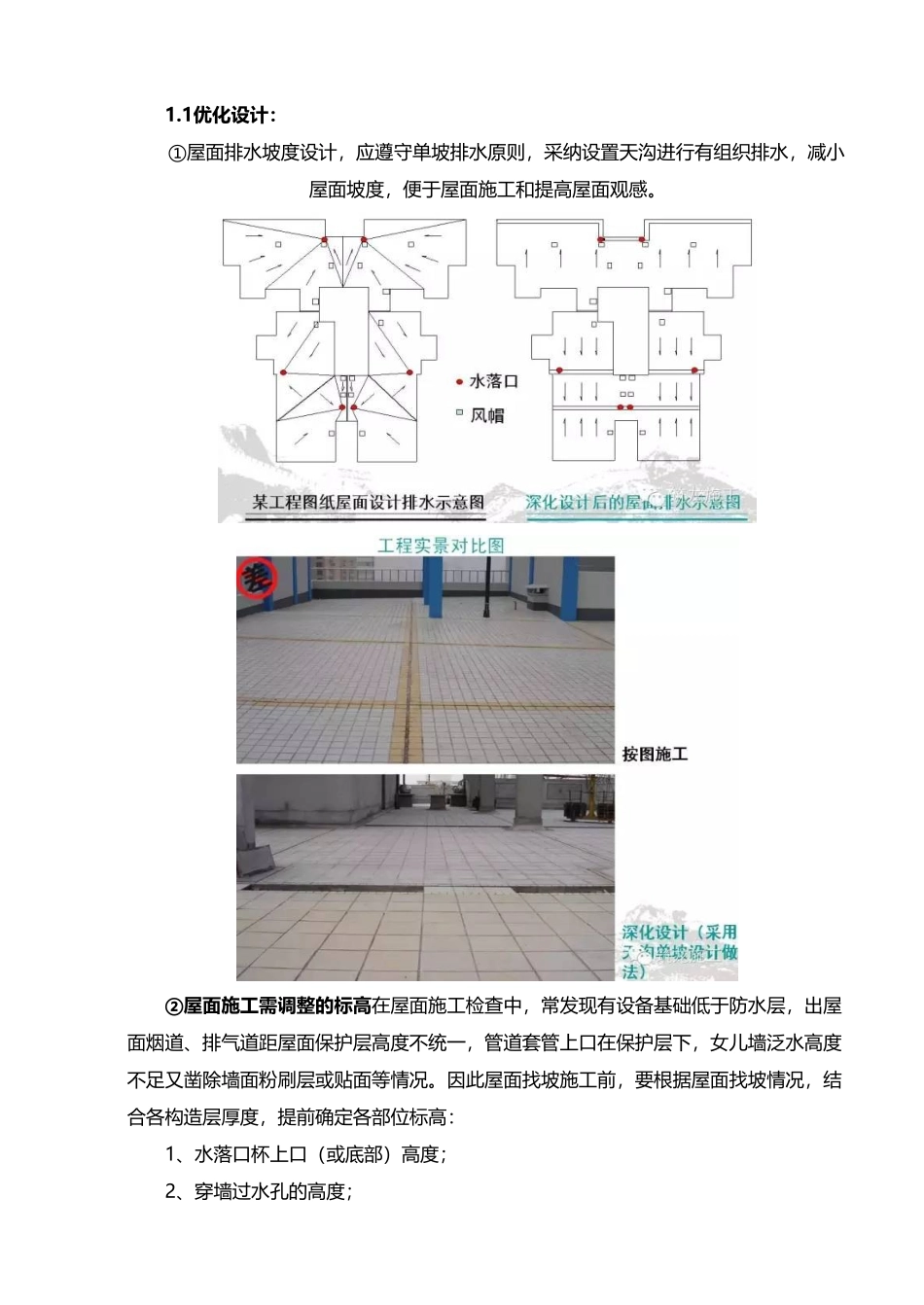

1优化设计:①屋面排水坡度设计,应遵守单坡排水原则,采纳设置天沟进行有组织排水,减小屋面坡度,便于屋面施工和提高屋面观感

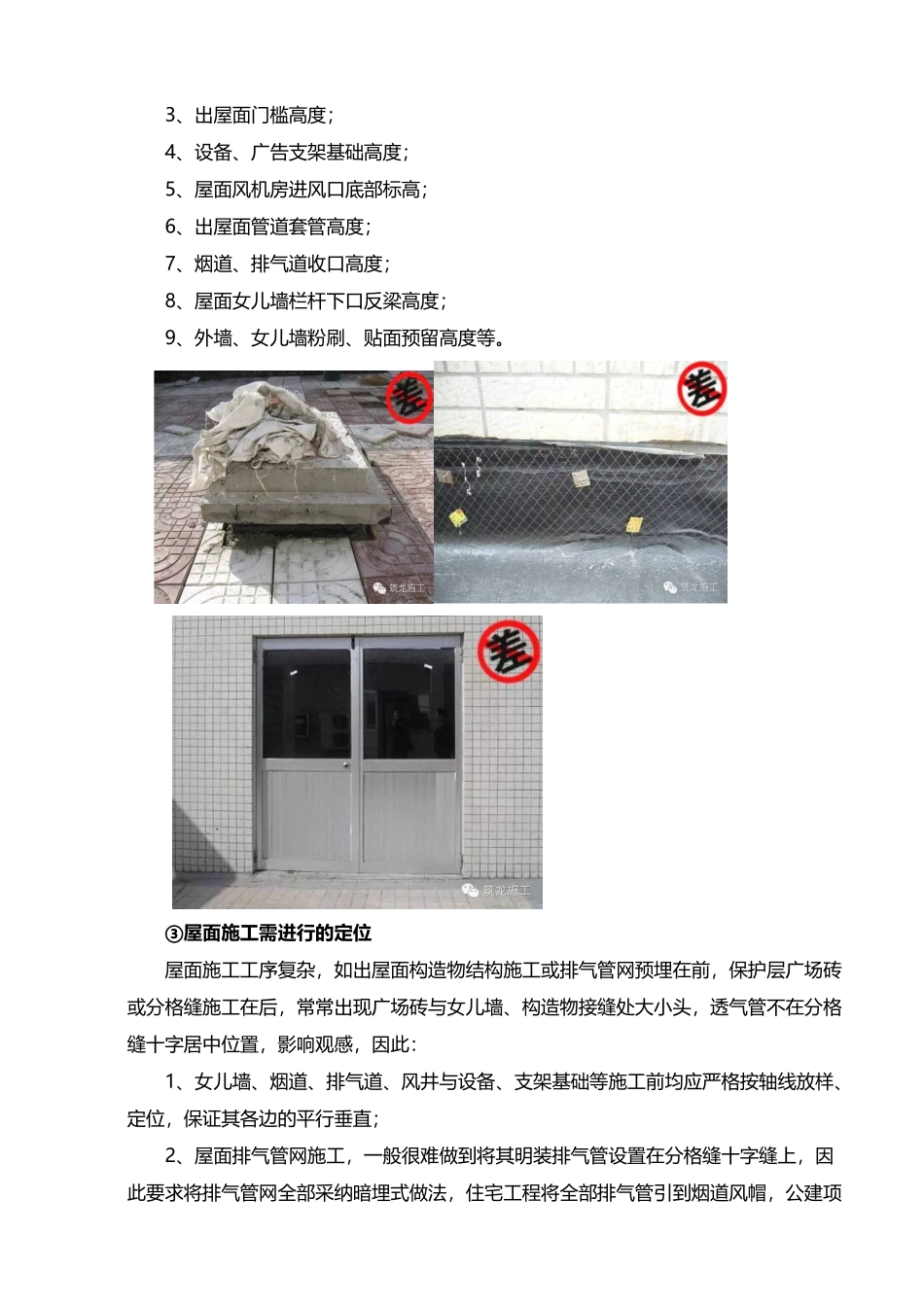

②屋面施工需调整的标高在屋面施工检查中,常发现有设备基础低于防水层,出屋面烟道、排气道距屋面保护层高度不统一,管道套管上口在保护层下,女儿墙泛水高度不足又凿除墙面粉刷层或贴面等情况
因此屋面找坡施工前,要根据屋面找坡情况,结合各构造层厚度,提前确定各部位标高:1、水落口杯上口(或底部)高度;2、穿墙过水孔的高度;3、出屋面门槛高度;4、设备、广告支架基础高度;5、屋面风机房进风口底部标高;6、出屋面管道套管高度;7、烟道、排气道收口高度;8、屋面女儿墙栏杆下口反梁高度;9、外墙、女儿墙粉刷、贴面预留高度等
③屋面施工需进行的定位屋面施工工序复杂,如出屋面构造物结构施工或排气管网预埋在前,保护层广场砖或分格缝施工在后,常常出现广场砖与女儿墙、构造物接缝处大小头,透气管不在分格缝十字居中位置,影响观感,因此:1、女儿墙、烟道、排气道、风井与设备、支架基础等施工前均应严格按轴线放样、定位,保证其各边的平行垂直;2、屋面排气管网施工,一般很难做到将其明装排气管设置在分格缝十字缝上,因此要求将排气管网全部采纳暗埋式做法,住宅工程将全部排气管引到烟道风帽,公建项目因风帽较少,部分可引到女儿墙上
2刚性防水层:屋面必须通过雨天观察或蓄水试验检验屋面结构板、女儿墙根部、套管四周结构不渗漏,如有渗漏点必须在找坡施工前修补到位
⑴平屋面采纳分块蓄水试验时间不能少于24小时,天沟、管道根部蓄水高度不低于20mm
⑵平屋面进行蓄水试验,斜屋面进行淋水试验(时间不少于2小时),必须留下影响资料或相关照片,作为相关资料备案和备查
3屋面面层:①采纳细石砼保护层时必须配筋φ6 200*200;面层必须采纳1:1干粉收面;分格缝间距在6m,倒置式屋面不得采纳水泥砂浆保护层
