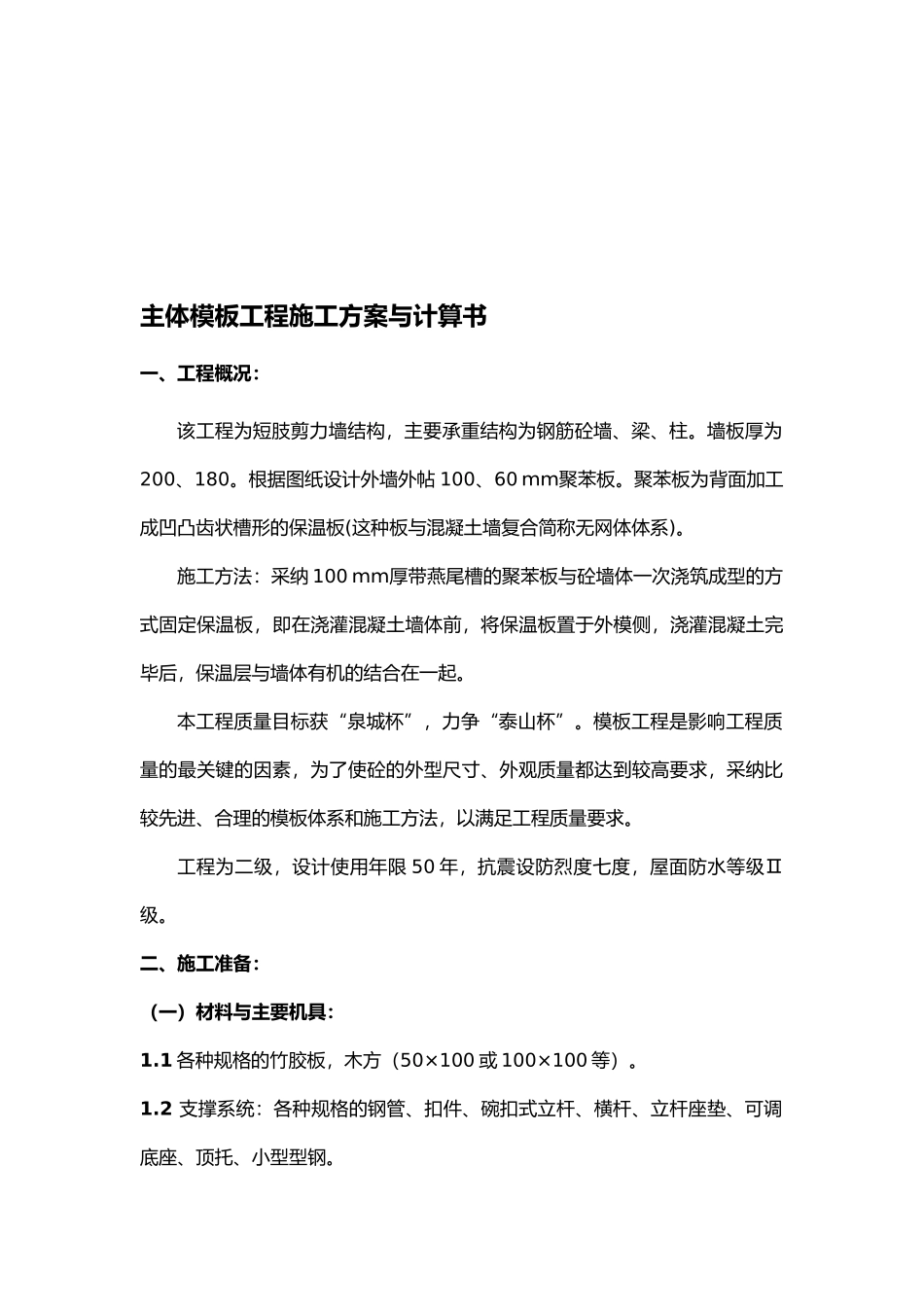

主体模板工程施工方案与计算书一、工程概况:该工程为短肢剪力墙结构,主要承重结构为钢筋砼墙、梁、柱
墙板厚为200、180
根据图纸设计外墙外帖 100、60 mm聚苯板
聚苯板为背面加工成凹凸齿状槽形的保温板(这种板与混凝土墙复合简称无网体体系)
施工方法:采纳 100 mm厚带燕尾槽的聚苯板与砼墙体一次浇筑成型的方式固定保温板,即在浇灌混凝土墙体前,将保温板置于外模侧,浇灌混凝土完毕后,保温层与墙体有机的结合在一起
本工程质量目标获“泉城杯”,力争“泰山杯”
模板工程是影响工程质量的最关键的因素,为了使砼的外型尺寸、外观质量都达到较高要求,采纳比较先进、合理的模板体系和施工方法,以满足工程质量要求
工程为二级,设计使用年限 50 年,抗震设防烈度七度,屋面防水等级Ⅱ级

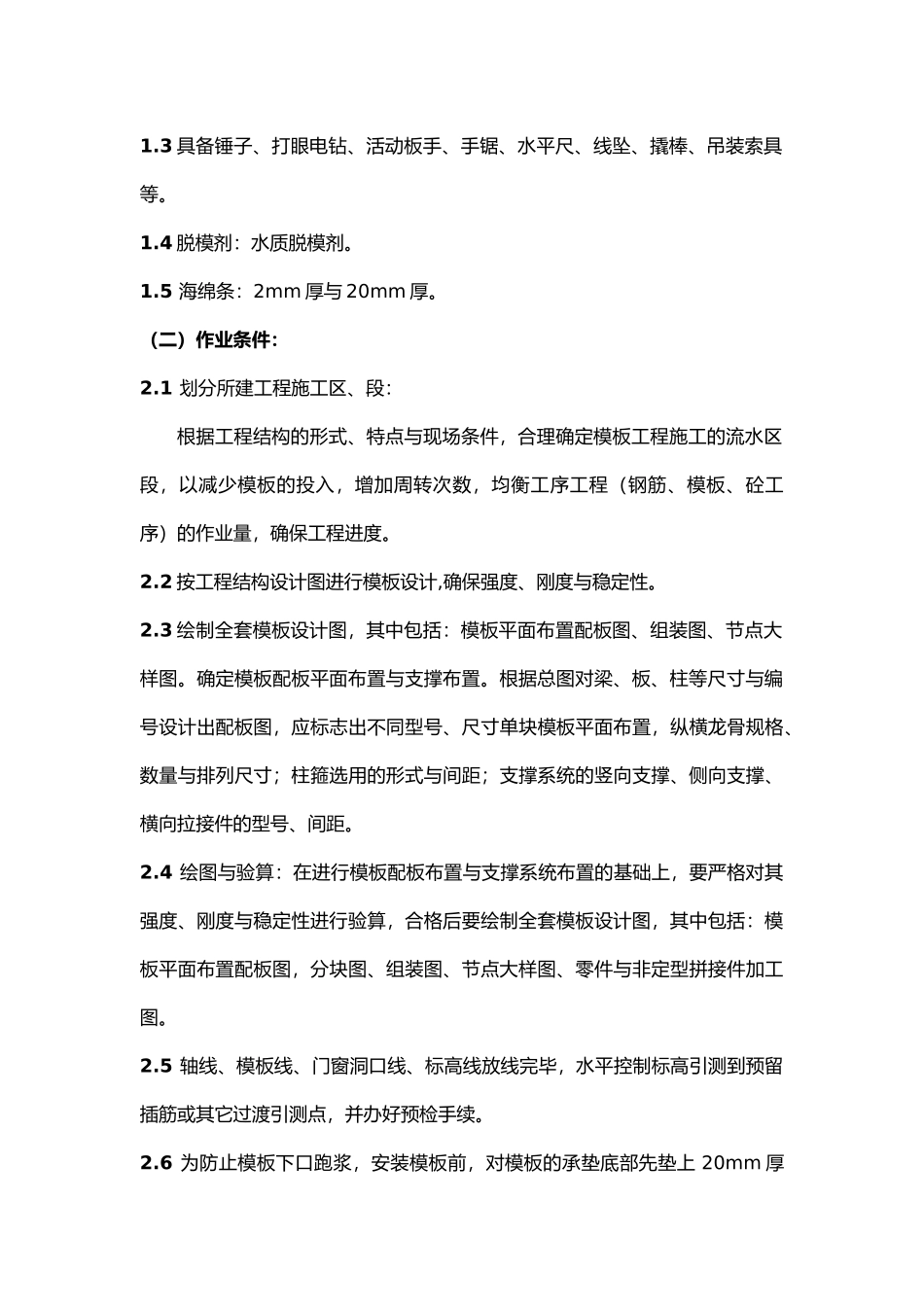

二、施工准备:(一)材料与主要机具:1
1 各种规格的竹胶板,木方(50×100 或 100×100 等)
2 支撑系统:各种规格的钢管、扣件、碗扣式立杆、横杆、立杆座垫、可调底座、顶托、小型型钢
3 具备锤子、打眼电钻、活动板手、手锯、水平尺、线坠、撬棒、吊装索具等
4 脱模剂:水质脱模剂
5 海绵条:2mm 厚与 20mm 厚
(二)作业条件:2
1 划分所建工程施工区、段:根据工程结构的形式、特点与现场条件,合理确定模板工程施工的流水区段,以减少模板的投入,增加周转次数,均衡工序工程(钢筋、模板、砼工序)的作业量,确保工程进度
2 按工程结构设计图进行模板设计,确保强度、刚度与稳定性
3 绘制全套模板设计图,其中包括:模板平面布置配板图、组装图、节点大样图
确定模板配板平面布置与支撑布置
根据总图对梁、板、柱等尺寸与编号设计出配板图,应标志出不同型号、尺寸单块模板平面布置,纵横龙骨规格、数量与排列尺寸;柱箍选用的形式与间距;支撑系统的竖向支撑、侧向支撑、横向拉接件的型号、间距
