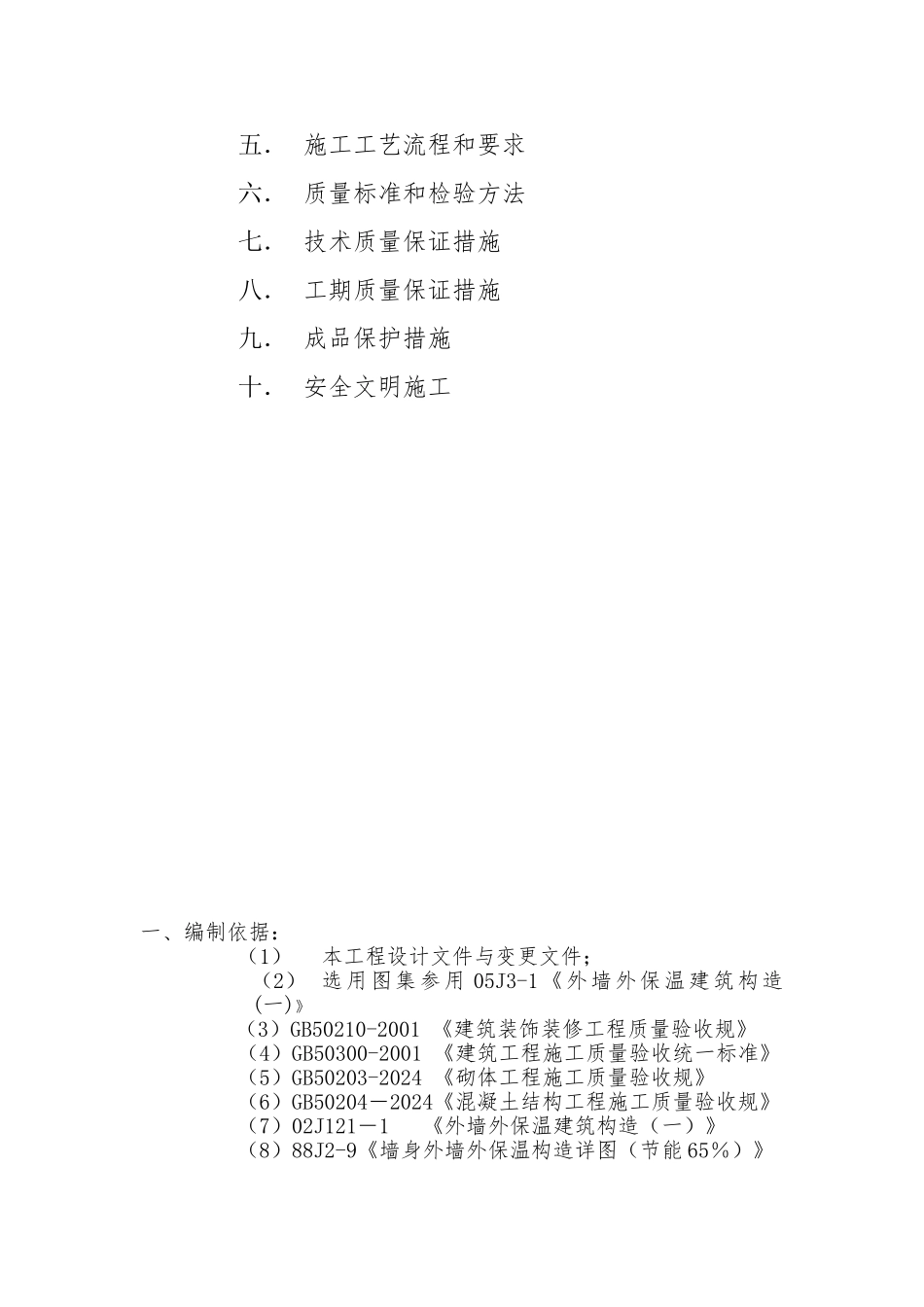

外墙外保温施工组织设计与方案工程名称:山水沁园住宅小区施工单位:编制人:日期:目 录一. 编制依据二. 工程概况三. 施工部署四. 施工准备五. 施工工艺流程和要求六. 质量标准和检验方法七. 技术质量保证措施八. 工期质量保证措施九. 成品保护措施十. 安全文明施工一、编制依据:(1)本工程设计文件与变更文件;(2) 选用图集参用 05J3-1《外墙外保温建筑构造(一)》(3)GB50210-2001 《建筑装饰装修工程质量验收规》(4)GB50300-2001 《建筑工程施工质量验收统一标准》(5)GB50203-2024 《砌体工程施工质量验收规》(6)GB50204-2024《混凝土结构工程施工质量验收规》(7)02J121-1 《外墙外保温建筑构造(一)》(8)88J2-9《墙身外墙外保温构造详图(节能 65%)》(9)88JZ13《系列外墙外保温(节能 65%)》(10)JGJ144-2024《外墙外保温工程技术规程》二、工程概况:市牟平区山水沁园住宅小区位于市牟平区雷神庙大街,本工程为框架结构多层住宅楼,填充墙为加气混凝土砌块。外墙外保温系统为“EPS”板外墙外保温系统,采纳岩片真石漆和仿砖真石漆配套底漆、罩面漆进行施工。漆的颜色与涂装部位根据图纸设计、规划文本和甲方认可的色号进行配色和施工。商业网点房的外墙采纳岩片真石漆,其余采纳仿砖真石漆。三、施工部署:项目部各岗位职责岗位职责项目经理1.根据项目实际情况,提出施工组织设计方案和预算书(材料和人工预算),报工程总监审批后组织实施;2.常常检查各项质量记录,与时发现偏差并提出解决方法;3.工程完工后,主持项目总结会并提供书面总结报告。材料员1.根据预算组织各种材料和机具与时到达施工现场;2.材料和机具的仓储管理;3.材料和机具的发放和登记;4.单位面积材料消耗量的核算,并向项目经理提供核算结果。施工员1.对施工人员进行技术交底和操作前的培训;2.施工人员进场时间的安排和进场前后工作面的安排;3.每天主持召开班前班后会议,提出当天存在的问题和解决方法;4.统计工作量并计算工队的工资;5.向建设方和监理方办理签证;6.负责项目部与业主、总包、监理、设计单位之间各种往来文件分类、保管;7.负责工程竣工资料的整理和汇总。质检员1.负责对基层的检查和验收;2.对每道工序完工后的质量进行检查,合格者予以签收,不合格者责令其返工。安全员1.常常检查脚手架和安全带等安全设施,对不合格者与时向项目经理提出,并跟踪检查整改结果,直至合格为止(对整改不合...
