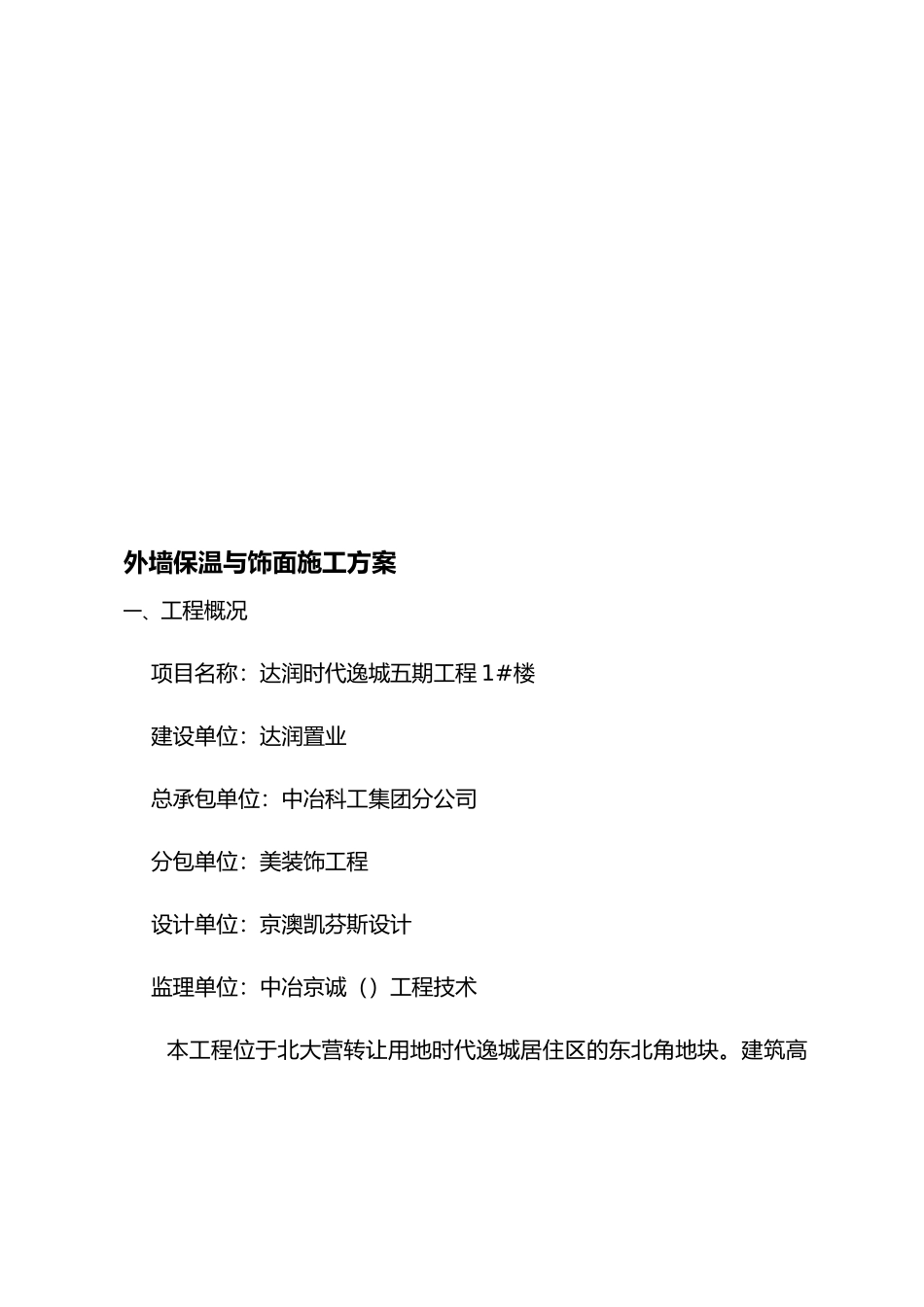

外墙保温与饰面施工方案一、工程概况 项目名称:达润时代逸城五期工程 1#楼 建设单位:达润置业 总承包单位:中冶科工集团分公司 分包单位:美装饰工程 设计单位:京澳凯芬斯设计 监理单位:中冶京诚()工程技术本工程位于北大营转让用地时代逸城居住区的东北角地块

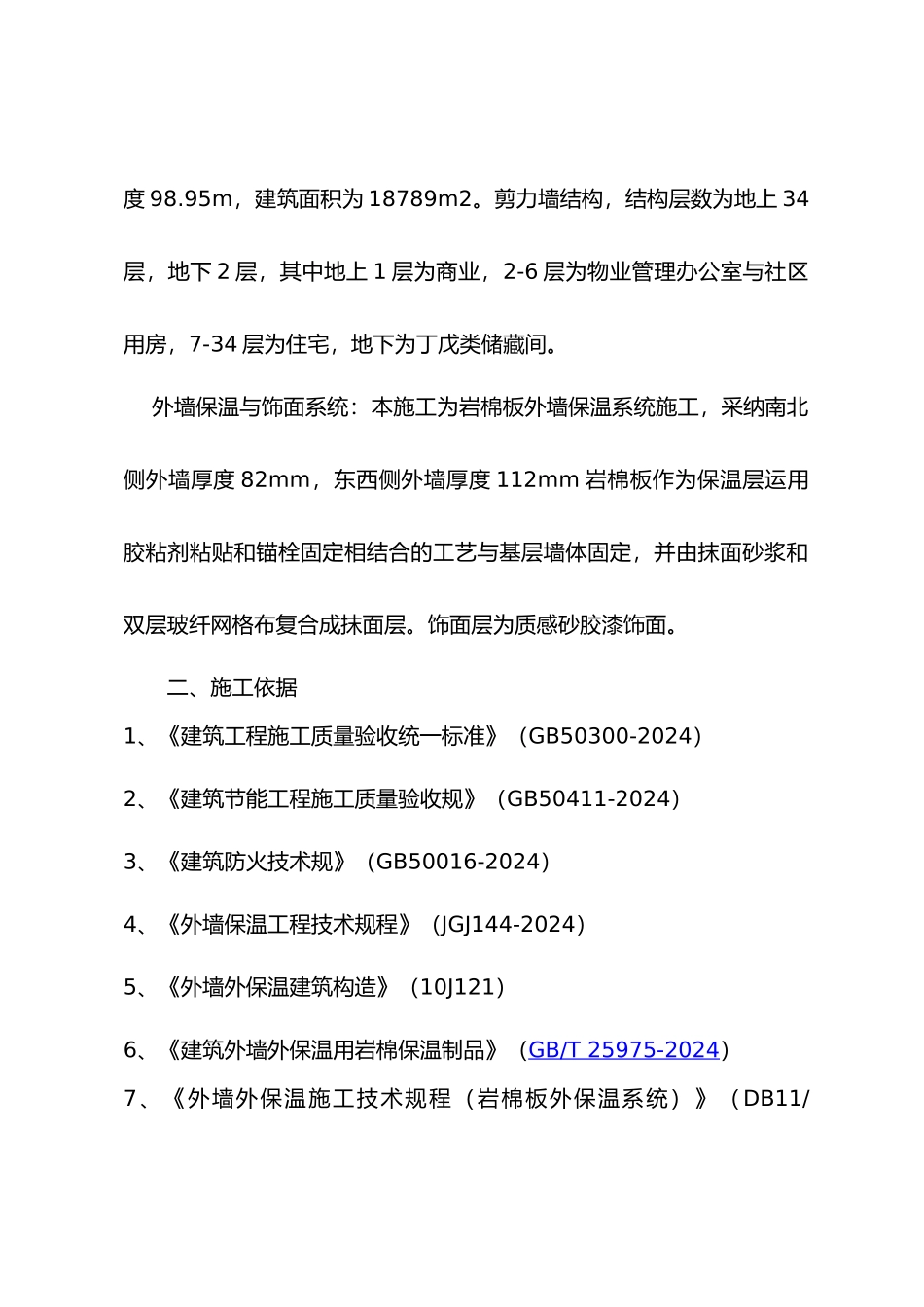

建筑高度 98
95m,建筑面积为 18789m2
剪力墙结构,结构层数为地上 34层,地下 2 层,其中地上 1 层为商业,2-6 层为物业管理办公室与社区用房,7-34 层为住宅,地下为丁戊类储藏间
外墙保温与饰面系统:本施工为岩棉板外墙保温系统施工,采纳南北侧外墙厚度 82mm,东西侧外墙厚度 112mm 岩棉板作为保温层运用胶粘剂粘贴和锚栓固定相结合的工艺与基层墙体固定,并由抹面砂浆和双层玻纤网格布复合成抹面层
饰面层为质感砂胶漆饰面
二、施工依据1、《建筑工程施工质量验收统一标准》(GB50300-2024)2、《建筑节能工程施工质量验收规》(GB50411-2024)3、《建筑防火技术规》(GB50016-2024)4、《外墙保温工程技术规程》(JGJ144-2024)5、《外墙外保温建筑构造》(10J121)6、《建筑外墙外保温用岩棉保温制品》(GB/T 25975-2024)7、《外墙外保温施工技术规程(岩棉板外保温系统)》(DB11/T1081-2024)8、《居住建筑节能构造》(J08J110)9、施工图纸与设计变更
10、甲方单位的招标文件与施工合同
三、施工准备(一)前期技术准备1
对现场结构与图纸相比较,发现图纸与现场不符合的或存在可能影响施工的问题与时与甲方、监理进行汇报与沟通,然后根据需要在设计、甲方、监理方等协商下解决2
熟悉现场环境,确认墙轴线点、楼层标高、墙面垂直线等,做好三线定位准备
(二)材料与人员准备根据施工现场需要,组织材料进场和施工人员进场
材料进场后分类存放
保温板采纳塑
