卸料平台施工方案一、 工程概况建设单位:鑫远投资设计单位:市华纳国际建筑设计监理单位:省华顺建设项目管理施工单位:鑫远建设1、 工程概况:二、编制依据1、《建筑施工高处作业安全技术规》2、《建筑施工手册》3、《现行建筑材料规大全》三、卸料平台用途与极限荷载值 卸料平台是楼层进出材料的主要通道,主要用于输出拆下的模板和架管
为保证卸料平台的安全可靠与正常使用,卸料平台允许负荷的施工荷载不大于 3000N/m2,最大负载为 3600Kg,堆放高度不大于 1 米

四、卸料平台的设计1、平台形式卸料平台为组装式,平台的主梁采纳 18#槽钢,次梁采纳 10#槽钢;防护栏杆采纳架管主龙骨,并用钢板网封闭严密,设 1-、80mm 高 3mm厚钢板挡脚板;平台底部用 18mm 厚木夹模板封闭严密,木夹模板必须,并与平台固定牢固;预埋钢筋必须采纳直径 25mmHPB235 级钢筋,锚固长度为 42×25=1050mm
预埋钢筋锚固在框架梁

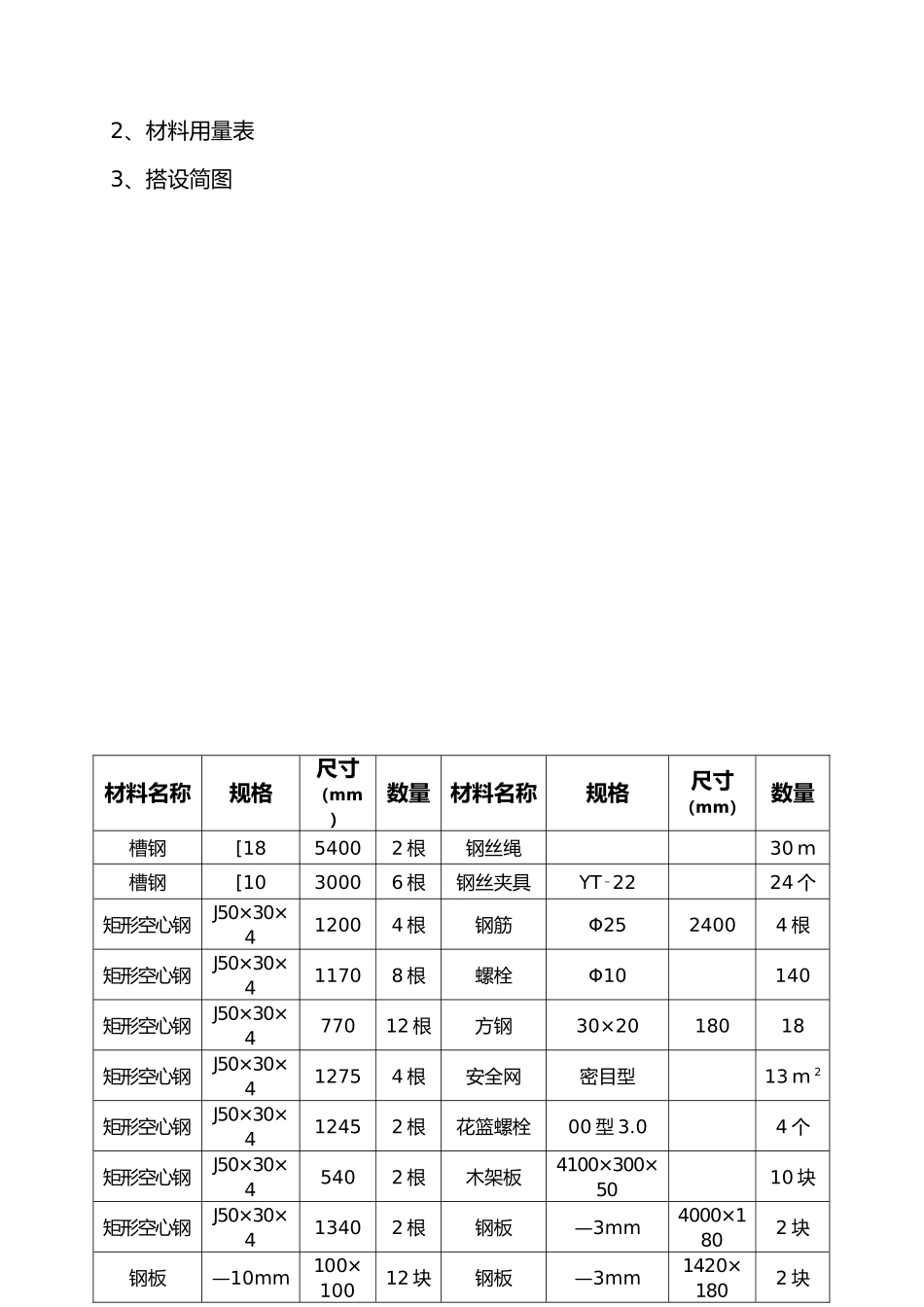

2、材料用量表3、搭设简图材料名称规格尺寸(mm)数量材料名称规格尺寸(mm)数量槽钢[1854002 根钢丝绳30 m槽钢[1030006 根钢丝夹具YT_2224 个矩形空心钢J50×30×412004 根钢筋Φ2524004 根矩形空心钢J50×30×411708 根螺栓Φ10140矩形空心钢J50×30×477012 根方钢30×2018018矩形空心钢J50×30×412754 根安全网密目型13 m 2矩形空心钢J50×30×412452 根花篮螺栓00 型 3
04 个矩形空心钢J50×30×45402 根木架板4100×300×5010 块矩形空心钢J50×30×413402 根钢板—3mm4000×1802 块钢板—10mm100×10012 块钢板—3mm1420×1802 块次梁次梁五、卸料平台的搭设与拆除1、搭设、拆除人员必须持证上
