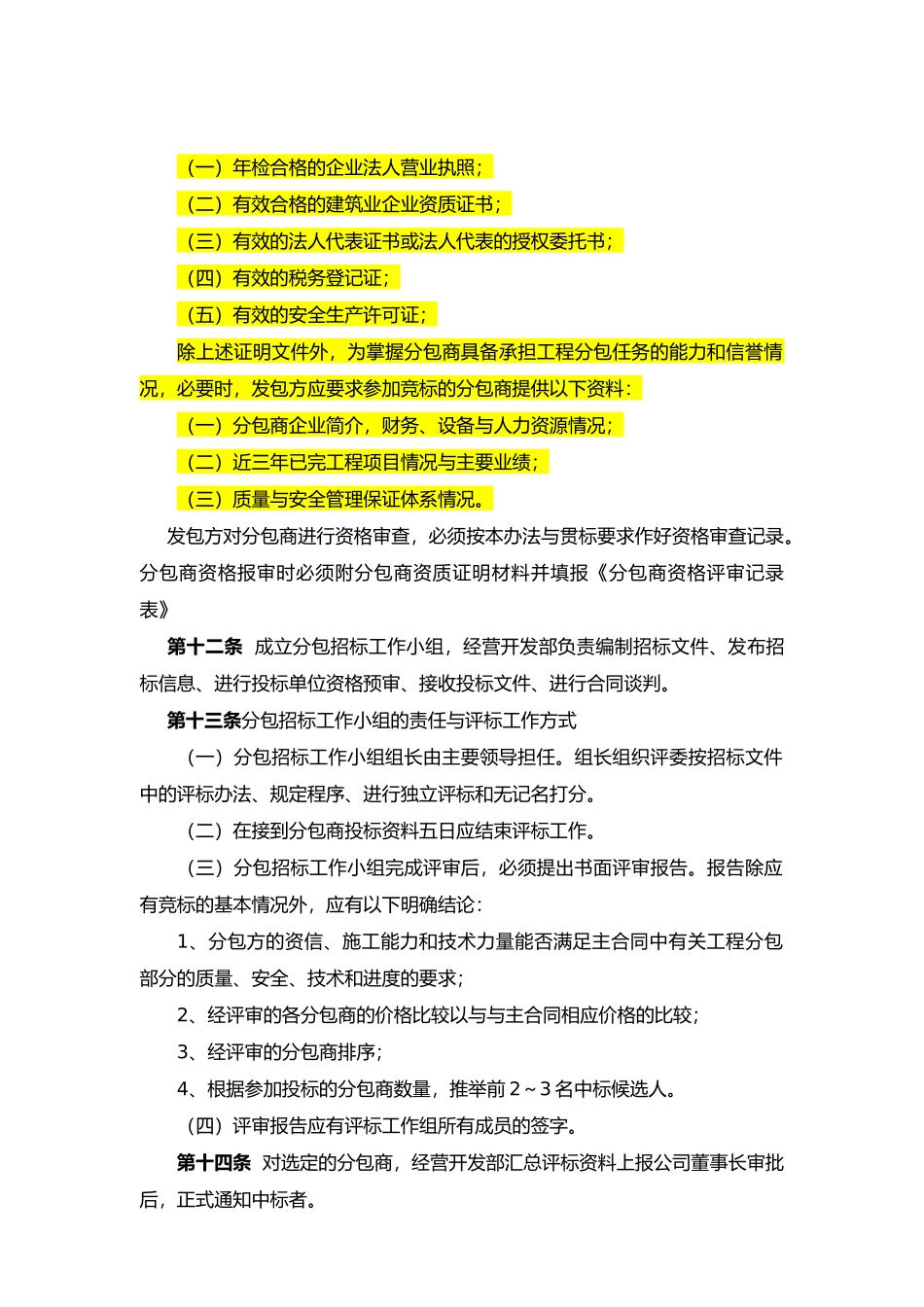

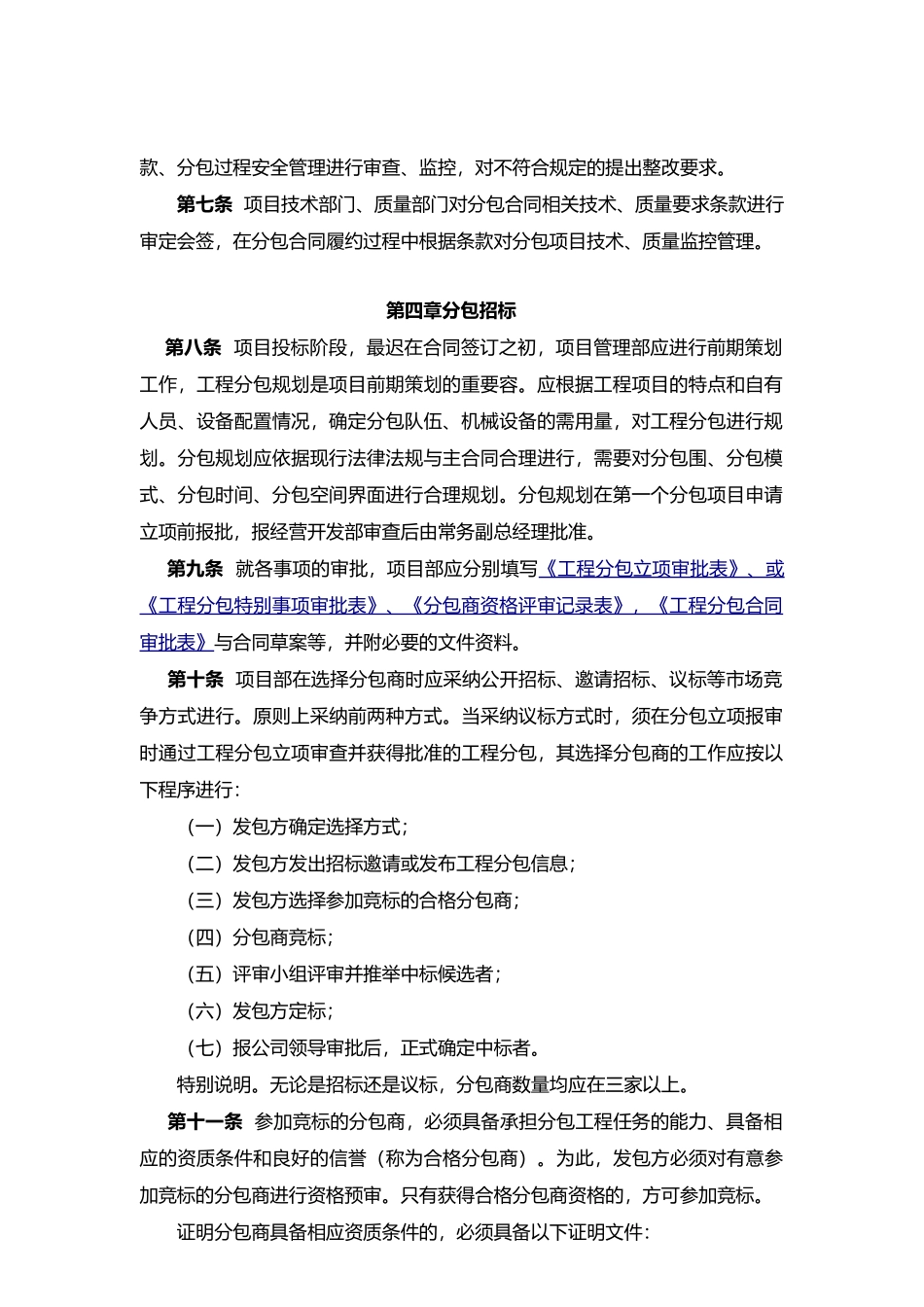

工程分包与结算管理办法第一章 总 则为规公司工程项目分包行为,加强公司对项目分包的监督管理,维护公司的经济利益,结合公司实际,制定本管理办法。第二章分类第一条 根据交易对象的不同建筑工程分包分为:专业工程分包和劳务作业分包两类。第二条根据分包工程工序间衔接管理者的不同,专业工程分包分为工程项目切块分包和工序分包两类。第三章组织结构第三条 成立工程项目分包招标工作小组,公司董事长(或常务副总经理)担任组长,各部门负责人担任评委,根据每次招标的具体情况,评标组长与评委人数不得少于 3 人且必须为单数。第三章 职责第四条 项目管理部对工程项目分包管理全面负责,执行公司分包管理办法与监督项目对分包立项、分包合同后评价报告等制度的严格执行,不定期对工程项目分包情况进行审查,并向公司领导汇报分包管理情况,指导项目分包管理,审查分包合同并形成分包审查书面记录。评价项目分包商履约能力,经公司同意后报公司经营开发部纳入合格分包商业绩档案。第五条 经营开发部对工程项目分包招投标、分包商评审、分包合同评审、分包合同备案等,执行分包招标制度(根据要求编制好招标文件),起草分包合同,向公司上报相关分包资料,不定期对分包商履约情况统计分析并上报公司。合同终止后,对分包商履约能力与信誉等方面详细评价(如管理、技术、工期、质量、安全、文明施工、索赔、结算等),评价报告报送公司。第六条公司项目管理部设立专人对分包商安全资质、分包合同安全管理条款、分包过程安全管理进行审查、监控,对不符合规定的提出整改要求。第七条 项目技术部门、质量部门对分包合同相关技术、质量要求条款进行审定会签,在分包合同履约过程中根据条款对分包项目技术、质量监控管理。第四章分包招标 第八条 项目投标阶段,最迟在合同签订之初,项目管理部应进行前期策划工作,工程分包规划是项目前期策划的重要容。应根据工程项目的特点和自有人员、设备配置情况,确定分包队伍、机械设备的需用量,对工程分包进行规划。分包规划应依据现行法律法规与主合同合理进行,需要对分包围、分包模式、分包时间、分包空间界面进行合理规划。分包规划在第一个分包项目申请立项前报批,报经营开发部审查后由常务副总经理批准。第九条 就各事项的审批,项目部应分别填写《工程分包立项审批表》、或《工程分包特别事项审批表》、《分包商资格评审记录表》,《工程分包合同审批表》与合同草案等,并附必要的文...
