工程项目部目标考核管理办法(讨论稿)项目部考核拟实行目标责任分解分项加权考核的办法加以实施
项目工程分项内容包括以下五部分:工程质量管理,工期进度管理,项目合同管理,投资管理及施工安全管理等,每个分项为 100 分,加权比重分别为:30%,20%,20%,10%,20%
总加权考核分数为 100 分(见附表 1)
项目经理对该工程项目负全责,每分项工作责任到人
如:工程质量管理:技术部负责人负总责;工期进度管理:工程部(结构部)负责人负总责;项目合同管理:项目经理牵头,现场办公室负责人负总责,预算部、财务部负协同责任;投资管理:项目经理负总责,预算部、财务部负协同责任;施工安全管理:安全保卫部负责人负总责,技术部,工程部(结构部)负协同责任
★项目考核分值=项目加权考核总分(基准分值 100 分) ×计划完成率×费用控制率★安全管理季度无事故给予安全奖,按每人每月 200 元计提

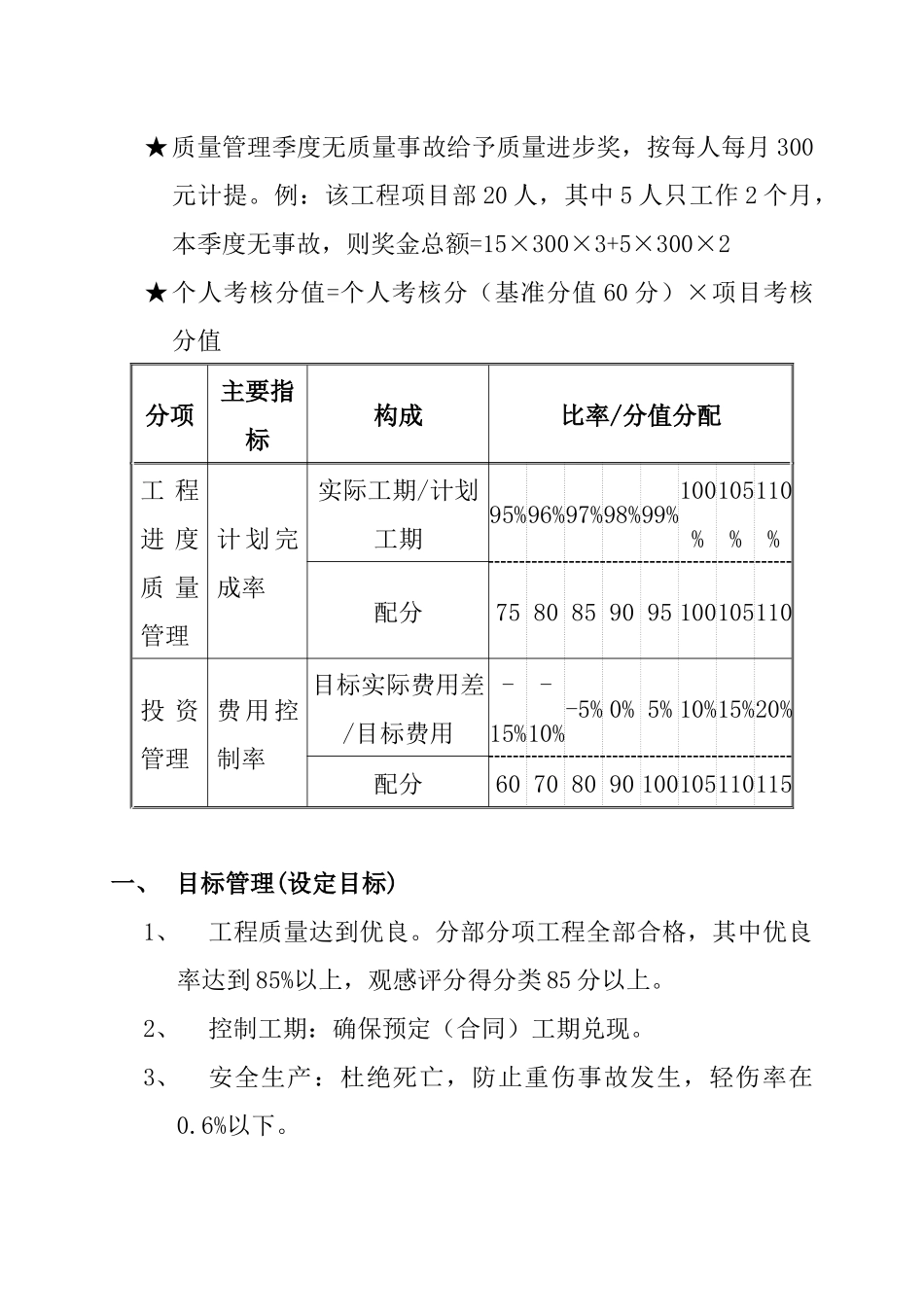

例:该工程项目部 20 人,其中 5 人只工作 2 个月,本季度无事故,则奖金总额=15×200×3+5×200×2★质量管理季度无质量事故给予质量进步奖,按每人每月 300元计提
例:该工程项目部 20 人,其中 5 人只工作 2 个月,本季度无事故,则奖金总额=15×300×3+5×300×2★个人考核分值=个人考核分(基准分值 60 分)×项目考核分值分项主要指标构成比率/分值分配工 程进 度质 量管理计 划 完成率实际工期/计划工期95%96%97%98%99%100%105%110%配分75 80 85 90 95 100105110投 资管理费 用 控制率目标实际费用差/目标费用-15%-10%-5% 0% 5% 10%15%20%配分60 70 80 90 100105110115一、 目标管理(设定目标)1、工程质量达到优良
分部分项工程全部合格,其中优良率达到 85%以上,观感评
