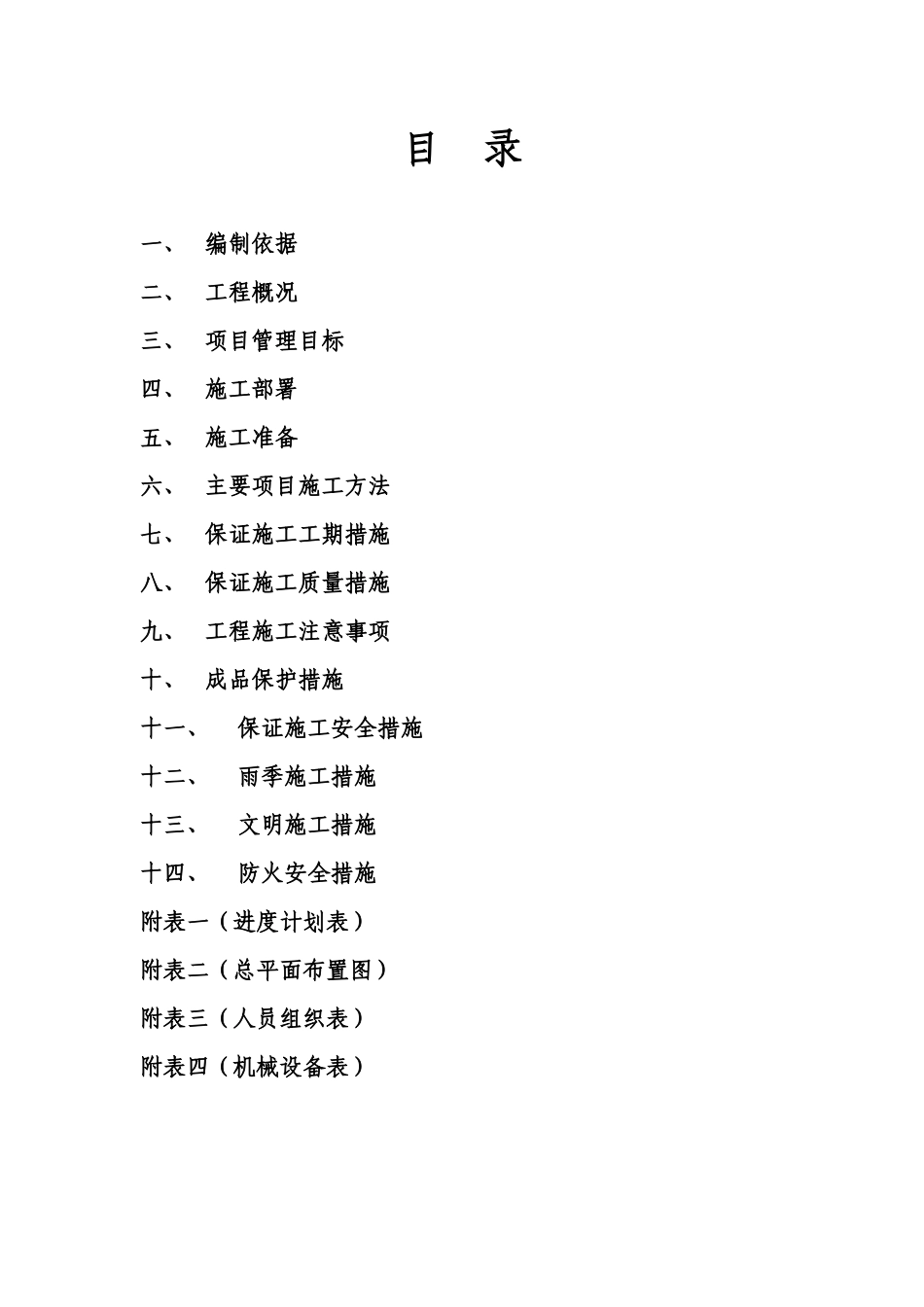

目 录一、编制依据二、工程概况三、项目管理目标四、施工部署五、施工准备六、主要项目施工方法七、保证施工工期措施八、保证施工质量措施九、工程施工注意事项十、成品保护措施十一、保证施工安全措施十二、雨季施工措施十三、文明施工措施十四、防火安全措施附表一(进度计划表)附表二(总平面布置图)附表三(人员组织表)附表四(机械设备表)一

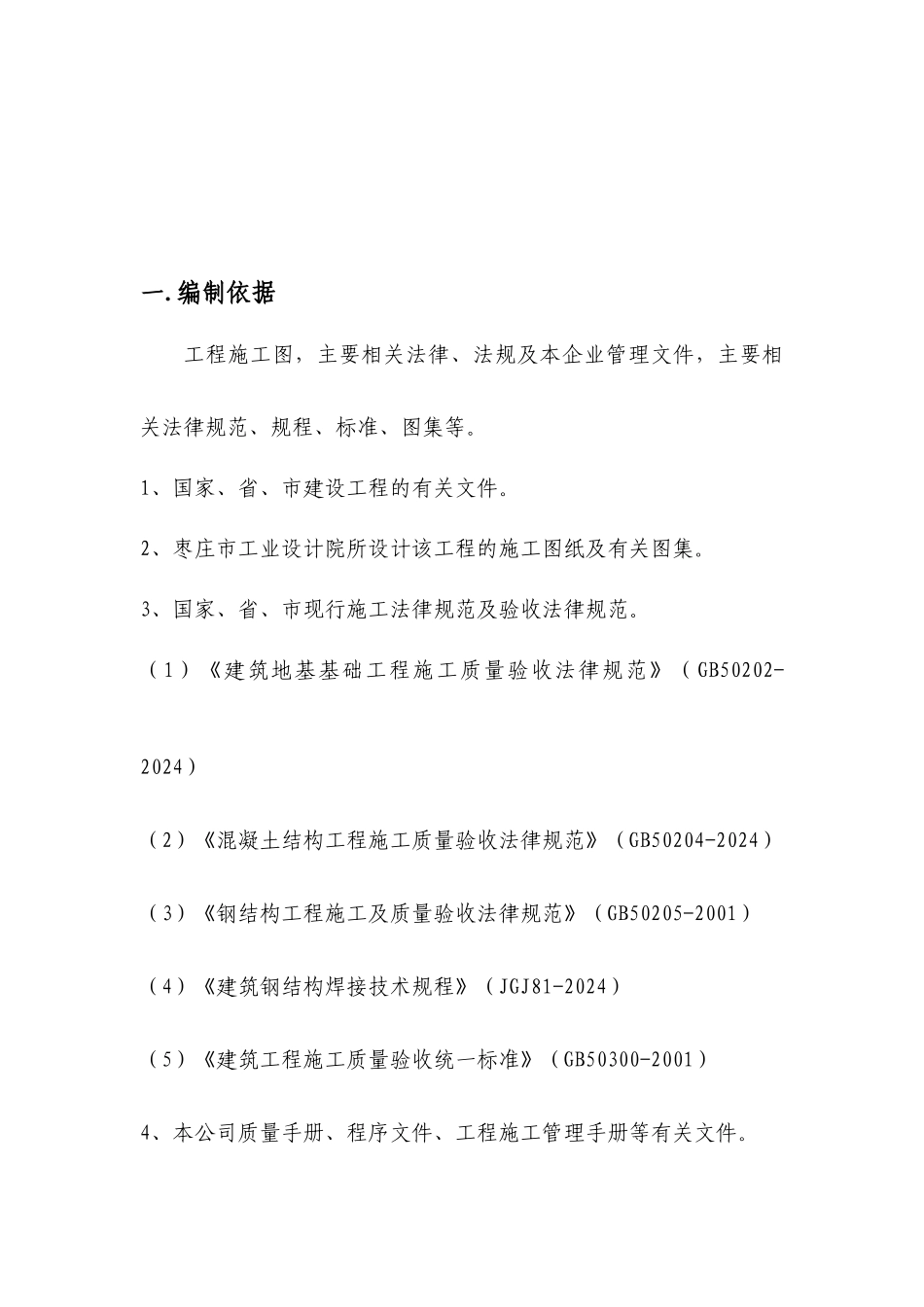

编制依据工程施工图,主要相关法律、法规及本企业管理文件,主要相关法律规范、规程、标准、图集等
1、国家、省、市建设工程的有关文件
2、枣庄市工业设计院所设计该工程的施工图纸及有关图集
3、国家、省、市现行施工法律规范及验收法律规范
(1)《建筑地基基础工程施工质量验收法律规范》(GB50202-2024)(2)《混凝土结构工程施工质量验收法律规范》(GB50204-2024) (3)《钢结构工程施工及质量验收法律规范》(GB50205-2001)(4)《建筑钢结构焊接技术规程》(JGJ81-2024)(5)《建筑工程施工质量验收统一标准》(GB50300-2001)4、本公司质量手册、程序文件、工程施工管理手册等有关文件

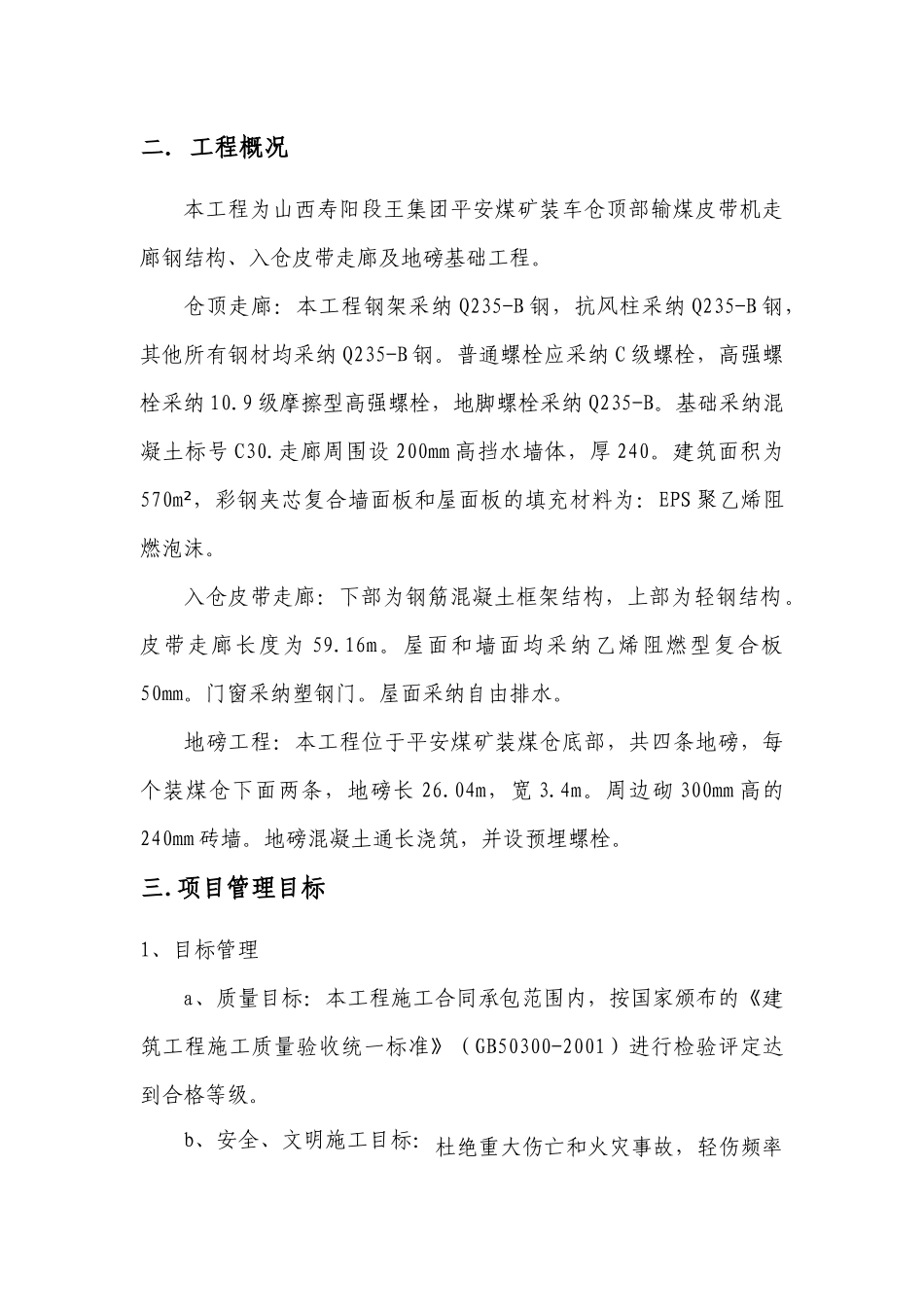

二.工程概况本工程为山西寿阳段王集团平安煤矿装车仓顶部输煤皮带机走廊钢结构、入仓皮带走廊及地磅基础工程
仓顶走廊:本工程钢架采纳 Q235-B 钢,抗风柱采纳 Q235-B 钢,其他所有钢材均采纳 Q235-B 钢
普通螺栓应采纳 C 级螺栓,高强螺栓采纳 10
9 级摩擦型高强螺栓,地脚螺栓采纳 Q235-B
基础采纳混凝土标号 C30
走廊周围设 200mm 高挡水墙体,厚 240
建筑面积为570m²,彩钢夹芯复合墙面板和屋面板的填充材料为:EPS 聚乙烯阻燃泡沫
入仓皮带走廊:下部为钢筋混凝土框架结构,上部为轻钢结构
皮带走廊长度为 59
屋面和墙面均采纳乙烯阻燃型复合板50mm
门窗采纳塑钢门
屋面采纳自由排水
