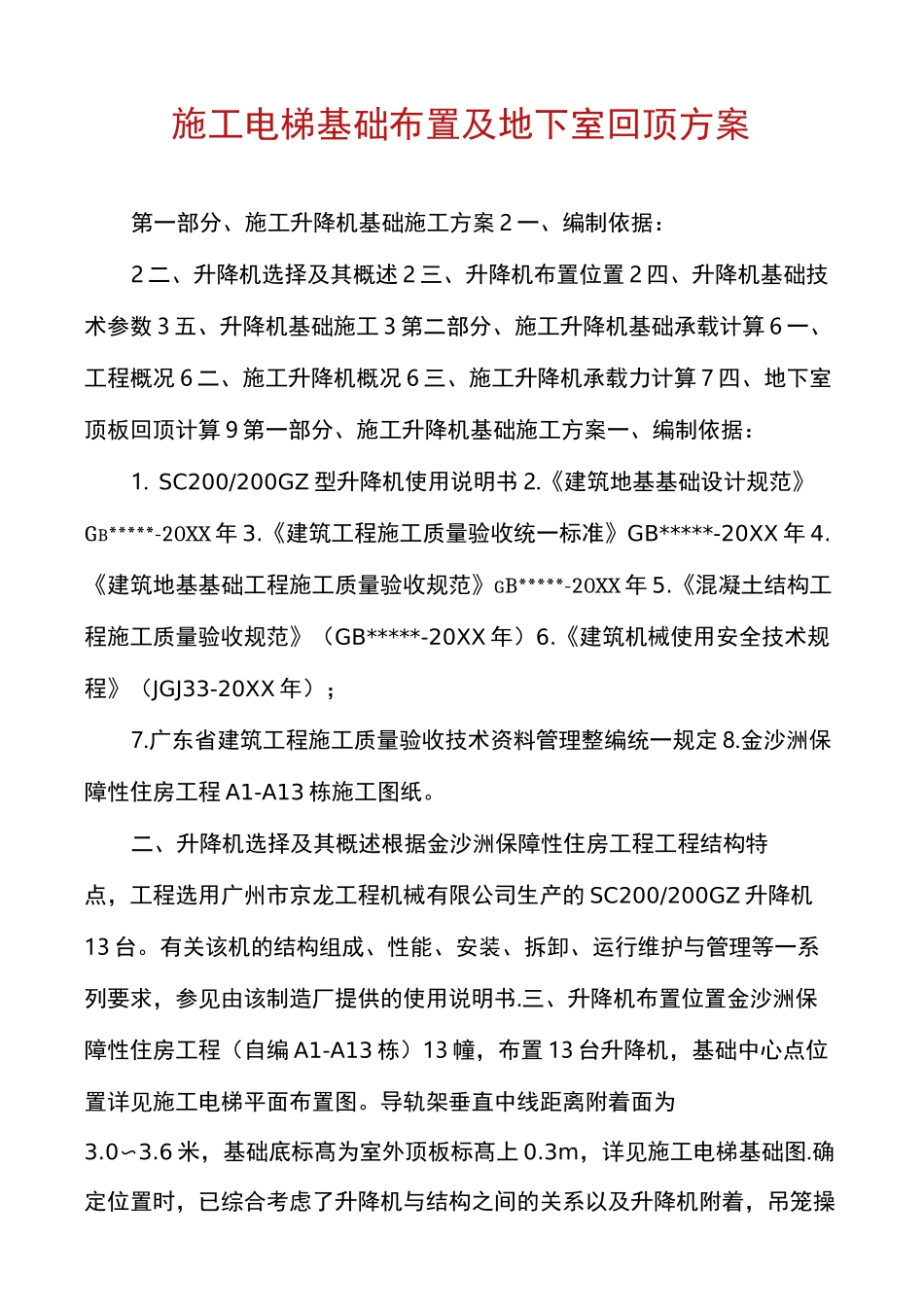

施工电梯基础布置及地下室回顶方案第一部分、施工升降机基础施工方案 2 一、编制依据:2 二、升降机选择及其概述 2 三、升降机布置位置 2 四、升降机基础技术参数 3 五、升降机基础施工 3 第二部分、施工升降机基础承载计算 6 一、工程概况 6 二、施工升降机概况 6 三、施工升降机承载力计算 7 四、地下室顶板回顶计算 9 第一部分、施工升降机基础施工方案一、编制依据:1
SC200/200GZ 型升降机使用说明书 2
《建筑地基基础设计规范》GB*****-20XX 年 3
《建筑工程施工质量验收统一标准》GB*****-20XX 年 4
《建筑地基基础工程施工质量验收规范》GB*****-20XX 年 5
《混凝土结构工程施工质量验收规范》(GB*****-20XX 年)6
《建筑机械使用安全技术规程》(JGJ33-20XX 年);7
广东省建筑工程施工质量验收技术资料管理整编统一规定 8
金沙洲保障性住房工程 A1-A13 栋施工图纸
二、升降机选择及其概述根据金沙洲保障性住房工程工程结构特点,工程选用广州市京龙工程机械有限公司生产的 SC200/200GZ 升降机13 台
有关该机的结构组成、性能、安装、拆卸、运行维护与管理等一系列要求,参见由该制造厂提供的使用说明书
三、升降机布置位置金沙洲保障性住房工程(自编 A1-A13 栋)13 幢,布置 13 台升降机,基础中心点位置详见施工电梯平面布置图

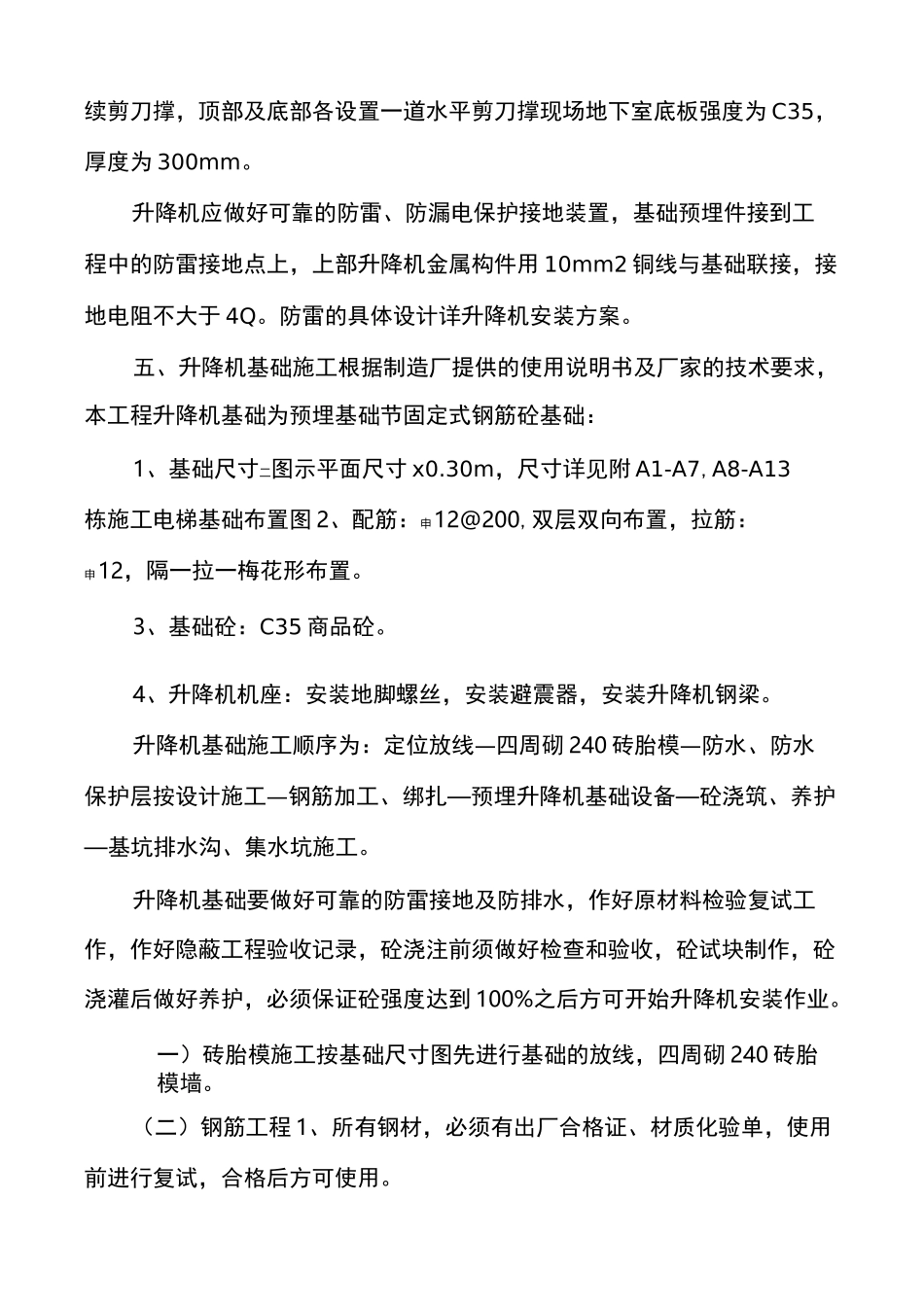

导轨架垂直中线距离附着面为3
6 米,基础底标髙为室外顶板标髙上 0
3m,详见施工电梯基础图
确定位置时,已综合考虑了升降机与结构之间的关系以及升降机附着,吊笼操作室上、下通道应与其它建筑物保持足够的距离,距外脚架外立杆 200MM间距,避免相碰
已考虑塔机、吊机吊装是否可行
根据现场实际情况,A1-A3、A4-A7 栋共有四处施工电梯穿越结构板处,为方
