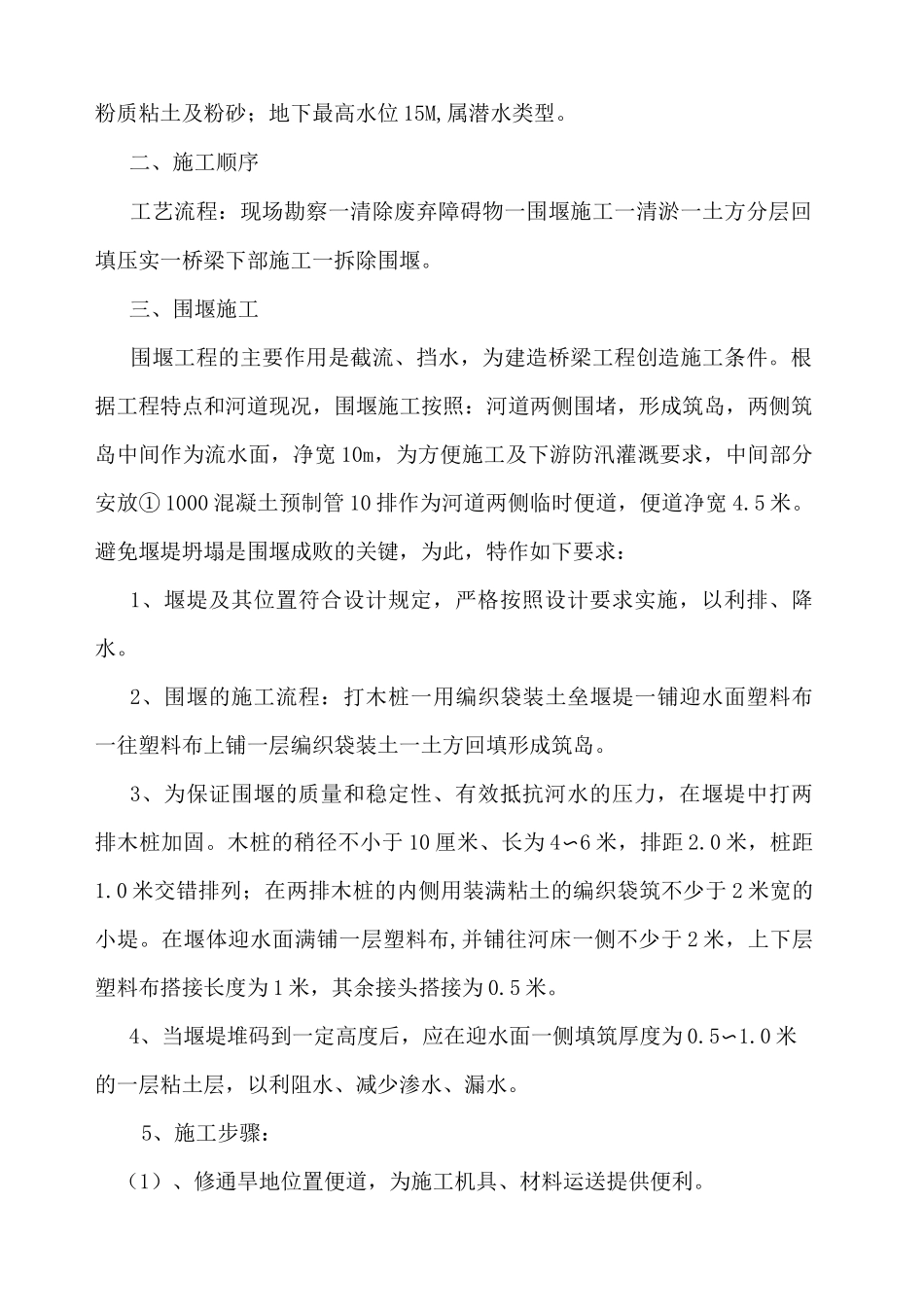

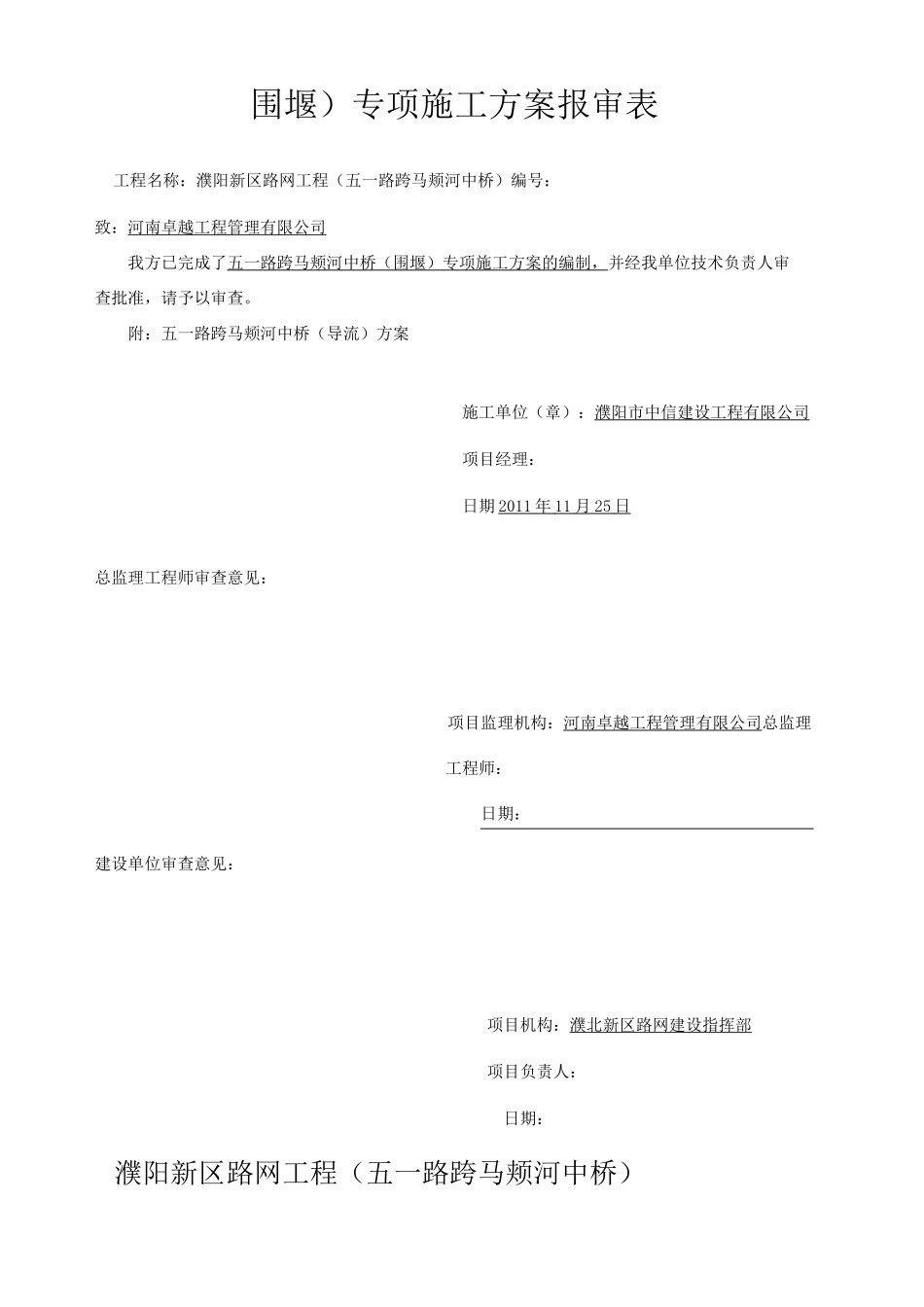

围堰)专项施工方案报审表工程名称:濮阳新区路网工程(五一路跨马颊河中桥)编号:致:河南卓越工程管理有限公司我方已完成了五一路跨马颊河中桥(围堰)专项施工方案的编制,并经我单位技术负责人审查批准,请予以审查。附:五一路跨马颊河中桥(导流)方案施工单位(章):濮阳市中信建设工程有限公司项目经理:日期 2011 年 11 月 25 日 总监理工程师审查意见:项目监理机构:河南卓越工程管理有限公司总监理工程师:日期:建设单位审查意见:项目机构:濮北新区路网建设指挥部项目负责人:日期:濮阳新区路网工程(五一路跨马颊河中桥)围堰(专项)施工方案编制人:审核人:濮阳市中信建设工程有限公司2011 年 11 月 25 日围堰专项施工方案一、工程概况该桥位于五一路与马颊河交汇处,桥梁中心桩号 K0+732,桥位处马颊河河道为梯形断面,河道开口宽 37M,河底宽 20M,河底高程 45.402M,设计水位 50.02M。结构型式:上部采用 3*20m 预应力简支空心板,下部采用柱式桥墩,桩式桥台,钻孔灌注桩基础。交角为 50°。桥位处属于黄河中下游冲堆积平原,地层属第四纪黄河冲堆积的粉土,粉质粘土及粉砂;地下最高水位 15M,属潜水类型。二、施工顺序工艺流程:现场勘察一清除废弃障碍物一围堰施工一清淤一土方分层回填压实一桥梁下部施工一拆除围堰。三、围堰施工围堰工程的主要作用是截流、挡水,为建造桥梁工程创造施工条件。根据工程特点和河道现况,围堰施工按照:河道两侧围堵,形成筑岛,两侧筑岛中间作为流水面,净宽 10m,为方便施工及下游防汛灌溉要求,中间部分安放① 1000 混凝土预制管 10 排作为河道两侧临时便道,便道净宽 4.5 米。避免堰堤坍塌是围堰成败的关键,为此,特作如下要求:1、堰堤及其位置符合设计规定,严格按照设计要求实施,以利排、降水。2、围堰的施工流程:打木桩一用编织袋装土垒堰堤一铺迎水面塑料布一往塑料布上铺一层编织袋装土一土方回填形成筑岛。3、为保证围堰的质量和稳定性、有效抵抗河水的压力,在堰堤中打两排木桩加固。木桩的稍径不小于 10 厘米、长为 4〜6 米,排距 2.0 米,桩距1.0 米交错排列;在两排木桩的内侧用装满粘土的编织袋筑不少于 2 米宽的小堤。在堰体迎水面满铺一层塑料布,并铺往河床一侧不少于 2 米,上下层塑料布搭接长度为 1 米,其余接头搭接为 0.5 米。4、当堰堤堆码到一定高度后,应在迎水面一侧填筑厚度为 0.5〜1.0 米的一层粘土层,以...
