冷缩电缆中间接头制作安装作业指导书编码:DLFJAZ-031 适用范围 1152 编写依据 1153 作业流程图 1154 安全风险辨析与预控 1155 作业内容…………………………………………………………………………
1161 适用范围1

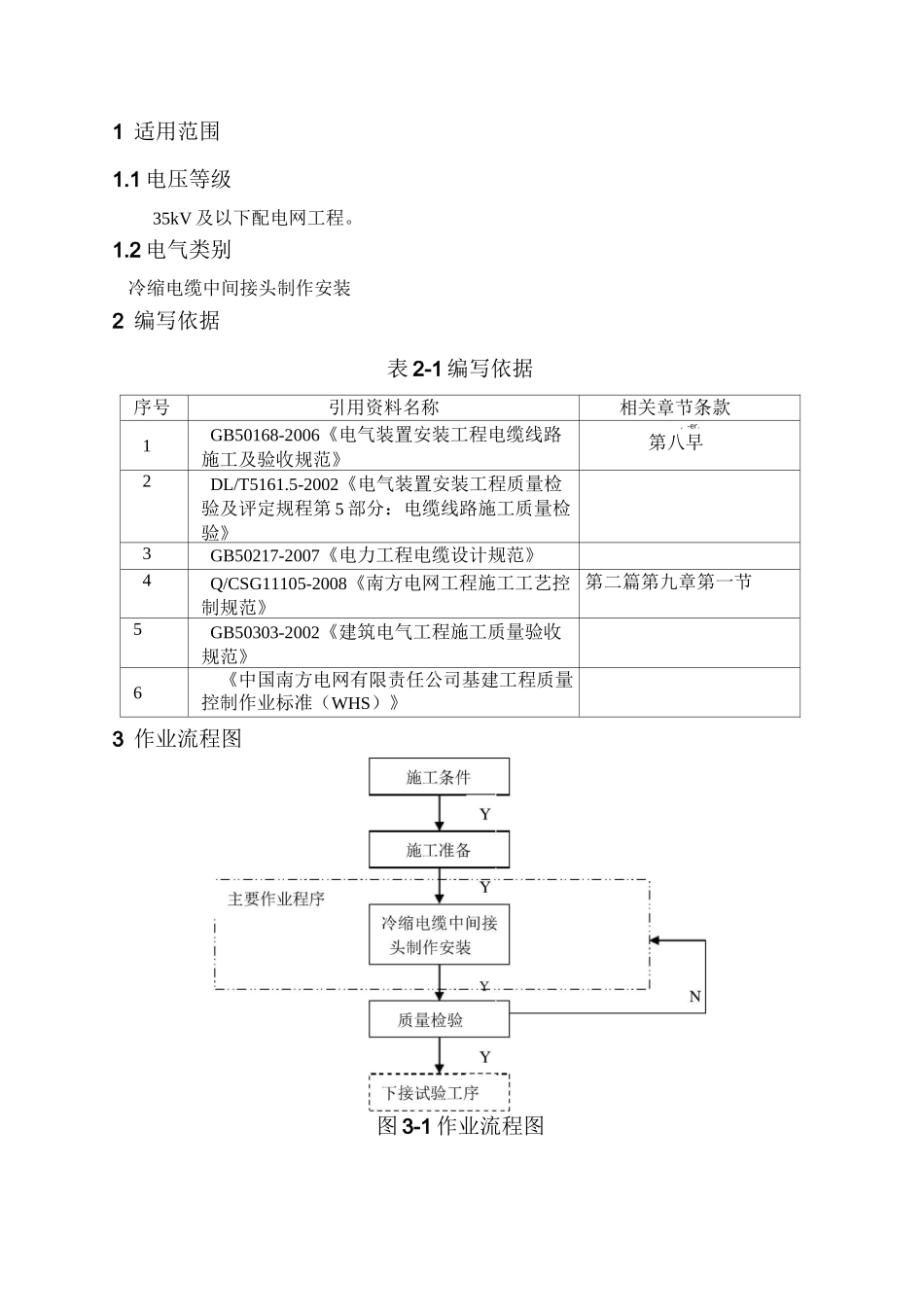

1 电压等级35kV 及以下配电网工程
2 电气类别冷缩电缆中间接头制作安装2 编写依据表 2-1 编写依据序号引用资料名称相关章节条款1GB50168-2006《电气装置安装工程电缆线路施工及验收规范》,-er
第八早2DL/T5161
5-2002《电气装置安装工程质量检验及评定规程第 5 部分:电缆线路施工质量检验》3GB50217-2007《电力工程电缆设计规范》4Q/CSG11105-2008《南方电网工程施工工艺控制规范》第二篇第九章第一节5GB50303-2002《建筑电气工程施工质量验收规范》6《中国南方电网有限责任公司基建工程质量控制作业标准(WHS)》3 作业流程图图 3-1 作业流程图4 安全风险辨析与预控表 4-1 工作前安全风险辨析及预控措施表序号安全风险预控措施检查结果1机械伤害电缆压接前,应确认液压钳的钳体、液压管及连接口等部位完好无损后才使用,以免设备爆裂伤人压接电缆时,严禁将手指伸入压模内用刀或其他工具时,刃口不准对着人体2触电邻近运彳丁中设备或在运彳丁中电缆坑道内作业必须按规定办理工作票对作业坑道内和邻近的运行中设备采取有效的保护措施加强使用前及使用过程中的检查保护零线与工作零线不得混接,开关箱漏电保护器灵敏可靠,漏电保护装置参数应匹配,严格执行“一机、一闸、一漏、一箱”的要求用电管理和检修维护必须规范,并由专业电工进仃,配电相必须上锁,并米取防雨措施电动工具,在使用前应检查外壳接地线是否良好,引出线有无损坏3高处坠落安全带应系在牢固的构件上,高处作业转位时,不得失去安全带保护路边制作电缆接头,
