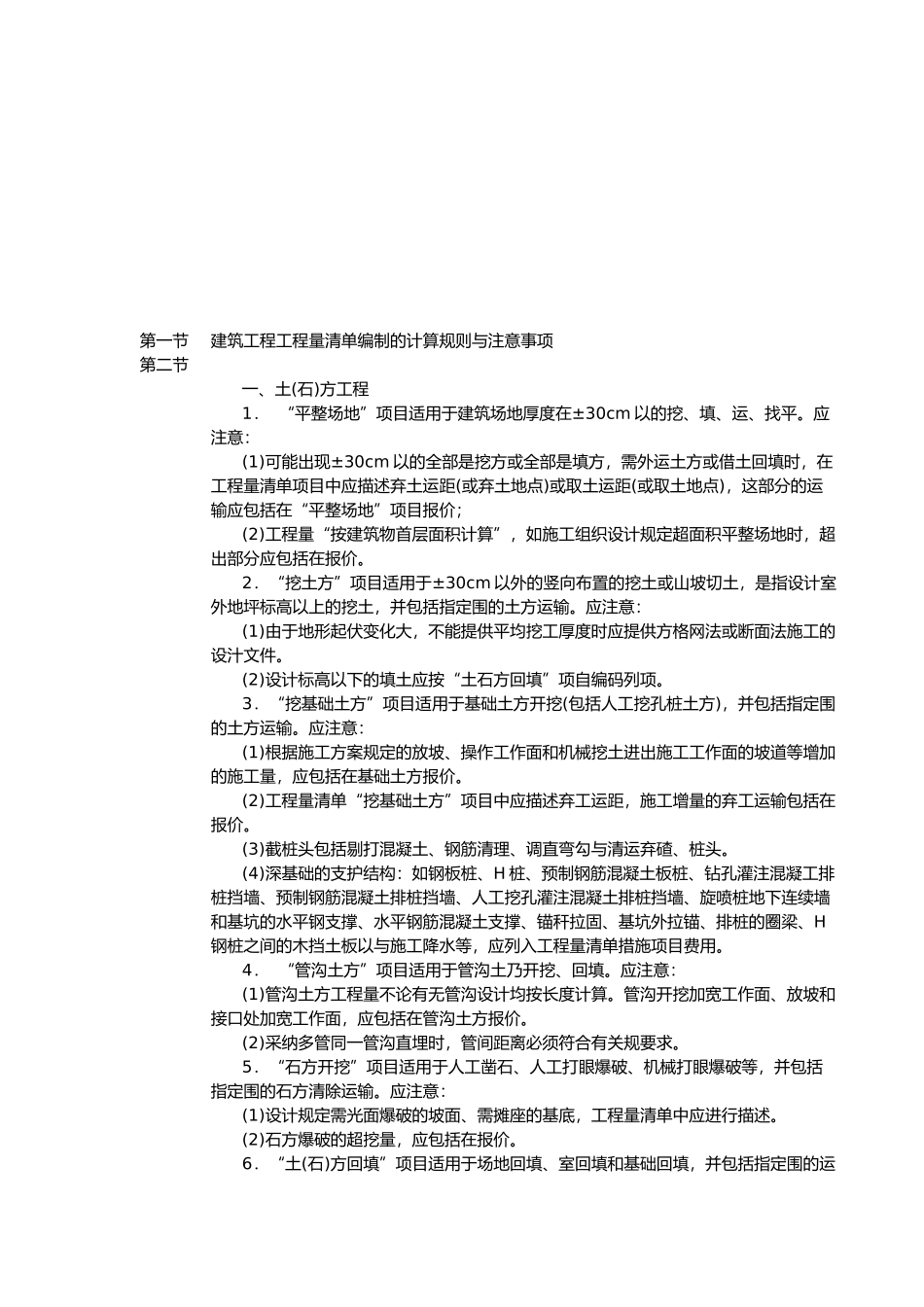

建筑工程工程量清单编制----------------------- -----------------------日期:第一节建筑工程工程量清单编制的计算规则与注意事项第二节 一、土(石)方工程 1. “平整场地”项目适用于建筑场地厚度在±30cm 以的挖、填、运、找平。应注意: (1)可能出现±30cm 以的全部是挖方或全部是填方,需外运土方或借土回填时,在工程量清单项目中应描述弃土运距(或弃土地点)或取土运距(或取土地点),这部分的运输应包括在“平整场地”项目报价; (2)工程量“按建筑物首层面积计算”,如施工组织设计规定超面积平整场地时,超出部分应包括在报价。 2.“挖土方”项目适用于±30cm 以外的竖向布置的挖土或山坡切土,是指设计室外地坪标高以上的挖土,并包括指定围的土方运输。应注意: (1)由于地形起伏变化大,不能提供平均挖工厚度时应提供方格网法或断面法施工的设汁文件。 (2)设计标高以下的填土应按“土石方回填”项自编码列项。 3.“挖基础土方”项目适用于基础土方开挖(包括人工挖孔桩土方),并包括指定围的土方运输。应注意: (1)根据施工方案规定的放坡、操作工作面和机械挖土进出施工工作面的坡道等增加的施工量,应包括在基础土方报价。 (2)工程量清单“挖基础土方”项目中应描述弃工运距,施工增量的弃工运输包括在报价。 (3)截桩头包括剔打混凝土、钢筋清理、调直弯勾与清运弃碴、桩头。 (4)深基础的支护结构:如钢板桩、H 桩、预制钢筋混凝土板桩、钻孔灌注混凝工排桩挡墙、预制钢筋混凝土排桩挡墙、人工挖孔灌注混凝土排桩挡墙、旋喷桩地下连续墙和基坑的水平钢支撑、水平钢筋混凝土支撑、锚秆拉固、基坑外拉锚、排桩的圈梁、H钢桩之间的木挡土板以与施工降水等,应列入工程量清单措施项目费用。 4. “管沟土方”项目适用于管沟土乃开挖、回填。应注意: (1)管沟土方工程量不论有无管沟设计均按长度计算。管沟开挖加宽工作面、放坡和接口处加宽工作面,应包括在管沟土方报价。 (2)采纳多管同一管沟直埋时,管间距离必须符合有关规要求。 5.“石方开挖”项目适用于人工凿石、人工打眼爆破、机械打眼爆破等,并包括指定围的石方清除运输。应注意: (1)设计规定需光面爆破的坡面、需摊座的基底,工程量清单中应进行描述。 (2)石方爆破的超挖量,应包括在报价。 6.“土(石)方回填”项目适用于场地回填、室回填和基础回填,并包括指定围的运输以与借土回填的土方开挖。应注意:基础土方放坡等施工的增加量,应包括在...
