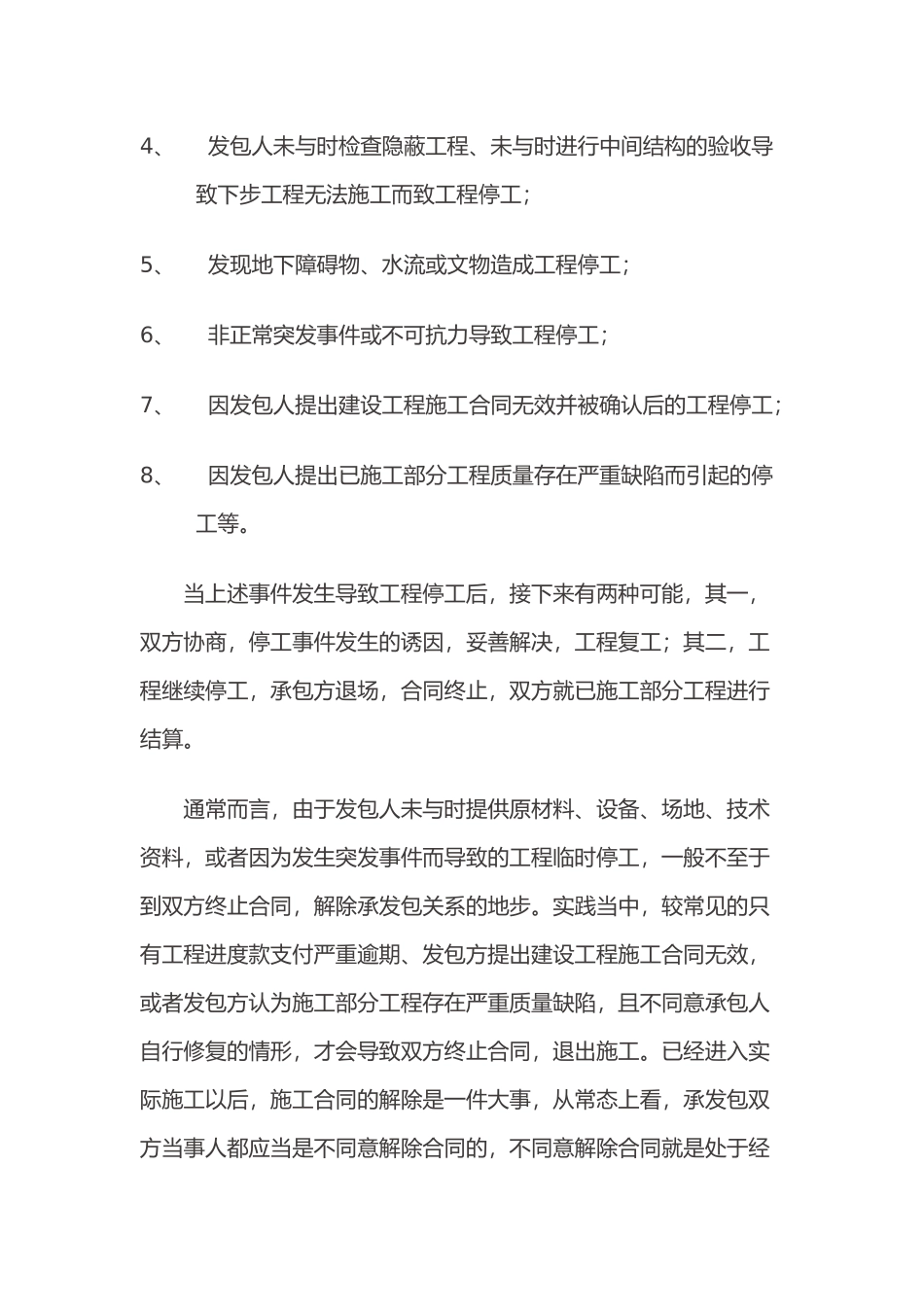

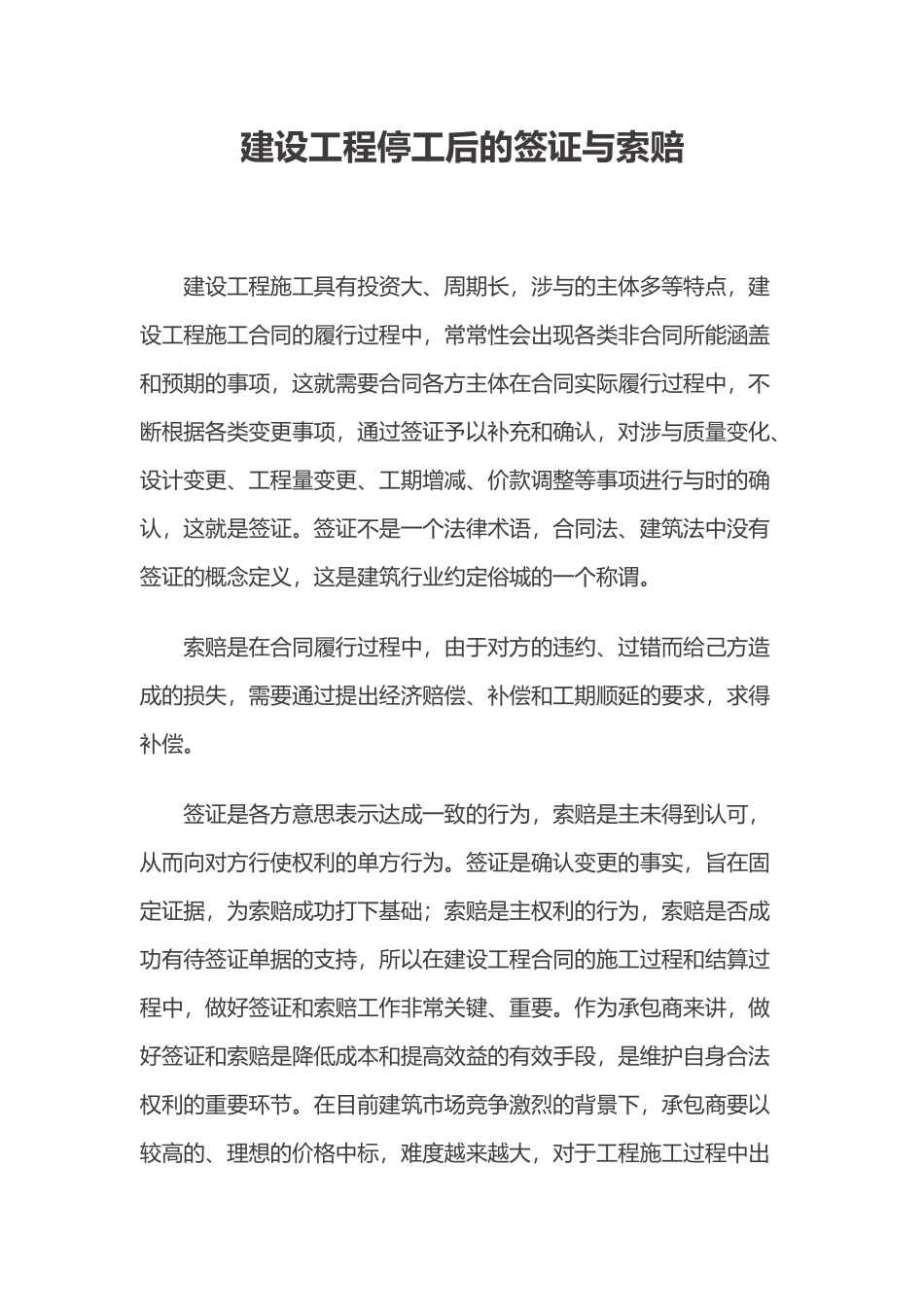

建设工程停工后的签证与索赔建设工程施工具有投资大、周期长,涉与的主体多等特点,建设工程施工合同的履行过程中,常常性会出现各类非合同所能涵盖和预期的事项,这就需要合同各方主体在合同实际履行过程中,不断根据各类变更事项,通过签证予以补充和确认,对涉与质量变化、设计变更、工程量变更、工期增减、价款调整等事项进行与时的确认,这就是签证
签证不是一个法律术语,合同法、建筑法中没有签证的概念定义,这是建筑行业约定俗城的一个称谓
索赔是在合同履行过程中,由于对方的违约、过错而给己方造成的损失,需要通过提出经济赔偿、补偿和工期顺延的要求,求得补偿
签证是各方意思表示达成一致的行为,索赔是主未得到认可,从而向对方行使权利的单方行为
签证是确认变更的事实,旨在固定证据,为索赔成功打下基础;索赔是主权利的行为,索赔是否成功有待签证单据的支持,所以在建设工程合同的施工过程和结算过程中,做好签证和索赔工作非常关键、重要
作为承包商来讲,做好签证和索赔是降低成本和提高效益的有效手段,是维护自身合法权利的重要环节

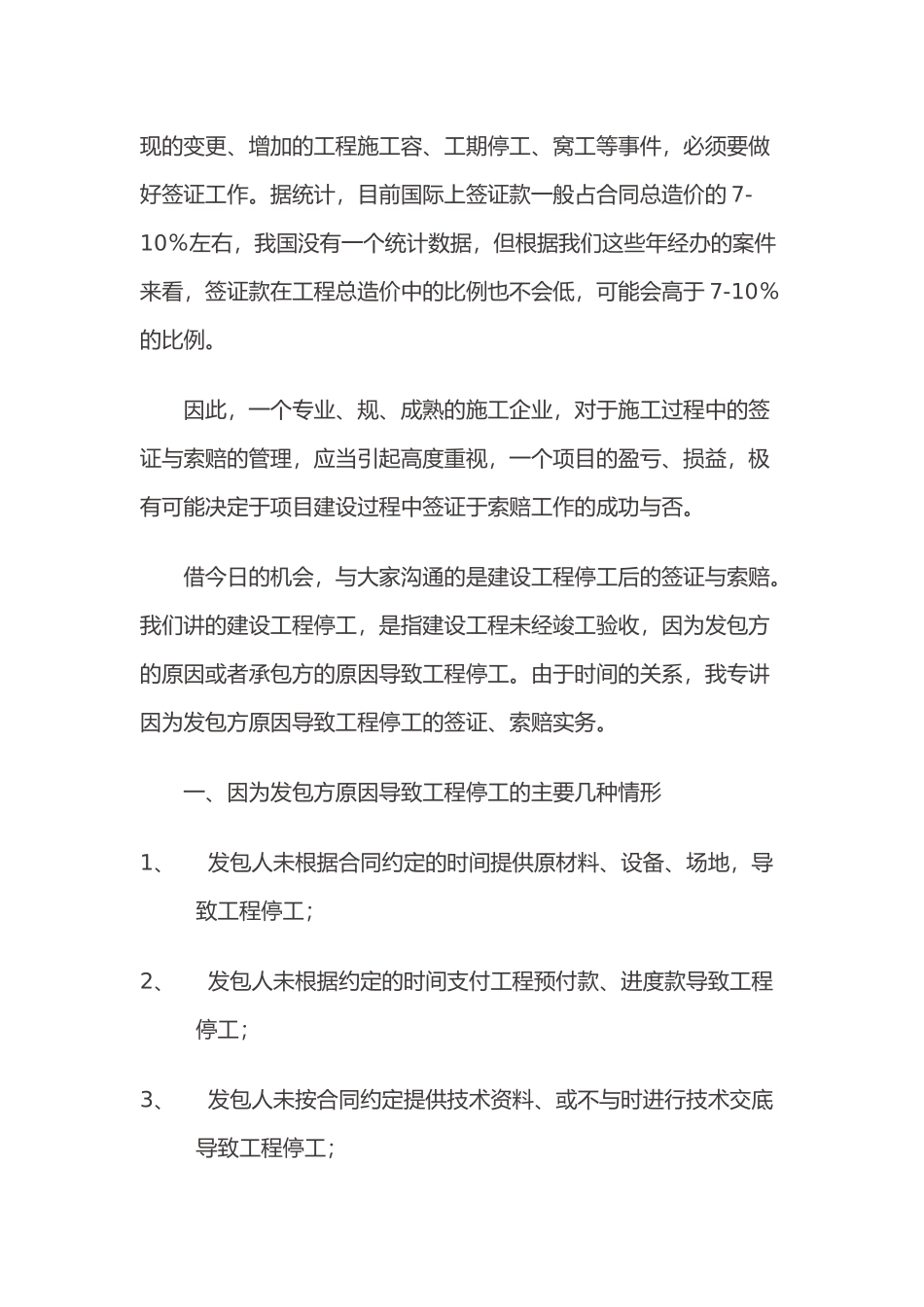

在目前建筑市场竞争激烈的背景下,承包商要以较高的、理想的价格中标,难度越来越大,对于工程施工过程中出现的变更、增加的工程施工容、工期停工、窝工等事件,必须要做好签证工作
据统计,目前国际上签证款一般占合同总造价的 7-10%左右,我国没有一个统计数据,但根据我们这些年经办的案件来看,签证款在工程总造价中的比例也不会低,可能会高于 7-10%的比例
因此,一个专业、规、成熟的施工企业,对于施工过程中的签证与索赔的管理,应当引起高度重视,一个项目的盈亏、损益,极有可能决定于项目建设过程中签证于索赔工作的成功与否
借今日的机会,与大家沟通的是建设工程停工后的签证与索赔
我们讲的建设工程停工,是指建设工程未经竣工验收,因为发包方的原因或者承包方的原因导致工程停工
由于时间的关系,我专讲因为发包方原因导
