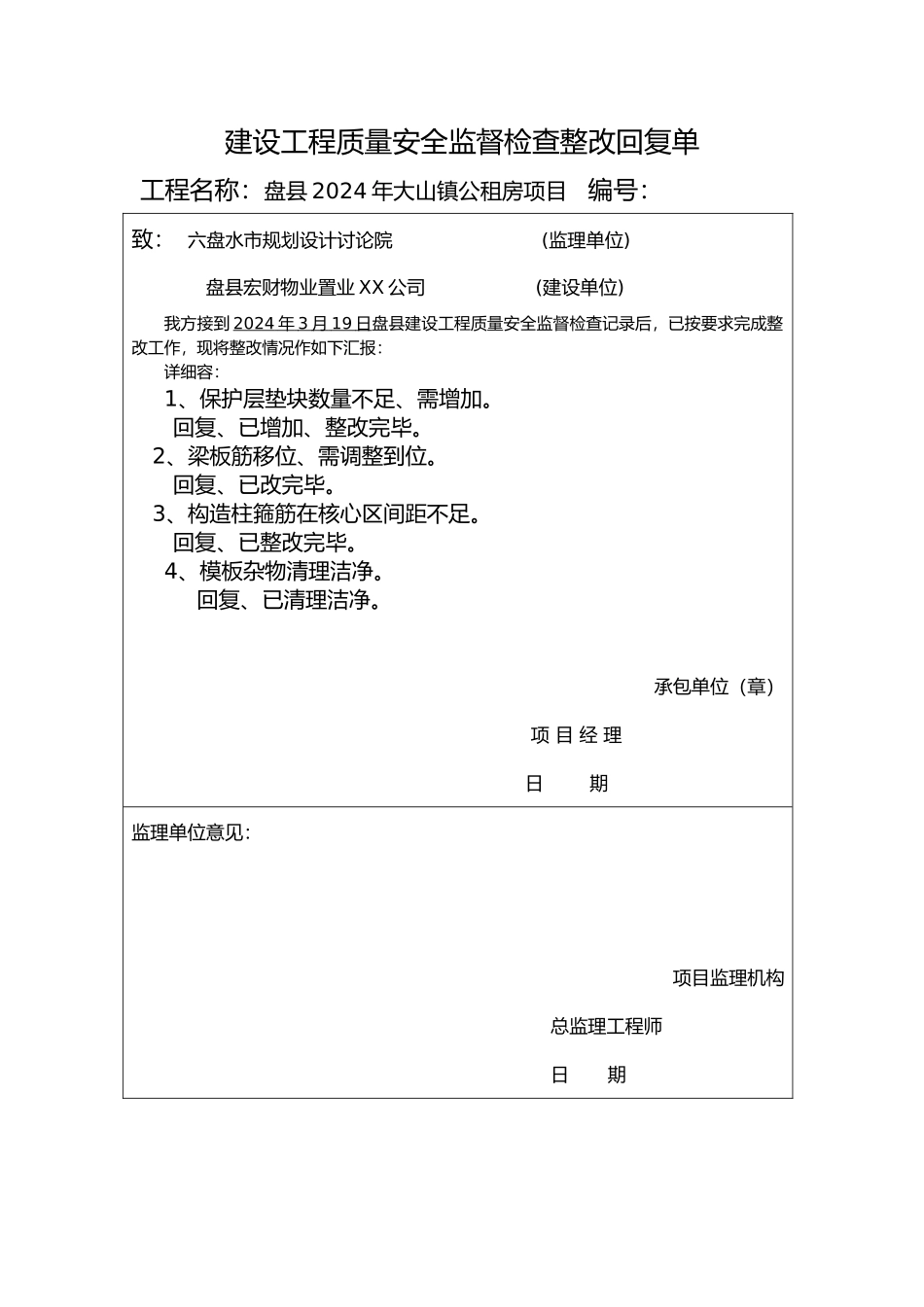

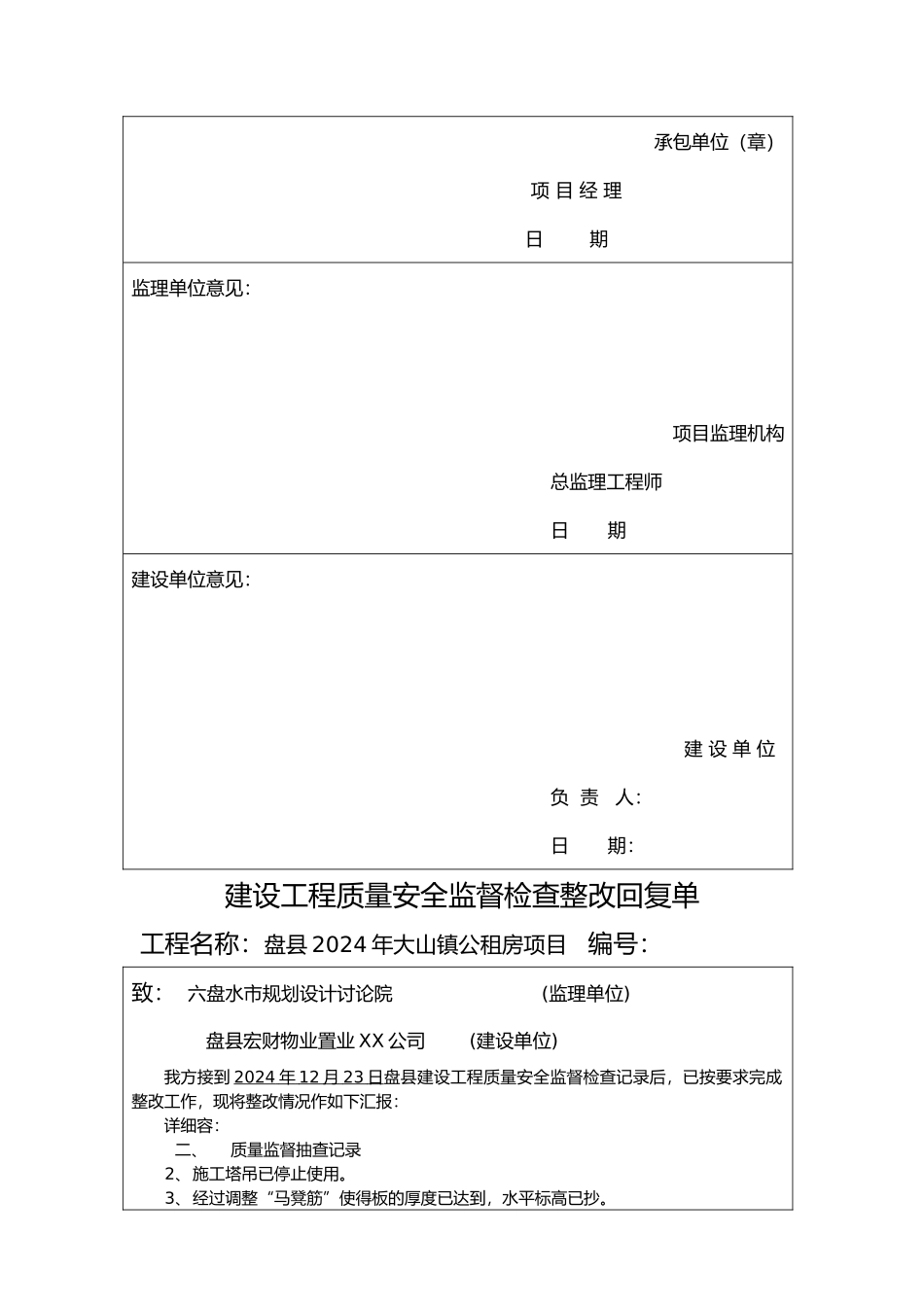

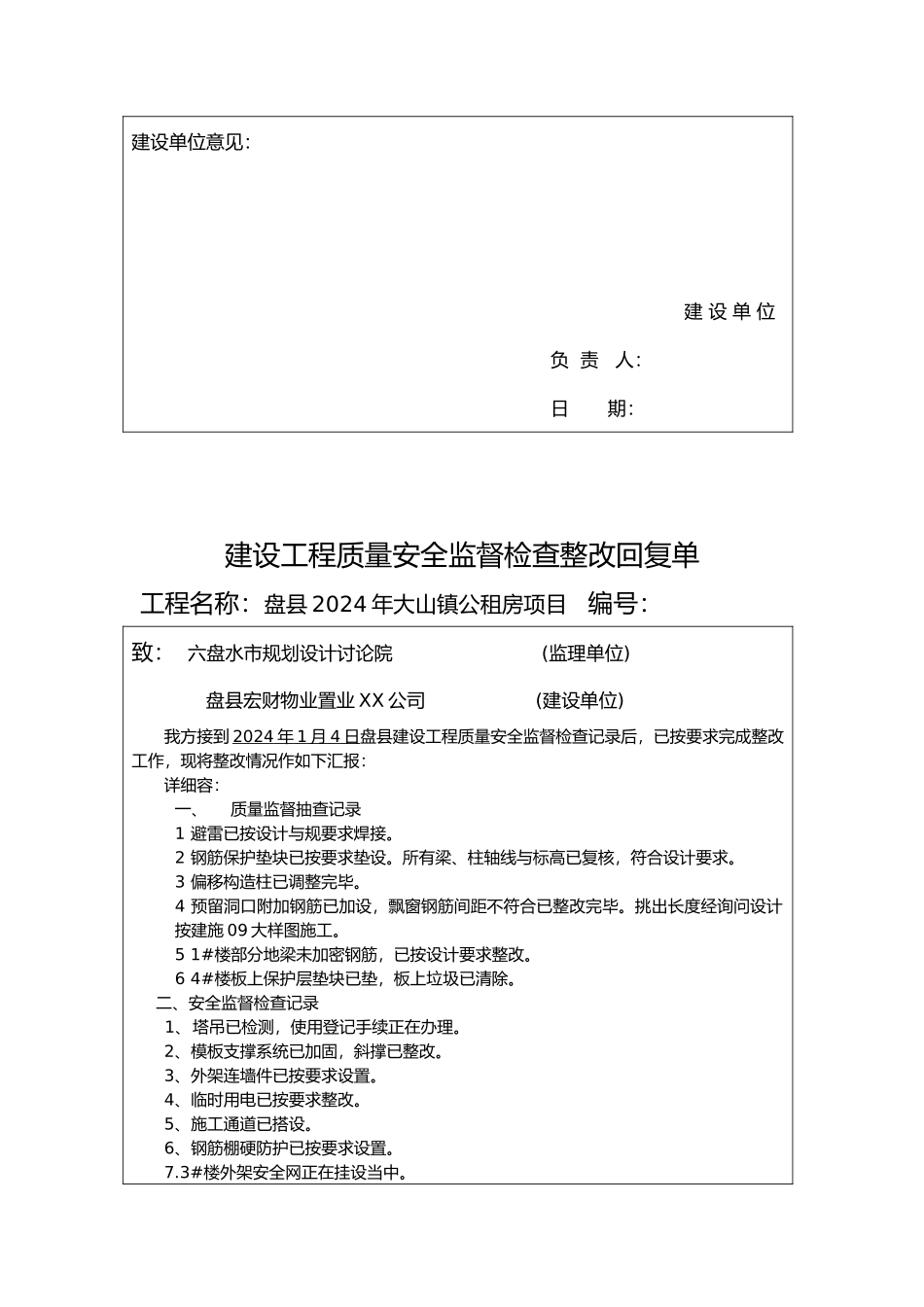

建设工程质量安全监督检查整改回复单工程名称:盘县 2024 年大山镇公租房项目 编号:致: 六盘水市规划设计讨论院 (监理单位)盘县宏财物业置业 XX 公司 (建设单位) 我方接到 2024 年 3 月 19 日 盘县建设工程质量安全监督检查记录后,已按要求完成整改工作,现将整改情况作如下汇报:详细容:1、保护层垫块数量不足、需增加。 回复、已增加、整改完毕。 2、梁板筋移位、需调整到位。 回复、已改完毕。 3、构造柱箍筋在核心区间距不足。 回复、已整改完毕。4、模板杂物清理洁净。回复、已清理洁净。承包单位(章) 项 目 经 理 日 期监理单位意见:项目监理机构总监理工程师日 期建设单位意见:建 设 单 位负 责 人:日 期:建设工程质量安全监督检查整改回复单工程名称:盘县 2024 年大山镇公租房项目 编号:致: 六盘水市规划设计讨论院 (监理单位)盘县宏财物业置业 XX 公司 (建设单位) 我方接到 2024 年 1 月 4 日 盘县建设工程质量安全监督检查记录后,已按要求完成整改工作,现将整改情况作如下汇报:详细容:一、质量监督抽查记录1 避雷已按设计与规要求焊接。2 钢筋保护垫块已按要求垫设。所有梁、柱轴线与标高已复核,符合设计要求。3 偏移构造柱已调整完毕。4 预留洞口附加钢筋已加设,飘窗钢筋间距不符合已整改完毕。挑出长度经询问设计按建施 09 大样图施工。5 1#楼部分地梁未加密钢筋,已按设计要求整改。6 4#楼板上保护层垫块已垫,板上垃圾已清除。二、安全监督检查记录1、塔吊已检测,使用登记手续正在办理。2、模板支撑系统已加固,斜撑已整改。3、外架连墙件已按要求设置。4、临时用电已按要求整改。5、施工通道已搭设。6、钢筋棚硬防护已按要求设置。7.3#楼外架安全网正在挂设当中。承包单位(章) 项 目 经 理 日 期监理单位意见:项目监理机构总监理工程师日 期建设单位意见:建 设 单 位负 责 人:日 期:建设工程质量安全监督检查整改回复单工程名称:盘县 2024 年大山镇公租房项目 编号:致: 六盘水市规划设计讨论院 (监理单位)盘县宏财物业置业 XX 公司 (建设单位) 我方接到 2024 年 12 月 23 日 盘县建设工程质量安全监督检查记录后,已按要求完成整改工作,现将整改情况作如下汇报:详细容:二、质量监督抽查记录2、施工塔吊已停止使用。3、经过调整“马凳筋”使得板的厚度已达到,水平标高已抄。4、板上垃圾已清除并用清水洗...
