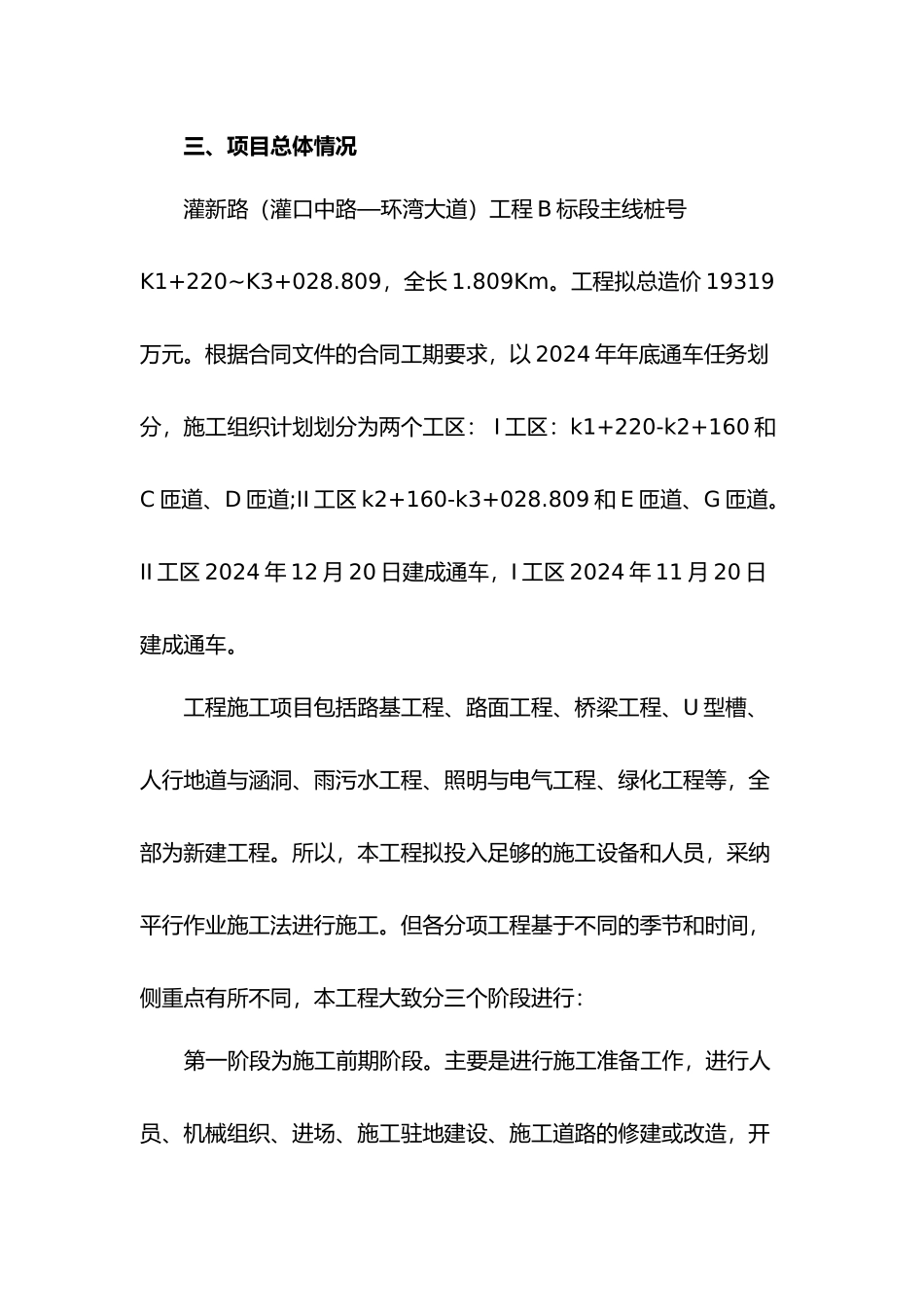

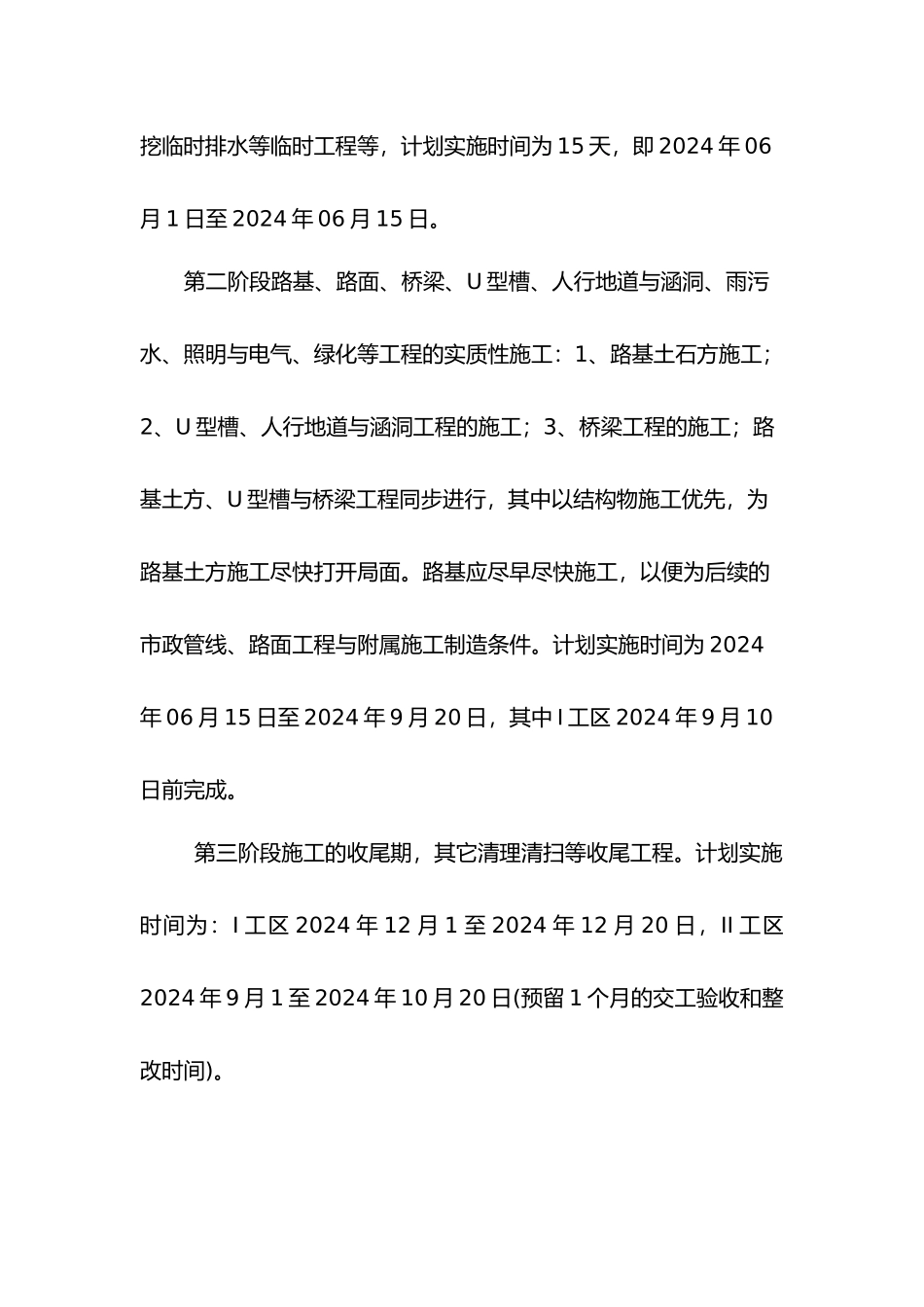

灌新路(灌口中路—环湾大道)工程 B 标段总进度计划编制说明一、 编制依据本施工进度计划编制依据为:1、招标文件要求的工期与其他有关要求;2、本工程的自然地理位置、自然环境条件;3、工程的结构和施工特点;4、施工与人力资源条件。二、编制原则:1、进度计划须符合合同工期要求;2、工程进度计划必须符合实际并能指导施工;3、反映施工组织与施工方法,充分体现人力设备和材料等资源投入情况;4、预料可能发生的施工障碍和变化;5、对重点控制性工程有详细的安排;6、贯彻合同条件与技术规的其他要求。三、项目总体情况灌新路(灌口中路—环湾大道)工程 B 标段主线桩号K1+220~K3+028.809,全长 1.809Km。工程拟总造价 19319万元。根据合同文件的合同工期要求,以 2024 年年底通车任务划分,施工组织计划划分为两个工区: I 工区:k1+220-k2+160 和C 匝道、D 匝道;II 工区 k2+160-k3+028.809 和 E 匝道、G 匝道。II 工区 2024 年 12 月 20 日建成通车,I 工区 2024 年 11 月 20 日建成通车。工程施工项目包括路基工程、路面工程、桥梁工程、U 型槽、人行地道与涵洞、雨污水工程、照明与电气工程、绿化工程等,全部为新建工程。所以,本工程拟投入足够的施工设备和人员,采纳平行作业施工法进行施工。但各分项工程基于不同的季节和时间,侧重点有所不同,本工程大致分三个阶段进行:第一阶段为施工前期阶段。主要是进行施工准备工作,进行人员、机械组织、进场、施工驻地建设、施工道路的修建或改造,开挖临时排水等临时工程等,计划实施时间为 15 天,即 2024 年 06月 1 日至 2024 年 06 月 15 日。第二阶段路基、路面、桥梁、U 型槽、人行地道与涵洞、雨污水、照明与电气、绿化等工程的实质性施工:1、路基土石方施工;2、U 型槽、人行地道与涵洞工程的施工;3、桥梁工程的施工;路基土方、U 型槽与桥梁工程同步进行,其中以结构物施工优先,为路基土方施工尽快打开局面。路基应尽早尽快施工,以便为后续的市政管线、路面工程与附属施工制造条件。计划实施时间为 2024年 06 月 15 日至 2024 年 9 月 20 日,其中 I 工区 2024 年 9 月 10日前完成。第三阶段施工的收尾期,其它清理清扫等收尾工程。计划实施时间为:I 工区 2024 年 12 月 1 至 2024 年 12 月 20 日,II 工区2024 年 9 月 1 至 2024 年 10 月 20 日(预留 1 个月的交工验收和...
