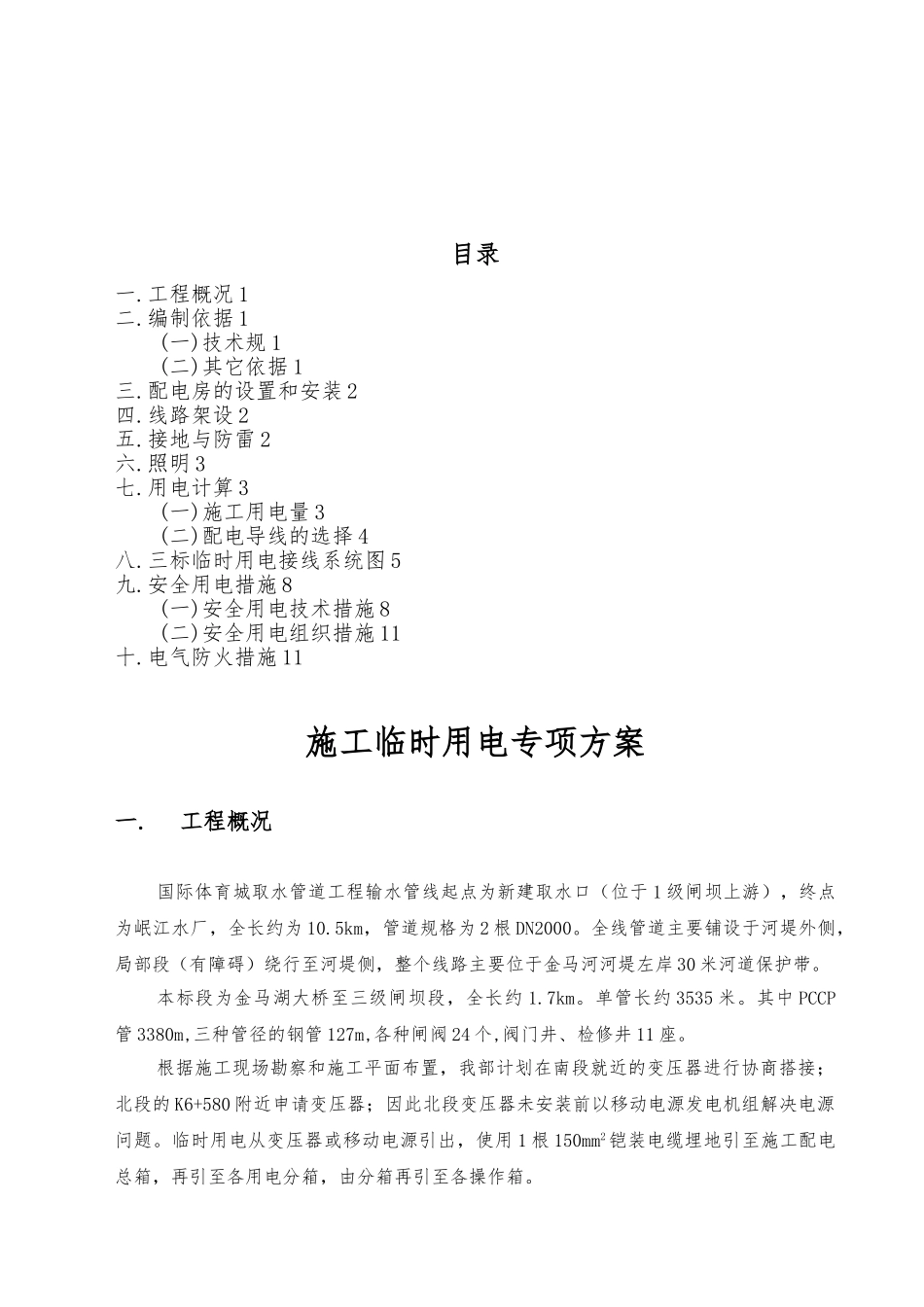

国 际 体 育 城 取 水 管 道 工 程(第 三 标 段 )施工临时用电专项方案编 制 :(项 目 总 工 程 师 签 字 )/ ( 日 期 )审 核 :(项 目 经 理 签 字 )/ ( 日 期 )批 准 :(公 司 总 工 程 师 )/ ( 日 期 )浦 东 新 区 三 林 桥 路工 程目录一.工程概况 1二.编制依据 1(一)技术规 1(二)其它依据 1三.配电房的设置和安装 2四.线路架设 2五.接地与防雷 2六.照明 3七.用电计算 3(一)施工用电量 3(二)配电导线的选择 4八.三标临时用电接线系统图 5九.安全用电措施 8(一)安全用电技术措施 8(二)安全用电组织措施 11十.电气防火措施 11施工临时用电专项方案一.工程概况国际体育城取水管道工程输水管线起点为新建取水口(位于 1 级闸坝上游),终点为岷江水厂,全长约为 10.5km,管道规格为 2 根 DN2000。全线管道主要铺设于河堤外侧,局部段(有障碍)绕行至河堤侧,整个线路主要位于金马河河堤左岸 30 米河道保护带。 本标段为金马湖大桥至三级闸坝段,全长约 1.7km。单管长约 3535 米。其中 PCCP管 3380m,三种管径的钢管 127m,各种闸阀 24 个,阀门井、检修井 11 座。根据施工现场勘察和施工平面布置,我部计划在南段就近的变压器进行协商搭接;北段的 K6+580 附近申请变压器;因此北段变压器未安装前以移动电源发电机组解决电源问题。临时用电从变压器或移动电源引出,使用 1 根 150mm2铠装电缆埋地引至施工配电总箱,再引至各用电分箱,由分箱再引至各操作箱。二.编制依据(一)技术规《低压配电设计规》GB50054-95《建筑工程施工现场供电安全规》GB50194-93《通用用电设备配电设计规》GB50055-93《供配电系统设计规》GB50052-95《施工现场临时用电安全技术规》JGJ46-2024《建筑施工安全检查标准》JGJ59-99(二)其它依据根据 JGJ46-2024《施工现场临时用电安全技术规》规定,临时用电设施在 5 台与5 台以上或设备总容量在 50kw 与 50kw 以上者,应编制临时用电施工组织设计。其容和步骤应包括:①现场勘探;②确定电源进线、变电所、配电室、总配电箱、分配电箱等的位置与线路走向;③进行负荷计算;④选择变压器容量,导线截面和电器的类型、规格;⑤制定安全用电措施和电气防火措施。三.配电房的设置和安装本施工场地变压器设在距离闸阀密集区约 220 米,配电总屏设在变压器旁边配电房,箱装隔离开关,能随时切断电源。配电总箱配...
