1 适用围 11
2 作业准备 11
1 业技术准备 11
2 外业技术准备 11
3 技术要求 11

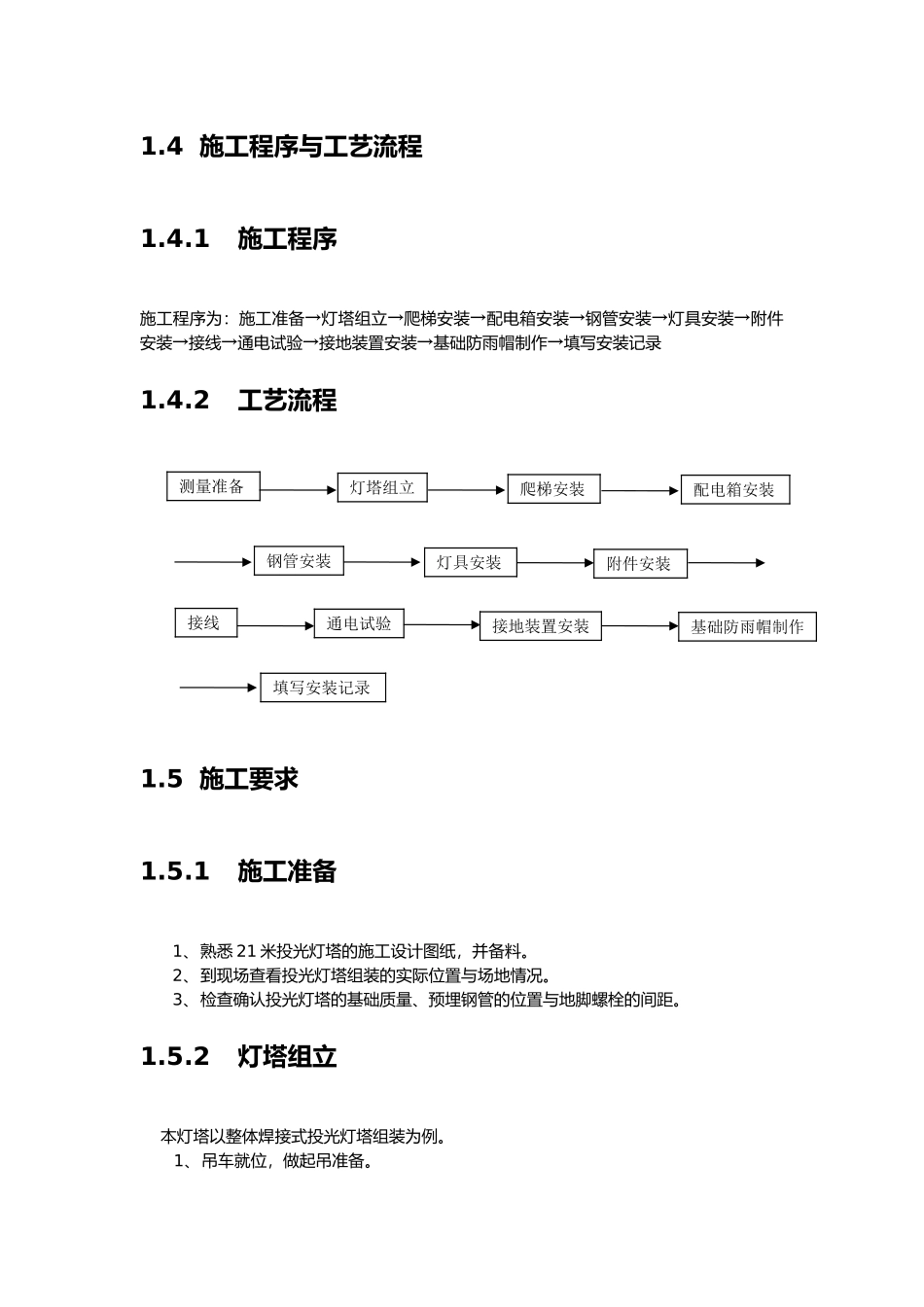

4 施工程序与工艺流程 21
1 施工程序 21
2 工艺流程 21
5 施工要求 21
1 施工准备 21
2 灯塔组立 21
3 爬梯安装 31
4 配电箱安装 31
5 钢管安装 31
6 灯具安装 31
7 其他附件安装 31
8 接线 31
9 通电实验 41
10 基地装置安装 41
11 基础防雨帽制作 41
6 劳动组织 41
1 劳动力组织方式 41
2 人员配备表 41
7 材料要求 51
8 设备机具配置 51
9 质量控制与检查 51
10 安全与环保要求 61
1 安全要求 61
2 环保要求 6投光灯塔安装施工作业指导书1

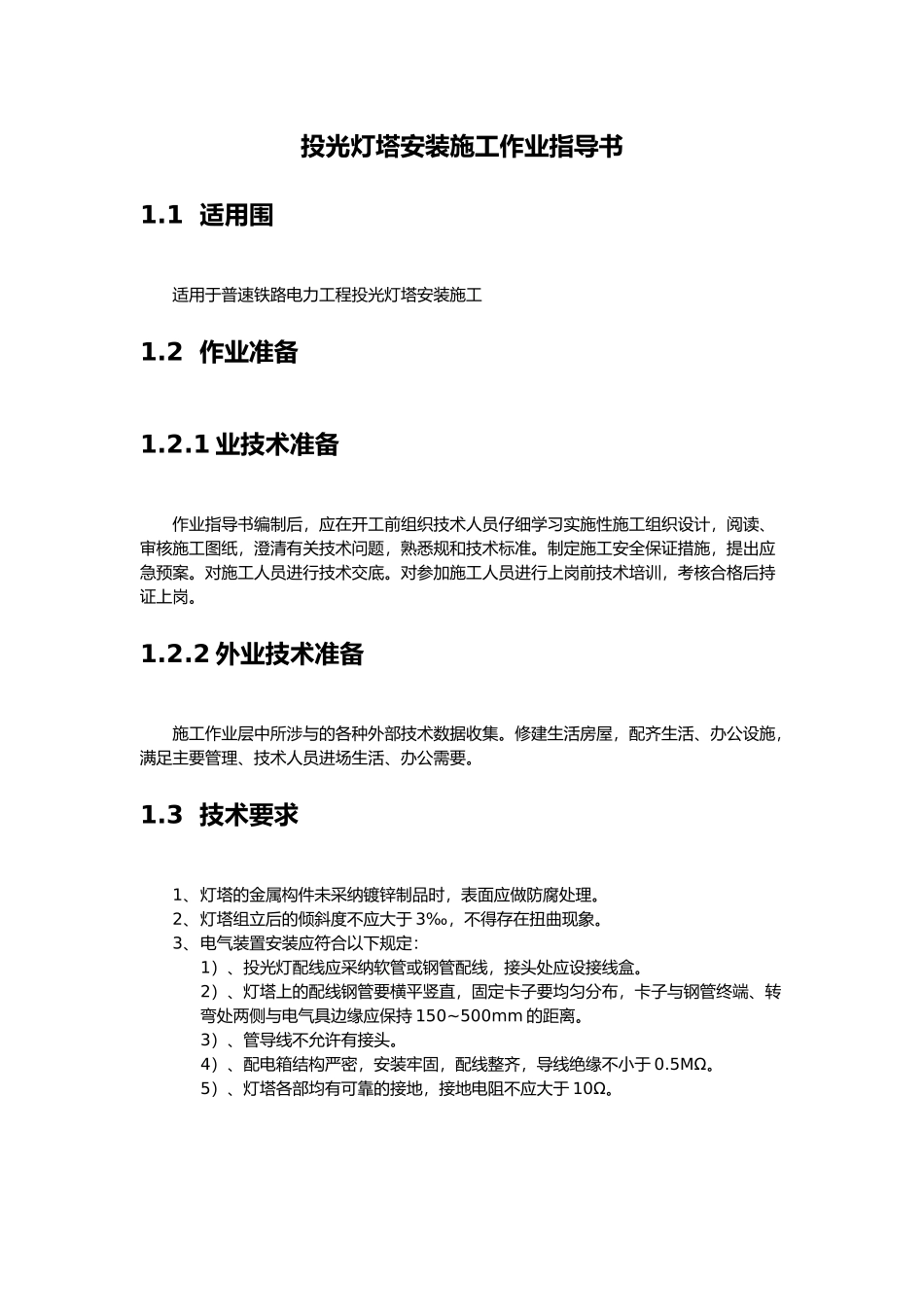

1 适用围适用于普速铁路电力工程投光灯塔安装施工1
2 作业准备1
1 业技术准备作业指导书编制后,应在开工前组织技术人员仔细学习实施性施工组织设计,阅读、审核施工图纸,澄清有关技术问题,熟悉规和技术标准
制定施工安全保证措施,提出应急预案
对施工人员进行技术交底
对参加施工人员进行上岗前技术培训,考核合格后持证上岗
2 外业技术准备施工作业层中所涉与的各种外部技术数据收集
修建生活房屋,配齐生活、办公设施,满足主要管理、技术人员进场生活、办公需要
3 技术要求1、灯塔的金属构件未采纳镀锌制品时,表面应做防腐处理
2、灯塔组立后的倾斜度不应大于 3‰,不得存在扭曲现象
3、电气装置安装应符合以下规定:1)、投光灯配线应采纳软管或钢管配线,接头处应设接线盒
2)、灯塔上的配线钢管要横平竖直,固定卡子要均匀分布,卡子与钢管终端、转弯处两侧与电气具边缘应保持 150~500mm 的距离
3)、管导线不允许有接头
4)、配电箱结构
