电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

施工质量检查实施细则

施工质量检查实施细则_第1页
1/11
施工质量检查实施细则_第2页
2/11
施工质量检查实施细则_第3页
3/11

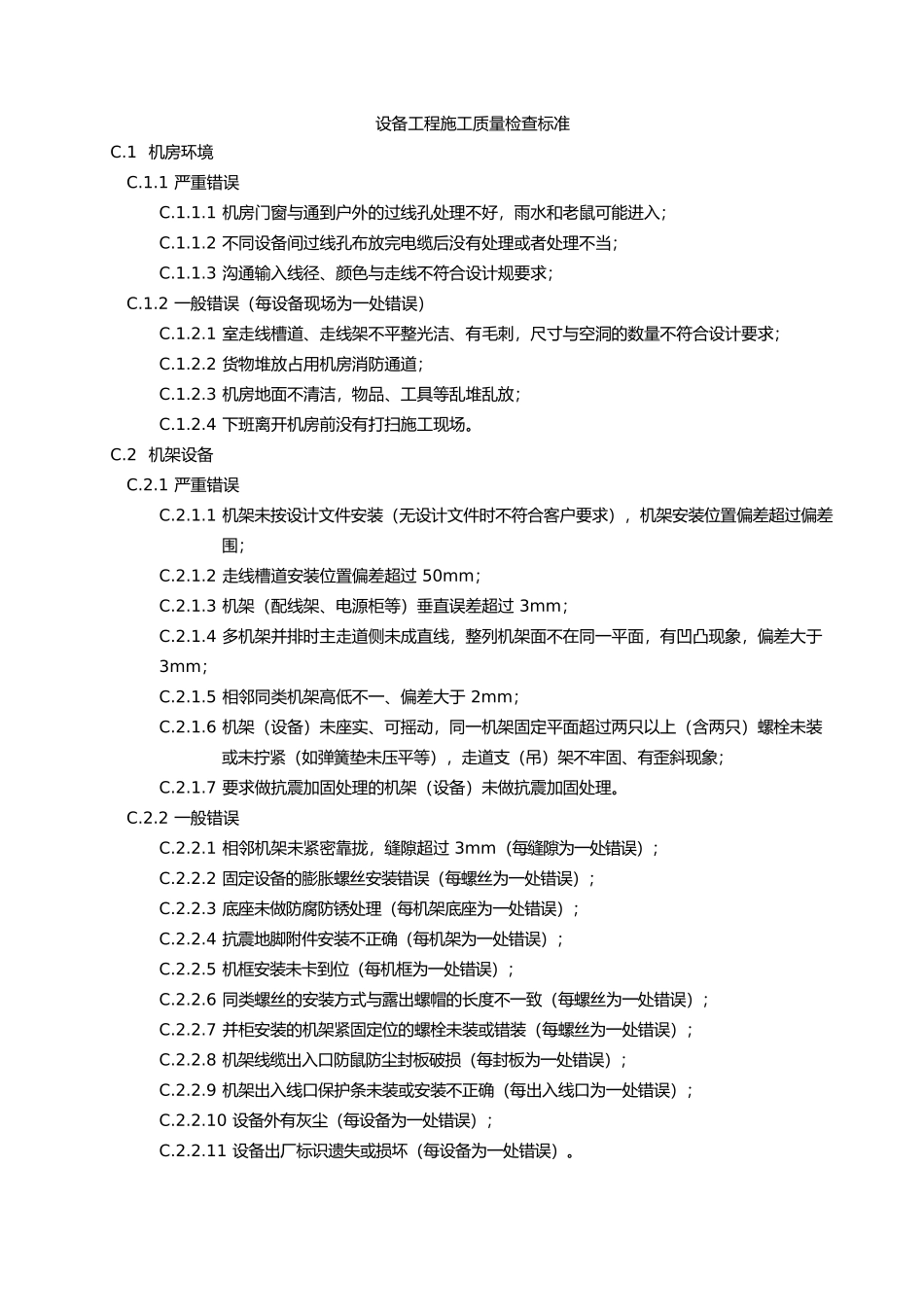

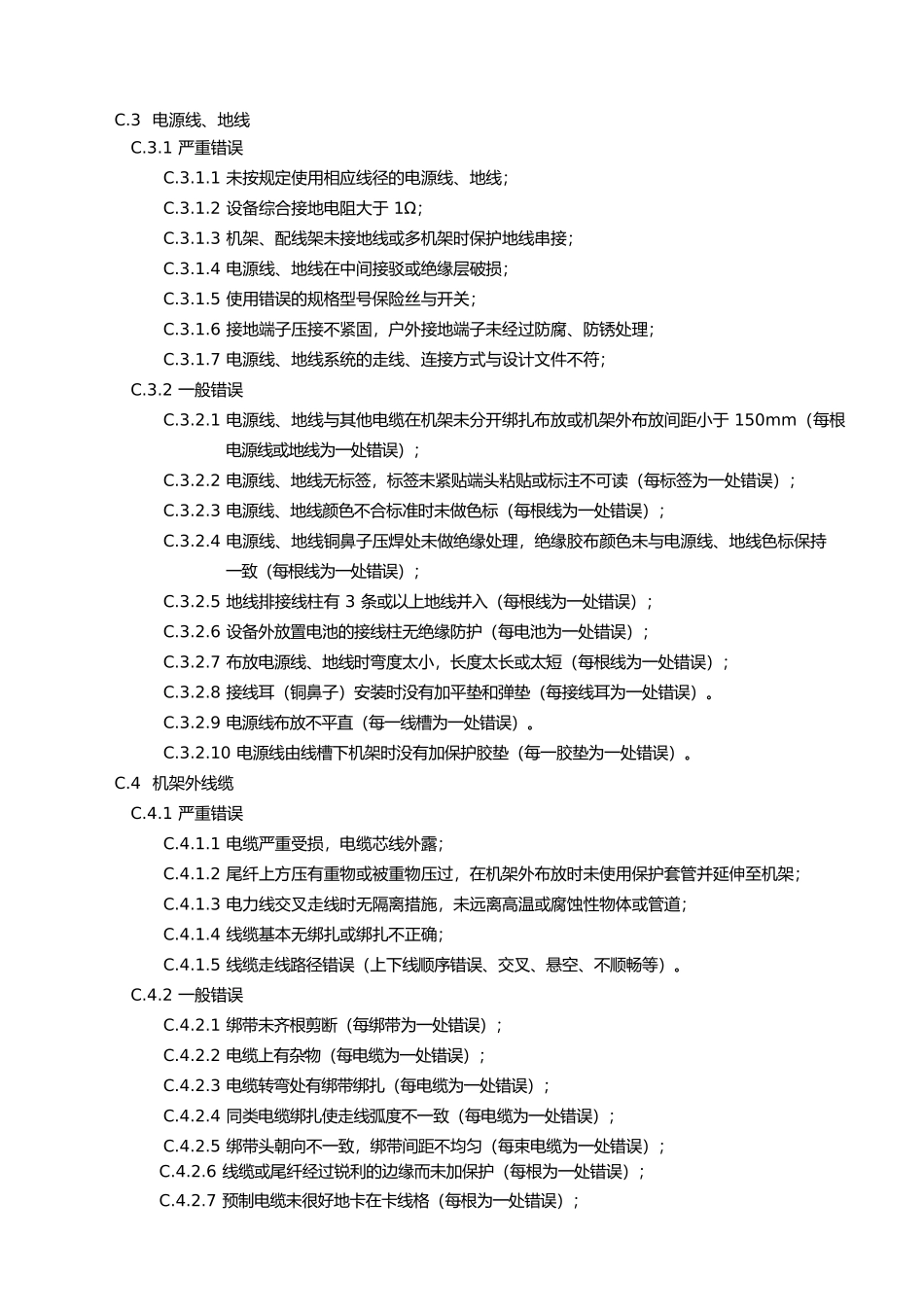

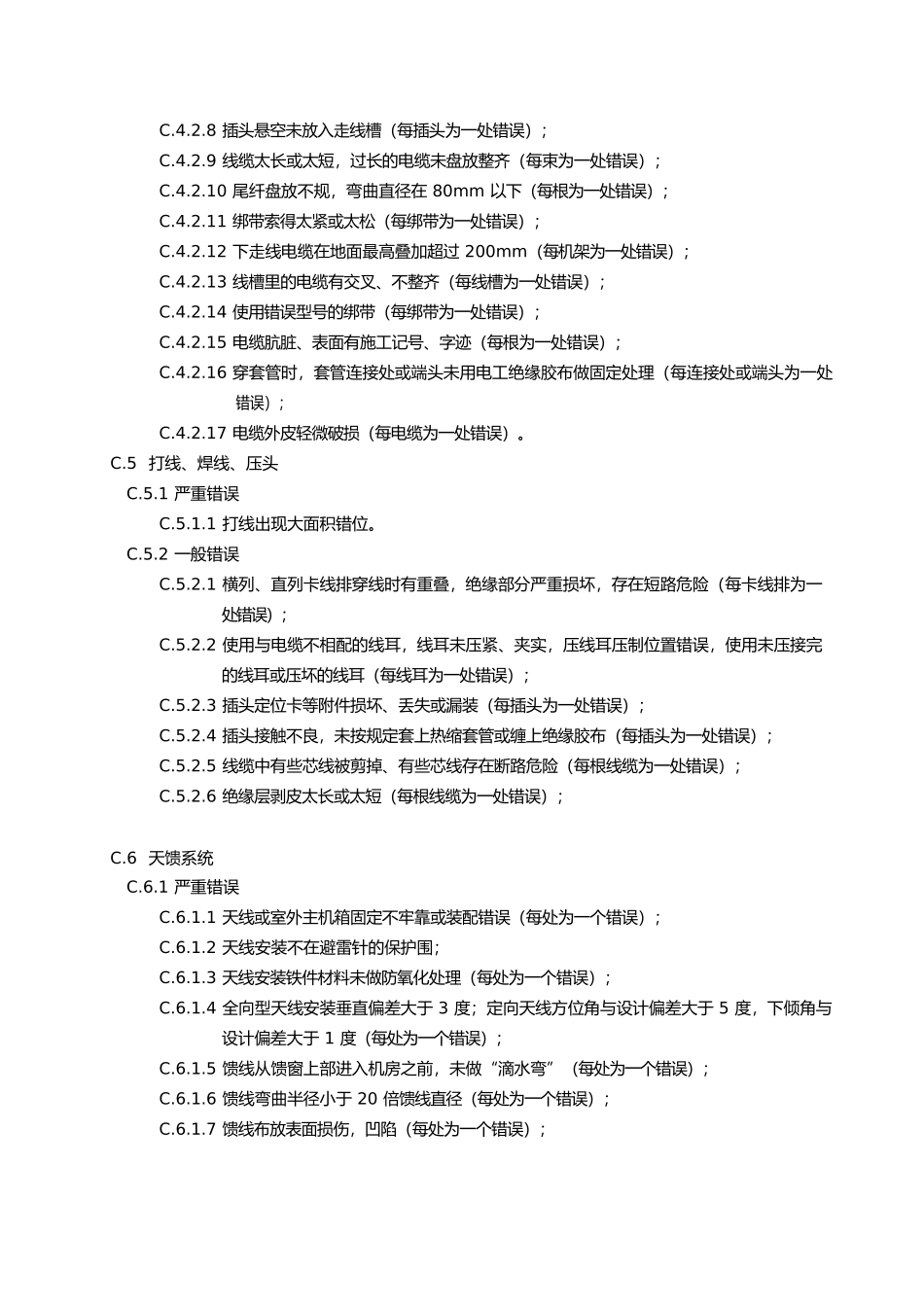

设备工程施工质量检查标准C.1 机房环境C.1.1 严重错误C.1.1.1 机房门窗与通到户外的过线孔处理不好,雨水和老鼠可能进入;C.1.1.2 不同设备间过线孔布放完电缆后没有处理或者处理不当;C.1.1.3 沟通输入线径、颜色与走线不符合设计规要求;C.1.2 一般错误(每设备现场为一处错误)C.1.2.1 室走线槽道、走线架不平整光洁、有毛刺,尺寸与空洞的数量不符合设计要求;C.1.2.2 货物堆放占用机房消防通道;C.1.2.3 机房地面不清洁,物品、工具等乱堆乱放;C.1.2.4 下班离开机房前没有打扫施工现场。C.2 机架设备C.2.1 严重错误C.2.1.1 机架未按设计文件安装(无设计文件时不符合客户要求),机架安装位置偏差超过偏差围;C.2.1.2 走线槽道安装位置偏差超过 50mm;C.2.1.3 机架(配线架、电源柜等)垂直误差超过 3mm;C.2.1.4 多机架并排时主走道侧未成直线,整列机架面不在同一平面,有凹凸现象,偏差大于3mm;C.2.1.5 相邻同类机架高低不一、偏差大于 2mm;C.2.1.6 机架(设备)未座实、可摇动,同一机架固定平面超过两只以上(含两只)螺栓未装或未拧紧(如弹簧垫未压平等),走道支(吊)架不牢固、有歪斜现象;C.2.1.7 要求做抗震加固处理的机架(设备)未做抗震加固处理。C.2.2 一般错误C.2.2.1 相邻机架未紧密靠拢,缝隙超过 3mm(每缝隙为一处错误);C.2.2.2 固定设备的膨胀螺丝安装错误(每螺丝为一处错误);C.2.2.3 底座未做防腐防锈处理(每机架底座为一处错误);C.2.2.4 抗震地脚附件安装不正确(每机架为一处错误);C.2.2.5 机框安装未卡到位(每机框为一处错误);C.2.2.6 同类螺丝的安装方式与露出螺帽的长度不一致(每螺丝为一处错误);C.2.2.7 并柜安装的机架紧固定位的螺栓未装或错装(每螺丝为一处错误);C.2.2.8 机架线缆出入口防鼠防尘封板破损(每封板为一处错误);C.2.2.9 机架出入线口保护条未装或安装不正确(每出入线口为一处错误);C.2.2.10 设备外有灰尘(每设备为一处错误);C.2.2.11 设备出厂标识遗失或损坏(每设备为一处错误)。C.3 电源线、地线C.3.1 严重错误C.3.1.1 未按规定使用相应线径的电源线、地线;C.3.1.2 设备综合接地电阻大于 1Ω;C.3.1.3 机架、配线架未接地线或多机架时保护地线串接;C.3.1.4 电源线、地线在中间接驳或绝缘层破损;C.3.1.5 使用错误的规格型号保险丝与开关;C.3.1.6 接地端子压接不紧固,户外接地端子未经过防腐、防锈处理;C.3.1...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

施工质量检查实施细则

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
