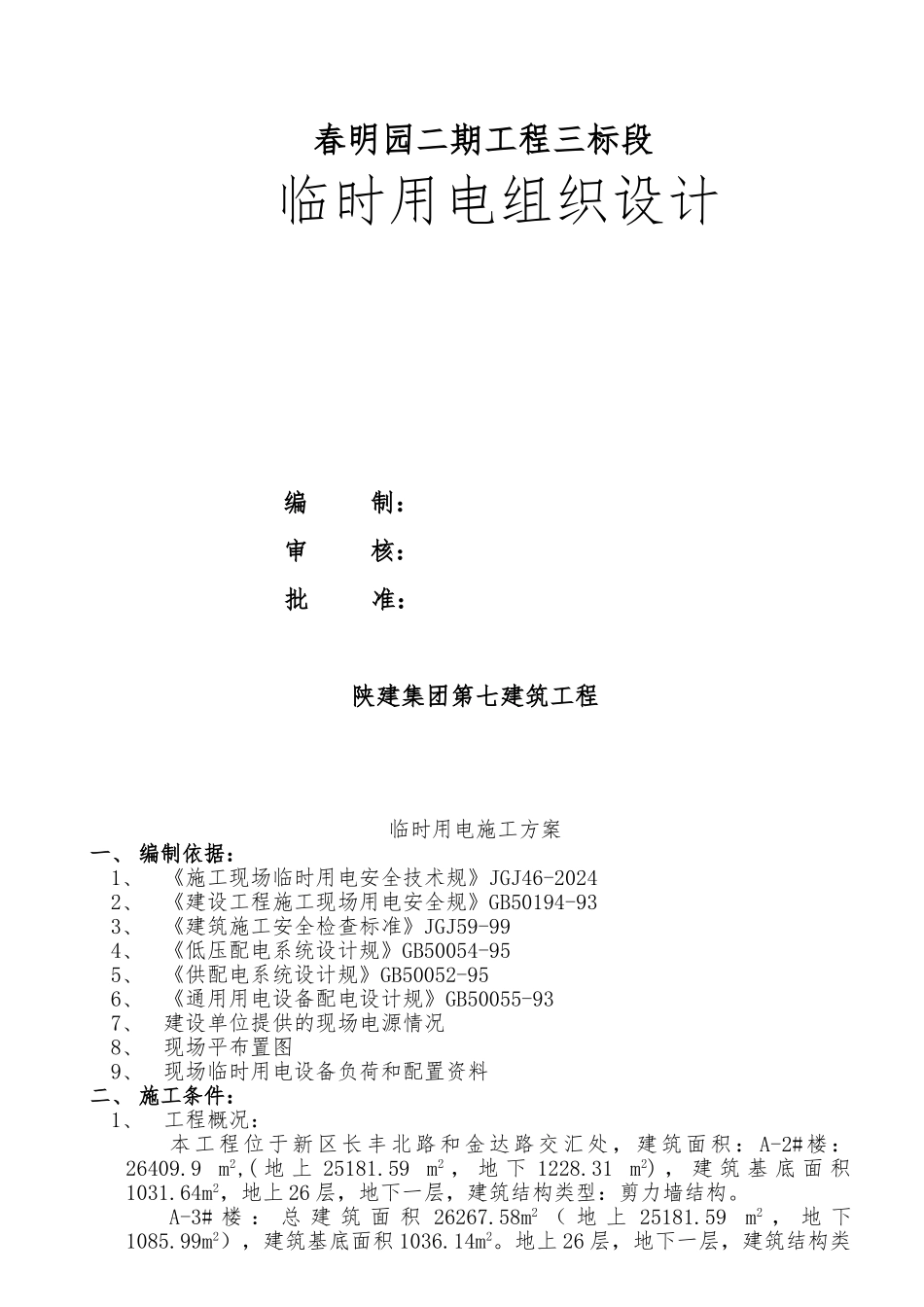

春明园二期工程三标段临时用电组织设计编 制:审 核:批 准:陕建集团第七建筑工程临时用电施工方案一、 编制依据:1、《施工现场临时用电安全技术规》JGJ46-20242、《建设工程施工现场用电安全规》GB50194-933、《建筑施工安全检查标准》JGJ59-994、《低压配电系统设计规》GB50054-955、《供配电系统设计规》GB50052-956、《通用用电设备配电设计规》GB50055-937、建设单位提供的现场电源情况8、现场平布置图9、现场临时用电设备负荷和配置资料二、 施工条件:1、工程概况:本工程位于新区长丰北路和金达路交汇处,建筑面积: A-2#楼:26409
9 m2,( 地 上 25181
59 m2 , 地 下 1228
31 m2) , 建 筑 基 底 面 积1031
64m2,地上 26 层,地下一层,建筑结构类型:剪力墙结构
A-3# 楼 : 总 建 筑 面 积 26267
58m2 ( 地 上 25181
59 m2 , 地 下1085
99m2),建筑基底面积 1036
地上 26 层,地下一层,建筑结构类型:剪力墙结构
地下车库:总建筑面积 5752
2、现场情况施工用场地南北宽约 150 米,东西长约 110 米,施工现场由于和二标段相邻,根据现场条件,二标段和三标段共同在施工用地上联合对施工临建、办公 、生活区布置在预建建筑物的东边 42×110m 的场地上,两家共建一个施工配电室,配电室位置在靠近场地南边距 3#楼距离约 40 米处设置,具体见附图:施工现场施工现场平面布置图

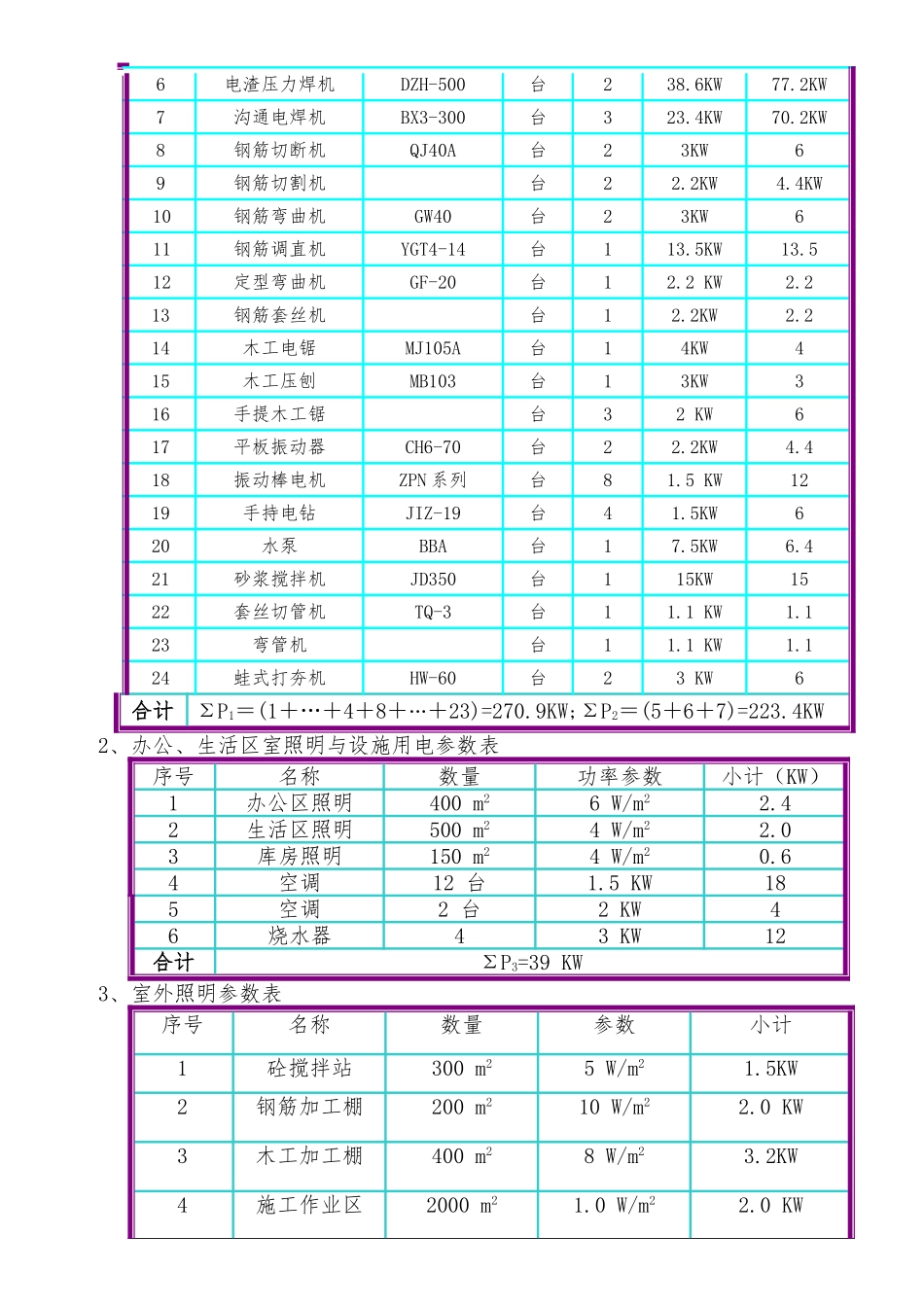

三、供电系统总体部署:根据建设单位提供电源情况以与项目部总的施工部署与施工安排要求,为满足各施工段施工生产的需要,在施工现场 3#楼东南角距 3#楼距离约 30 米位置建配电室一个,配电室设置二个配电柜,分别向办公区、生活区与作业区(塔
