金佳矿恢复 1
3 米旋流器安装工程施工组织设计一、 工程概况(一)、工程简介 金佳矿恢复 1
3 米旋流器安装工程位于盘江精煤股份金佳煤矿选煤厂主厂房
原主厂房+22
4 平面已经安装 1
5 米旋流器,现在该旋流器附近增设一台1
3 米旋流器,并与主厂房+4
5 米平面原有介质泵搭接
安装完成后的 1
3 米旋流器与 1
5 旋流器共用减压箱
3 米旋流器由火铺老选煤厂,拆除旧旋流器两台,运输至金佳矿分解、组装成为一台后安装
该工程主要工作量如下:序号工作容单位数量备注11
3 米旋流器拆除台221
3 米旋流器分解、组装台23非标制作、安装吨4管道安装吨(二)工程目标1、工程施工质量目标:工程合同覆约率 100%;工程执行《建筑工程施工质量验收统一标准》(GB50300—2001),《煤矿安装工程质量检验评定标准》(MT5010-95),《钢结构工程施工质量验收规》(GB50205-2001),检验批质量验收合格,分部工程质量验收合格
2、工程施工质量承诺:根据公司 ISO9001׃2000 质量管理体系试运行与认证,创达标工程
3、工程施工工期目标:总工期 45 天
4、工程施工造价目标:严格遵照建设方认可的设计文件施工,并积极向建设方提出各种优化建议,避开或减少不必要的工程变更发生,为建设单位节约建设资金
5、工程施工安全目标:杜绝重伤与以上事故

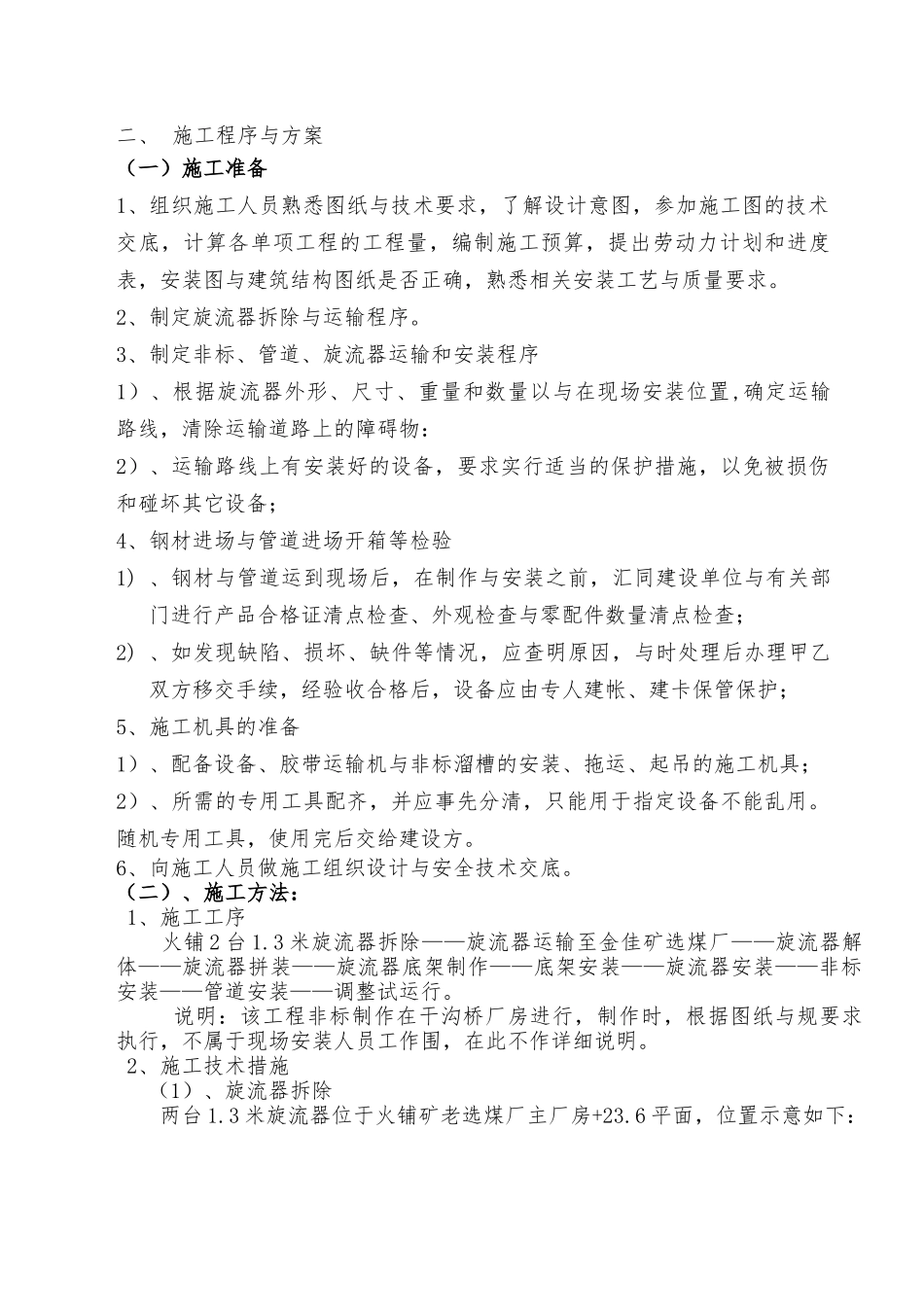

(三)主要管理人员项目主要管理人员的配置序号职 务姓 名职 称职责1项目经理田 勇工程师施工组织、实施、管理2经营副经理登良统计师项目经营管理3生产负责人长波工程师现场施工管理4技术负责人王文臣助理工程师施工技术管理5安全员奉云安全、质量监督管理二、 施工程序与方案(一)施工准备1、组织施工人员熟悉图纸与技术要求,了解设计意图,参加施工图的技术交底,计算各单项工程的工程量,编制施工预算,提出劳动力计划和进度表,安装图
