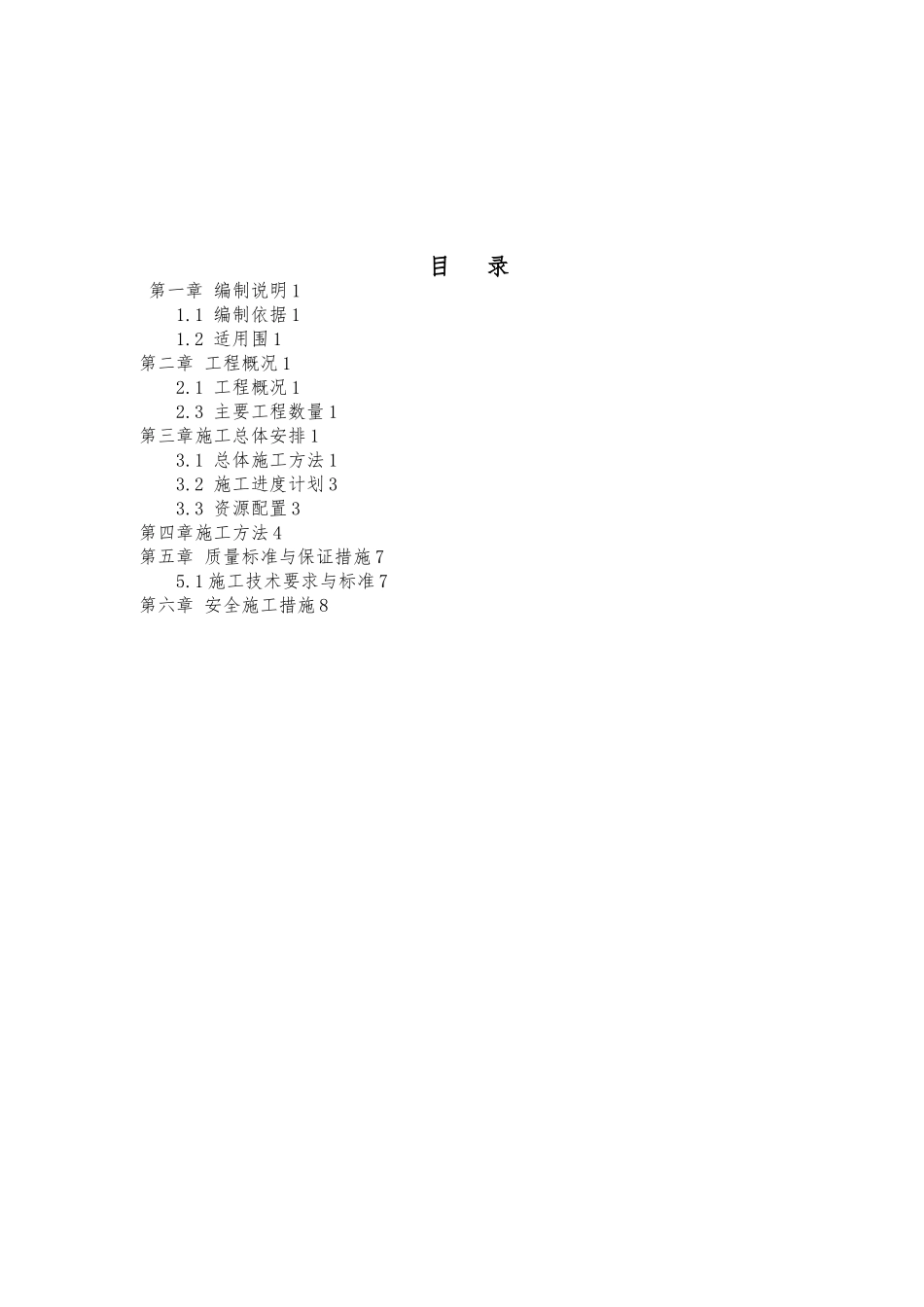

目 录第一章 编制说明 11
1 编制依据 11
2 适用围 1第二章 工程概况 12
1 工程概况 12
3 主要工程数量 1第三章施工总体安排 13
1 总体施工方法 13
2 施工进度计划 33
3 资源配置 3第四章施工方法 4第五章 质量标准与保证措施 75

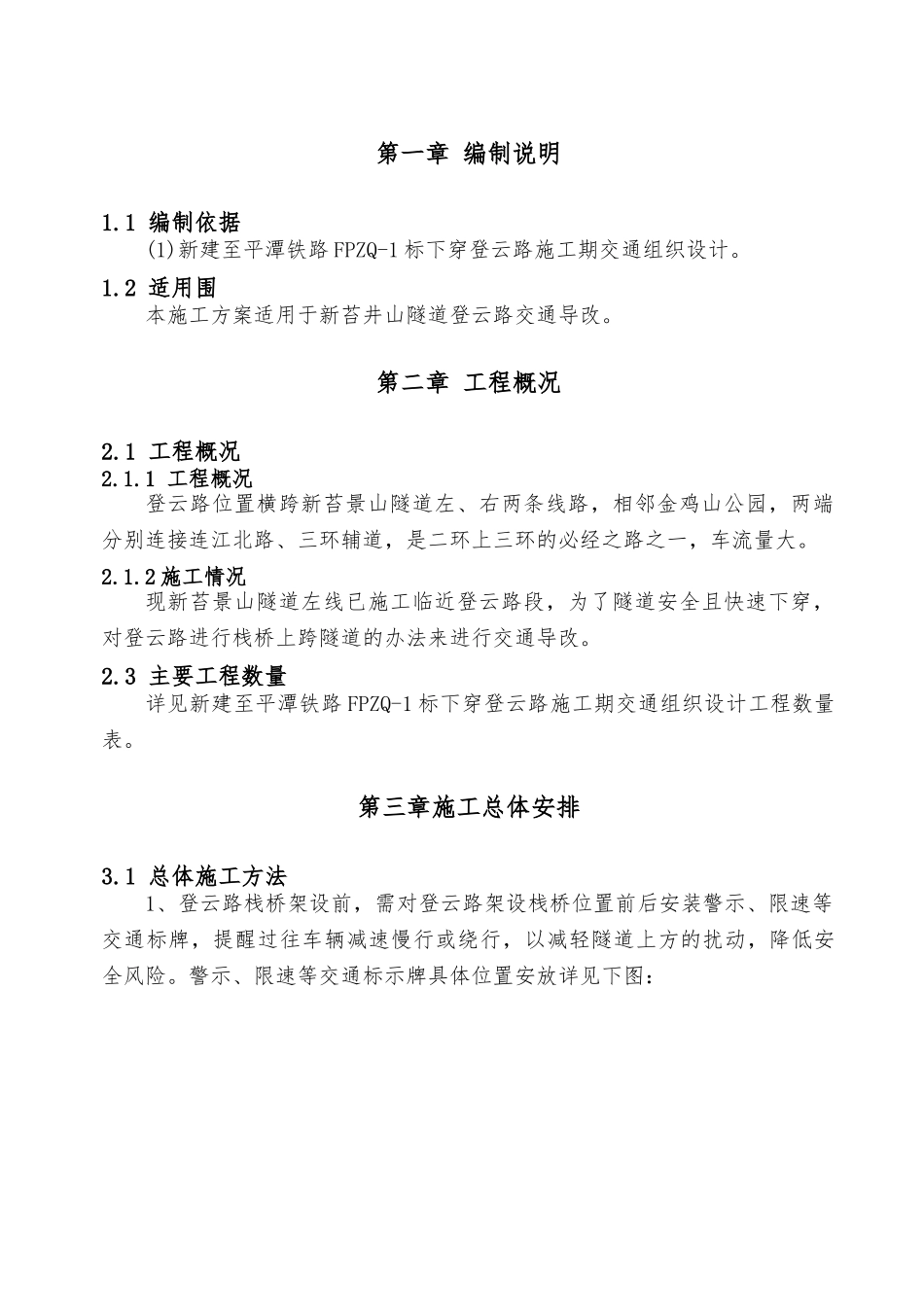

1 施工技术要求与标准 7第六章 安全施工措施 8第一章 编制说明1
1 编制依据(1)新建至平潭铁路 FPZQ-1 标下穿登云路施工期交通组织设计
2 适用围本施工方案适用于新苔井山隧道登云路交通导改
第二章 工程概况2
1 工程概况2
1 工程概况登云路位置横跨新苔景山隧道左、右两条线路,相邻金鸡山公园,两端分别连接连江北路、三环辅道,是二环上三环的必经之路之一,车流量大
2 施工情况现新苔景山隧道左线已施工临近登云路段,为了隧道安全且快速下穿,对登云路进行栈桥上跨隧道的办法来进行交通导改
3 主要工程数量详见新建至平潭铁路 FPZQ-1 标下穿登云路施工期交通组织设计工程数量表
第三章施工总体安排3
1 总体施工方法1、登云路栈桥架设前,需对登云路架设栈桥位置前后安装警示、限速等交通标牌,提醒过往车辆减速慢行或绕行,以减轻隧道上方的扰动,降低安全风险

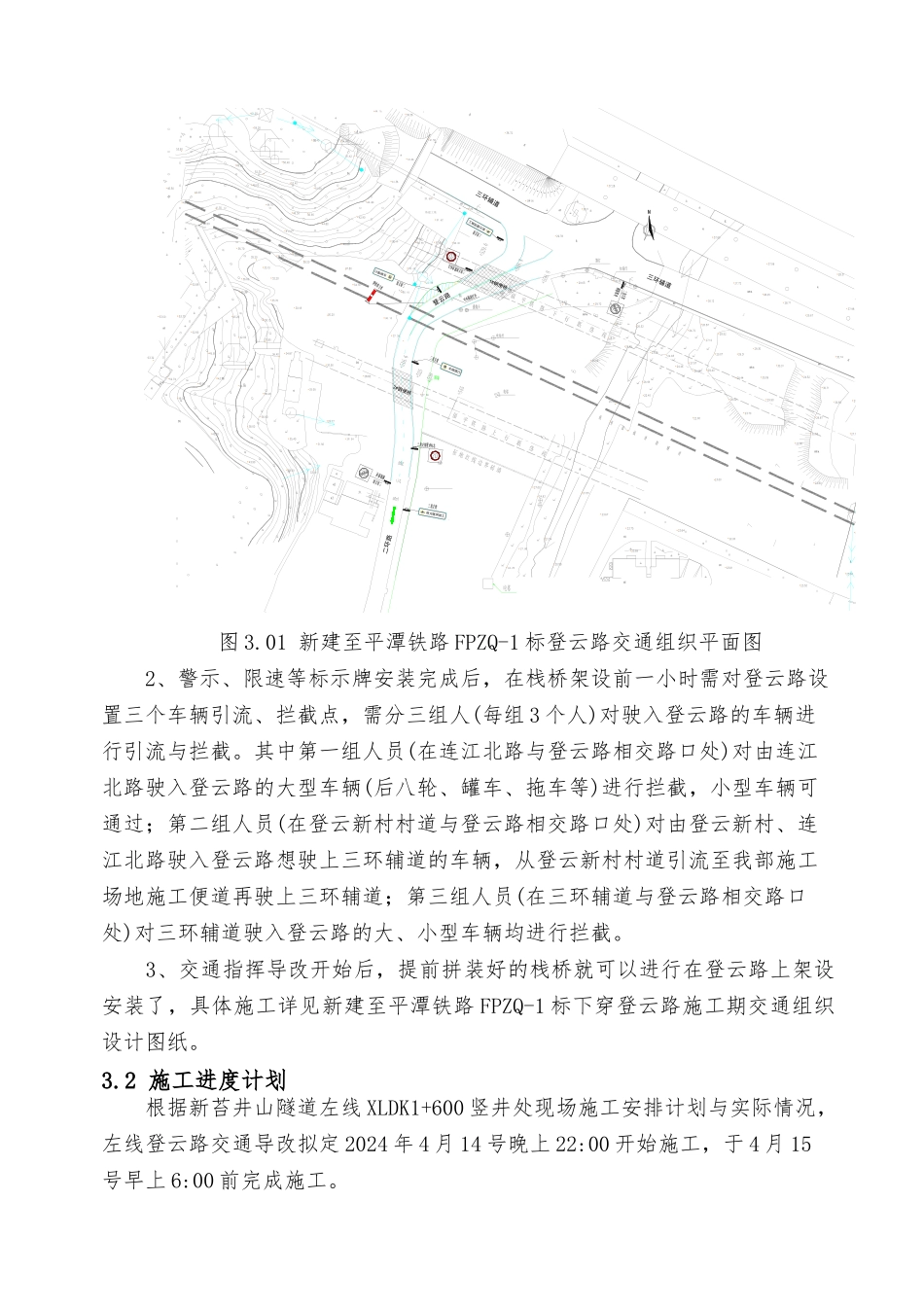

警示、限速等交通标示牌具体位置安放详见下图:前方隧洞施工前方隧洞施工1#钢便桥2#钢便桥三环辅道三环辅道登云路二环路24基建工地30图 3
01 新建至平潭铁路 FPZQ-1 标登云路交通组织平面图2、警示、限速等标示牌安装完成后,在栈桥架设前一小时需对登云路设置三个车辆引流、拦截点,需分三组人(每组 3 个人)对驶入登云路的车辆进行引流与拦截
其中第一组人员(在连江北路与登云路相交路口处)对由连江北路驶入登云路的大型车辆(后八轮、罐车、拖车等)进行拦截,小型车辆可通过;第二组人员(在登云新村村道与登云路相交路口处)对由登云新村、连江北
