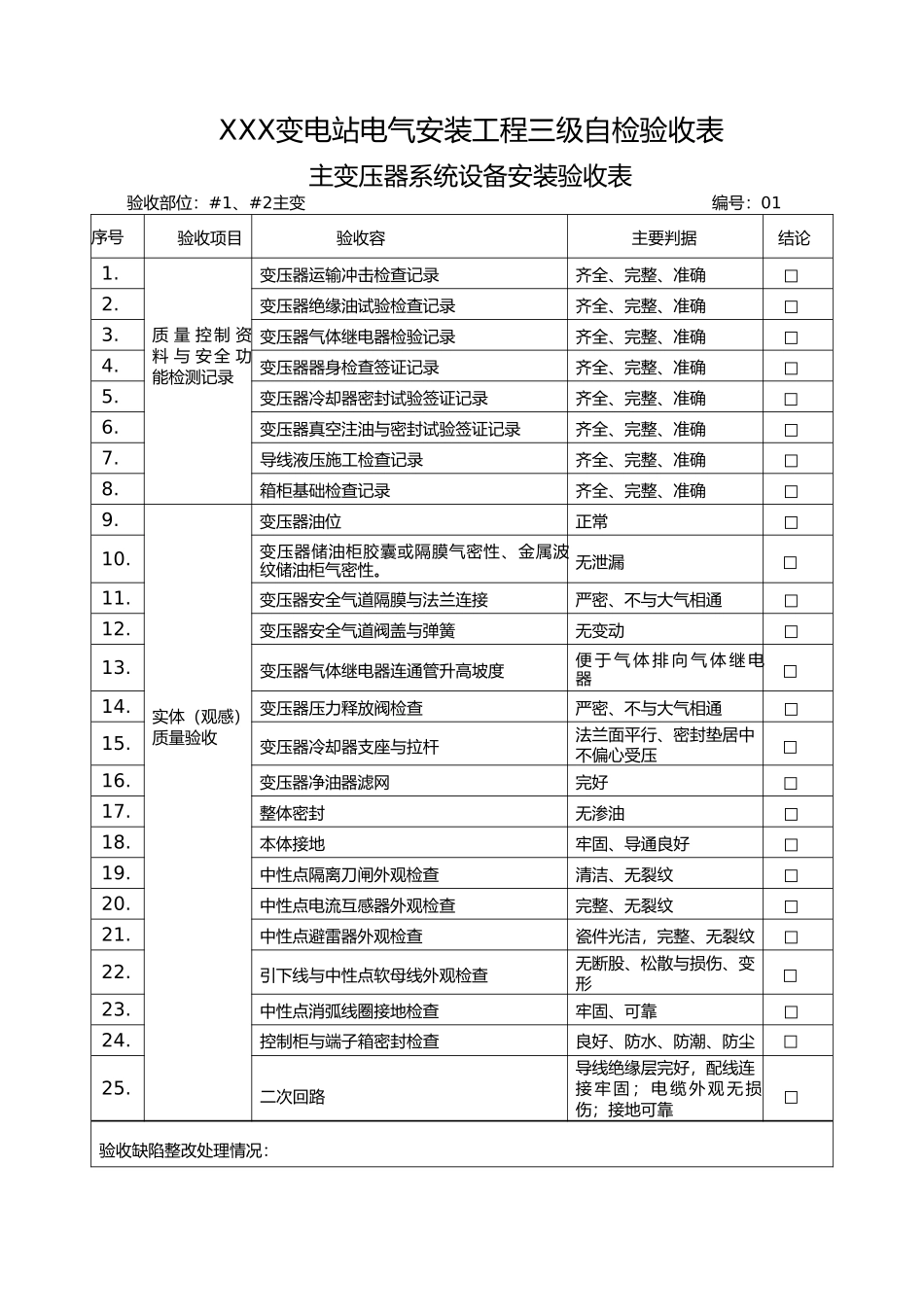

XXX变电站电气安装工程三级自检验收表主变压器系统设备安装验收表验收部位:#1、#2主变编号:01序号验收项目 验收容主要判据结论1
质 量 控制 资料 与 安全 功能检测记录变压器运输冲击检查记录齐全、完整、准确□2
变压器绝缘油试验检查记录齐全、完整、准确□3
变压器气体继电器检验记录齐全、完整、准确□4
变压器器身检查签证记录齐全、完整、准确□5
变压器冷却器密封试验签证记录齐全、完整、准确□6
变压器真空注油与密封试验签证记录齐全、完整、准确□7
导线液压施工检查记录齐全、完整、准确□8
箱柜基础检查记录齐全、完整、准确□9
实体(观感) 质量验收变压器油位正常□10
变压器储油柜胶囊或隔膜气密性、金属波纹储油柜气密性
无泄漏□11
变压器安全气道隔膜与法兰连接严密、不与大气相通□12
变压器安全气道阀盖与弹簧无变动□13
变压器气体继电器连通管升高坡度便 于 气 体 排 向 气 体 继 电器□14
变压器压力释放阀检查严密、不与大气相通□15
变压器冷却器支座与拉杆法兰面平行、密封垫居中不偏心受压□16
变压器净油器滤网完好□17
整体密封无渗油□18
本体接地牢固、导通良好□19
中性点隔离刀闸外观检查清洁、无裂纹□20
中性点电流互感器外观检查完整、无裂纹□21
中性点避雷器外观检查瓷件光洁,完整、无裂纹□22
引下线与中性点软母线外观检查无断股、松散与损伤、变形□23
中性点消弧线圈接地检查牢固、可靠□24
控制柜与端子箱密封检查良好、防水、防潮、防尘□25
二次回路导线绝缘层完好,配线连接 牢 固 ; 电 缆 外 观 无 损 伤;接地可靠□验收缺陷整改处理情况:序号缺陷项目名称消缺整改时间整改完成情况1主变110kV中性点CT未安装2主变35kV中性点隔离开关、避雷器未安装3主变有载开关机构箱AC电源有二再生电源线未拆除4主变本体端子箱套管CT绕组接地线接
