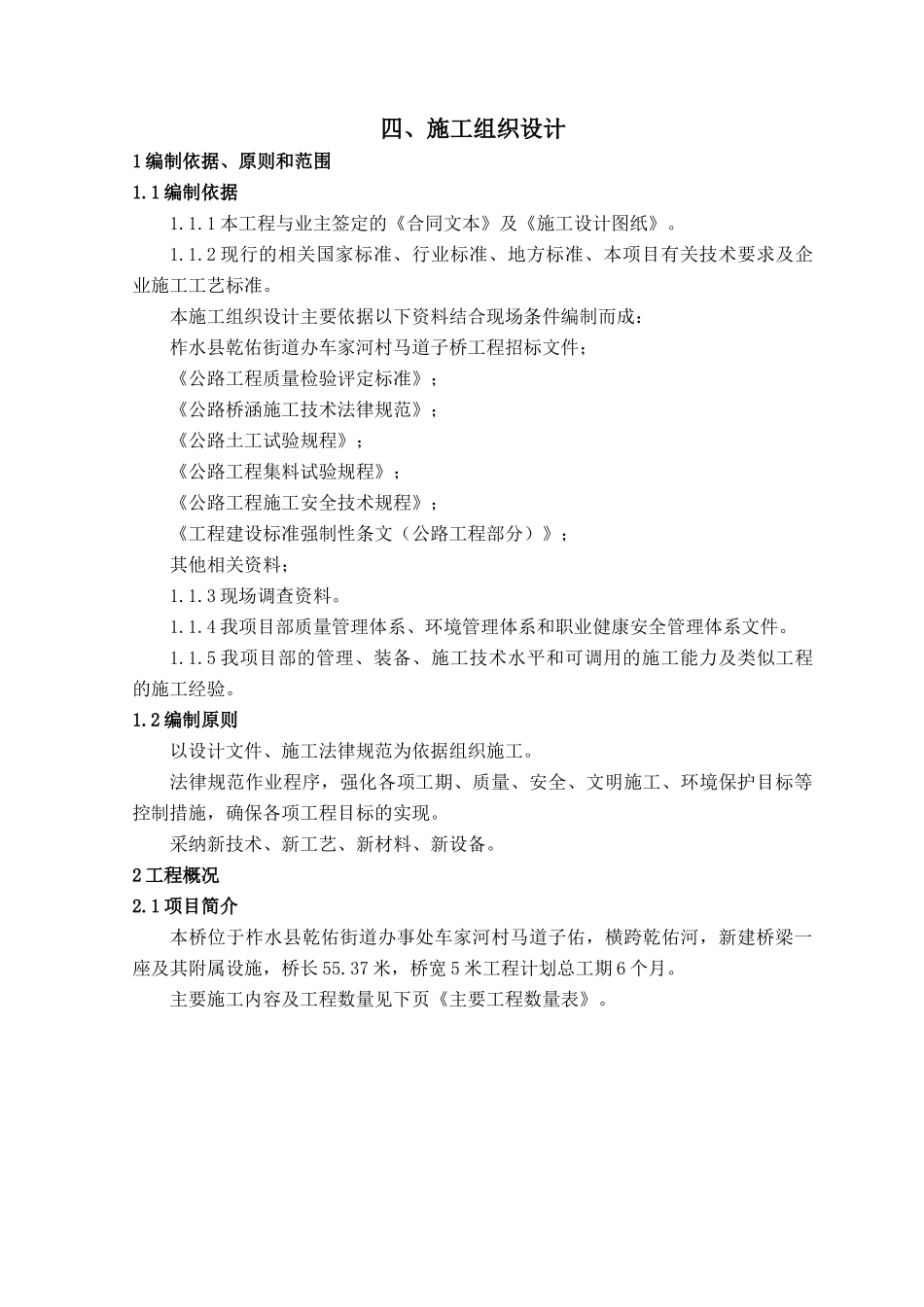

四、施工组织设计1 编制依据、原则和范围1
1 编制依据1
1 本工程与业主签定的《合同文本》及《施工设计图纸》
2 现行的相关国家标准、行业标准、地方标准、本项目有关技术要求及企业施工工艺标准
本施工组织设计主要依据以下资料结合现场条件编制而成:柞水县乾佑街道办车家河村马道子桥工程招标文件;《公路工程质量检验评定标准》;《公路桥涵施工技术法律规范》;《公路土工试验规程》;《公路工程集料试验规程》;《公路工程施工安全技术规程》;《工程建设标准强制性条文(公路工程部分)》;其他相关资料;1
3 现场调查资料
4 我项目部质量管理体系、环境管理体系和职业健康安全管理体系文件
5 我项目部的管理、装备、施工技术水平和可调用的施工能力及类似工程的施工经验
2 编制原则以设计文件、施工法律规范为依据组织施工
法律规范作业程序,强化各项工期、质量、安全、文明施工、环境保护目标等控制措施,确保各项工程目标的实现
采纳新技术、新工艺、新材料、新设备
2 工程概况2
1 项目简介本桥位于柞水县乾佑街道办事处车家河村马道子佑,横跨乾佑河,新建桥梁一座及其附属设施,桥长 55
37 米,桥宽 5 米工程计划总工期 6 个月
主要施工内容及工程数量见下页《主要工程数量表》

主要工程数量表2
2 工程重点难点分析及对策2
1 工程重点分析(1)进度控制的重点本项目施工场地狭小,工程量繁杂,各主要工程相互制约,特别是钻孔灌注桩工程、现浇混凝土结构、上部预应力板梁施工是本工程的关键,也是制约工期的主要因素,因此必须做好施工组织计划
我项目部施工将本着提前组织,连续、平行、协调施工的原则,优化施工组织,确保工程工期

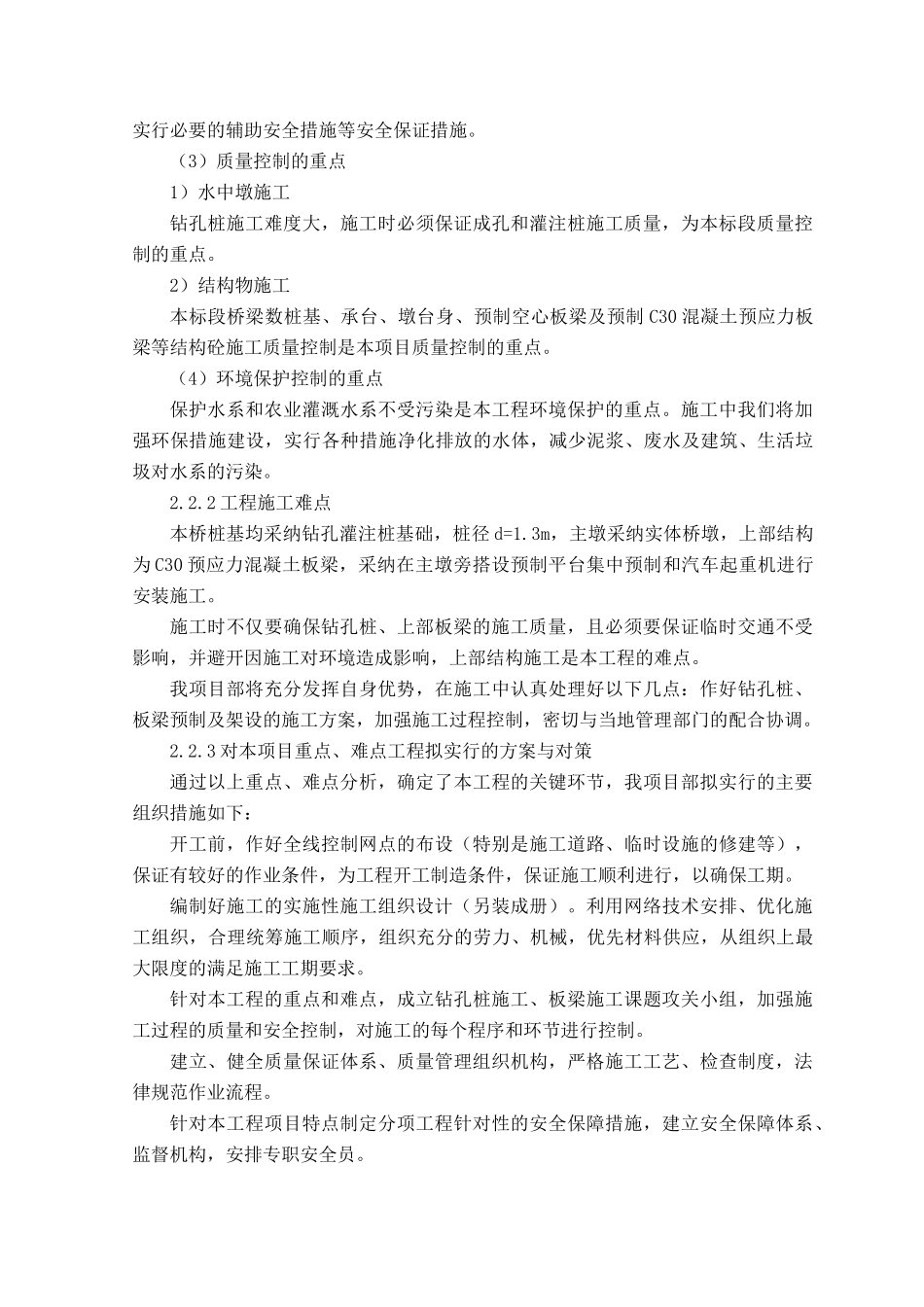

(2)安全控制的重点(上部梁体作业)本桥主桥位于乾佑河上,钻孔及承台、墩身施工,上部结构为 C30 预应力空心板,上部结构均为预制梁体架设,施工均为高空
